福清核电2号机组发电机转子穿装工作完成
来源:福建福清核电有限公司 发布日期:2014-01-28

1月25日,福清核电2号机组发电机转子穿装工作顺利完成,打赢了蛇年的收官之战,向“4·30”汽机盘车可用迈出了坚实有力的一步。

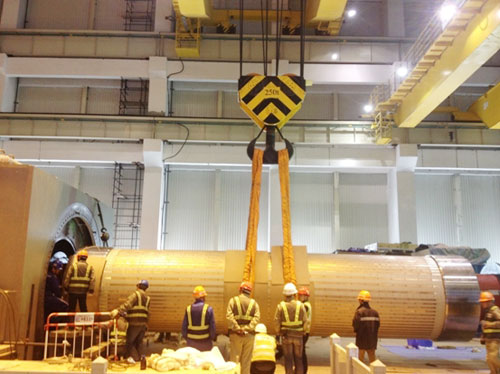

发电机转子穿装工作是发电机安装步骤中最为关键的一步,转子净重233吨,通过250吨行车起吊,再通过倒链慢慢牵引至定子膛内,穿装作业施工难度大,属高风险作业。为确保该项节点的顺利完成,现场各方编制了专项计划,做了长期而充分的准备工作:自11月起每周召开穿转子专题例会,跟踪现场进展和协调施工过程中遇到的物项采购和交叉施工等问题,同时每天发送日报,及时通告每天的工作进展以及需要领导协调和重点关注的问题。
在施工单位的努力下,经过福清核电有限公司、工程公司和监理公司的监督协调,通过联合调试队和东方电机的大力配合,工程进展不断取得新的突破。2号常规岛自“10·30”汽机扣缸以来,面临严峻的工期和三台机组连续建设的局面,现场各方丝毫没有放松懈怠,克服了有限的人力资源问题,确保了此次2号机组发电机转子穿装工作的顺利实现。(文/影 郑海彬)
