来源:中国核电信息网 发布日期:2014-02-21

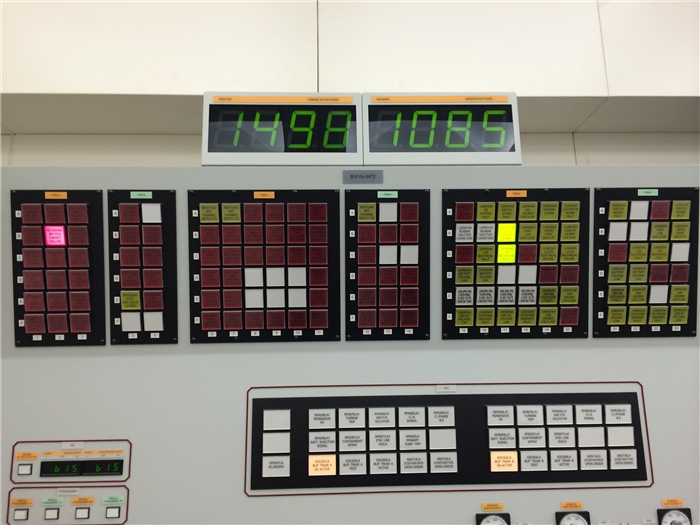

2月20日5时10分,宁德核电2号机组首次实现100%满功率运行。
宁德核电2号机组在1月4日实现首次并网后,完成了30%、50%、75%平台试验及消缺工作,于2月17日通过国家核安全局90%控制点释放检验,之后为配合福建电网孤网运行要求,机组保持限制功率运行,直至2月20日的凌晨首次实现满功率运行。
