特别报道:CAP1400来了

来源:核电观察 发布日期:2014-05-06

一、现在CAP1400示范工程现场是什么样子?

      目前CAP1400 1号机组核岛负挖已经完成,常规岛6月30日完成负挖,两评报告正在等待批复,国家核电技术公司内部按照今年8月31日具备FCD条件做准备。

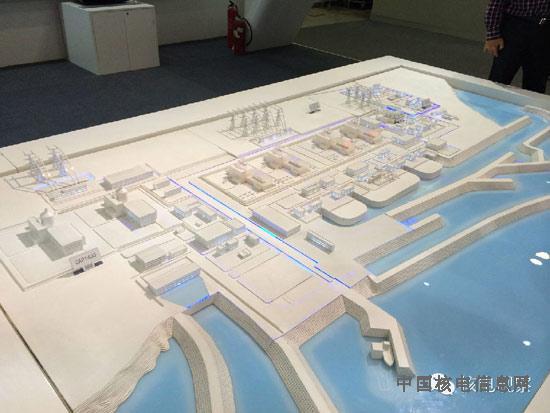

石岛湾核电厂址全景图(最左边是完成负挖的CAP1400机组,最右边是高温气冷堆)

二、什么是CAP1400?

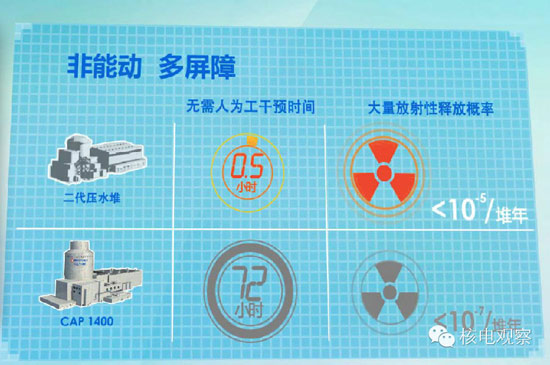

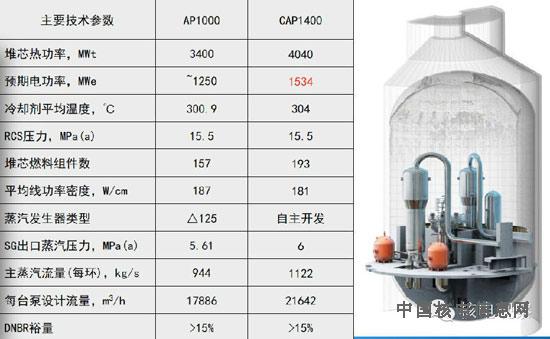

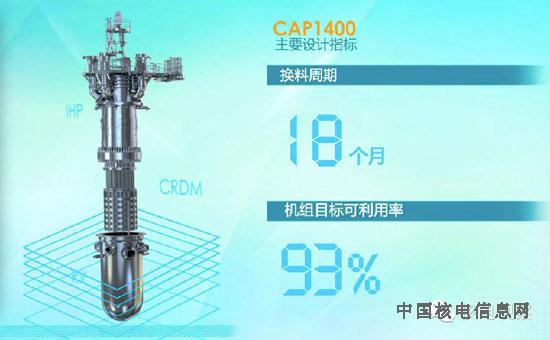

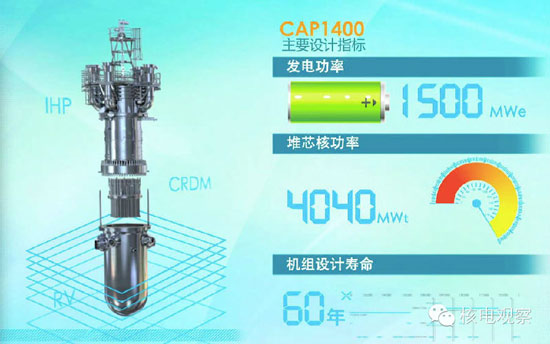

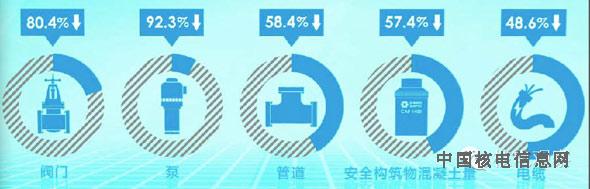

具体不介绍了,主要通过一些图表来看一下主要参数

三、目前CAP1400示范工程目前进展到什么程度了

      前期现场准备

      1#机组核岛负挖完成、1#常规岛6月30日前完成负挖,进场道路已建成。

      项目核准进度

      2013年3月,正式向国家核安全局上报“两评报告”。同月,初步安全分析报告正式上报。

      6月,环保部核安全局核安全与环境专家委员会召开会议,通过技术评审。

      2014年4月8日,可研报告修编完成。

      2014年4月24日,厂址安全分析报告通过了国家核安全局局长办公会审议。同月,国家核安全局组织开展初步安全分析报告评审重要问题沟通讨论,目前评审工作已经基本完成并基本达成共识。

      2014年5月,计划取得环境影响报告书的批复。环评报告批复后,计划将可研报告提交电规总院。

      目标:国家核电技术公司计划今年8月31日具备实现FCD的条件(仅为计划,具体时间仍需国家核准)。

      设计进展

      2010年底概念设计通过国家审查。

      2014年1月初步设计通过国家审查。

      截至2014年4月底,核岛施工设计完成工作总量约65%,常规岛施工设计完成工作总量约40%

      设备采购与研制进展

      FCD前需要采购长周期设备29项,截至今年4月底:

      已签订合同 20项

      包括反应堆压力容器、蒸汽发生器、湿绕组电机主泵、屏蔽电机主泵、稳压器、TG包、爆破阀和CV钢制安全壳等

      正在进行合同谈判7项,准备采购 2项

      仪控和软件研发进展情况

      NuPAC平台:国家核电与马丁公司完成平台设计升级版,目前正在配合NRC取证评审,完成20个问题单回复,在国内国家核安全局也正式受理,回复了两批问题单。

      NuCON平台:完成平台标准化样机主要硬件和软件开发与定型,完成了AP1000核岛控制系统模拟设计。签订太原第一热电厂等三个项目NUCON平台系统供货合同,其中一个项目投运。

      完成COSINE软件包内部测试版代码开发、系统调试以及核心功能测试工作。已启动COSINE软件包模型评估工作

      台架试验进展情况

      六大关键性台架已建设完成并进入关键性试验阶段。

      其中包括:ACME综合台架、CERT台架、全尺寸堆芯熔融物滞留试验台架、金属层传热特性试验台架、水力模拟试验台架、SG汽水分离热态试验台架。关键试验的结果主要用于项目初步安全分析报告评审,并为关键设备的详细设计提供输入。国家核电技术公司表示,“取得的试验数据已有有力支撑了CAP1400的设计验证和安全评审。”

      综上所述,以上所有工作进展正围绕 8月31日浇灌第一罐混凝土(FCD)的目标展开。

四、国家能源局要求CAP1400示范工程FCD前必须满足3个条件:

      第一,完成十三项关键试验验证

      第二,主泵、爆破阀、数字化仪控系统等关键部件样机研发研制成功

      第三,主要施工设计完成审查

五、这三个前提条件目前落实的怎么样了?

      关键性验证

      13项关键试验目前完成3项,计划八月底前实现完成13项关键试验验证的目标。

      关键部件样机研发

      主泵

      以SEC-KSB研制的湿绕组主泵为目标进行主泵样机研制,同时进行屏蔽电机主泵研制工作。

      计划今年7月湿绕组主泵样机组装完成,8月开始主泵样机试验。

      爆破阀

      大高/四川海天联队完成DN450(18” 高压)爆破阀原理样机的研制,并于今年4月17日进行开阀试爆,取得成功

      计划今年8月完成DN450(18”高压)爆破阀工程样机的研制,并开始全面试验,实现完成爆破阀样机研制的目标。

      反应堆仪控

      反应堆仪控系统:已完成80%工作量的逻辑代码开发,计划今年8月完成所有测试工作,实现反应堆保护系统样机研制的目标

      电站控制系统:计划八月份完成所有测试工作,完成电站控制系统样机研制的目标

      施工设计审查

      CAP1400示范工程施工设计已完成核岛设计65%,计划FCD前完成70%左右。设计院已开始内部审查,计划今年6月份完成已出图的审查。业主审查计划今年6月份开始,8月完成审查。

六、还有谁将参与CAP1400的投资和建设?

      华能集团

      根据华能与国家核电签订的《关于全面深化核电领域战略合作协议》,石岛湾厂址统一规划,除高温气冷堆之外,双方共同投资,分期建设6台CAP1400核电机组,双方均股成立一家专业的运营公司,统一负责示范电站的建设和运营管理,6台机组由国核联队进行总承包。

      国核联队

      国核联队由上海核工院、国核电力院和国核工程组成。

      上海核工院负责核岛总包,国核电力院负责常规岛总包,国核工程则统筹进行工程管理。

      其他参与建设单位

      中核二二、中核华兴、中核二三

      浙江火电、山东电建、江苏电建

      国核设备、三一重工

七、CAP1400设计上的十大目标完成情况如何?

      知识产权独立CAP1400净功率超过1350MWe,突破了技转合同限制,具有型号整体知识产权。

      核心技术自主AP1000技术引进接近完成,19个消化吸收课题完成了17个,代表掌握核心技术的三个课题已经通过专家验收

      关键设备国产CAP1400关键设备(反应堆压力容器、蒸汽发生器、主泵、爆破阀)在借鉴成熟技术的前提下进行了重新设计。

      技术性能先进满足三代核电厂的技术要求,达到世界领先水平

      安全特征明显进一步增大设计裕量,总CDF 4*10-7 总LRF 5.07*10-8

      排放标准严格液体、固体放射性废物废气排放标准满足GB6249要求

      厂址适应宽泛CAP1400考虑各种厂址条件,标准设计厂址参数有较广泛的包络性

      建设工期最短运用简化设计和模块化施工理念,减少现场施工的工程量(目标56/50个月)

      单位造价合理通过建立产业链与成套供货,提高国产化水平,降低单位造价(可以适应标杆电价)

      运行业绩突出在设计中体现和考虑机组运行性能设计目标,并通过后续运营段位专业化的运营管理提升运维水平

我来说两句
网名: 您的联系方式: (电话,手机)
验证码:
查看评论(0)
网友评论请注意

遵守中华人民共和国有关法律、法规,尊重网上道德,承担一切因您的行为而直接或间接引起的法律责任。

中国核电信息网拥有管理留言的一切权利。

您在中国核电信息网留言板发表的言论,中国核电信息网有权在网站内转载或引用。

中国核电信息网留言板管理人员有权保留或删除其管辖留言中的任意内容。

如您对管理有意见请用 意见反馈 向网站管理员反映。
