三门核电1#机组波动管安装施工全面展开

来源:中国核工业第五建设有限公司 发布日期:2014-06-13

      三门核电1#机组波动管于2014年6月2日全部运达三门现场,6月4日通过国家核安全局华东监督站的全面先决条件检查,标志着三门核电1#机组波动管安装工作的启动。

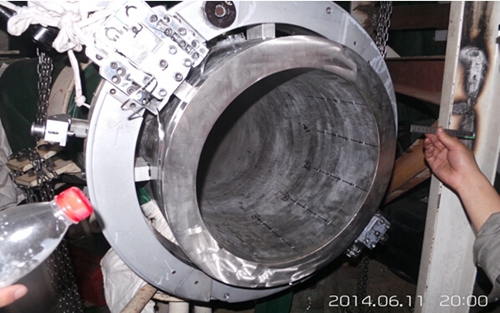

      三门主系统队在各方的支持下,克服甲供物项到货滞后和专业间施工逻辑关系改变的困难,经过系统统筹、资源优化和积极协调,保证了波动管整体预组装于6月10日完成。连接稳压器的S001管段F端于6月11日晚上经过精细严密的施工过程监测,余量切割最后10毫米、8毫米、7毫米、5毫米和2毫米层层切除,最终在晚8点40分完成第一个管端的余量切除,标志着波动管安装工作的全面铺开,为三门1#核岛的关键路径工作推进迈开了稳固的一步。

核岛主系统安装分公司:张芳强
