来源:国家和工程有限公司 发布日期:2014-06-26

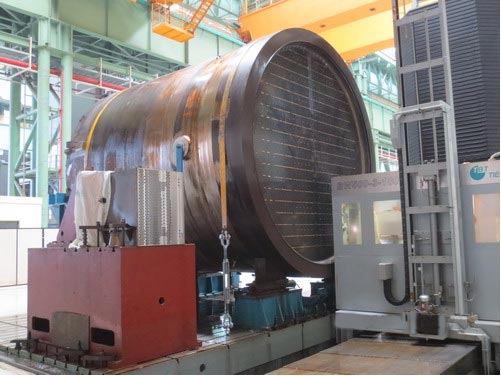

2014年6月17日,由上海电气核电设备有限公司承制的示范项目2号机组蒸汽发生器A管板钻孔完成,标志着CAP1400蒸汽发生器制造活动取得重大进展。
蒸汽发生器管板钻孔工艺复杂、难度大,是蒸汽发生器制造活动中最为关键工艺之一。蒸汽发生器管板有两万多个深孔,并且对孔径、孔距、形位公差和粗糙度要求十分严格,与AP100项目相比,CAP1400项目蒸汽发生器管板厚度更厚,管孔更多,进一步增加了钻孔工艺复杂性和难度。示范项目2号机组蒸汽发生器A管板钻孔工作自2014年3月13日开始,在示范业主、供应商和国核工程公司的共同努力下,历时3个多月后顺利完成。
