福清核电4#机组除氧器顺利吊装就位

来源: 福清核电工程施工总承包部 发布日期:2014-10-23

      10月20日上午7时58分,经过1天多的努力,随着福清核电4#机组除氧器最后一段(Ⅰ段)的支座与吊装前预装的滚轮准确对位,4#机组除氧器吊装就位工作圆满完成。

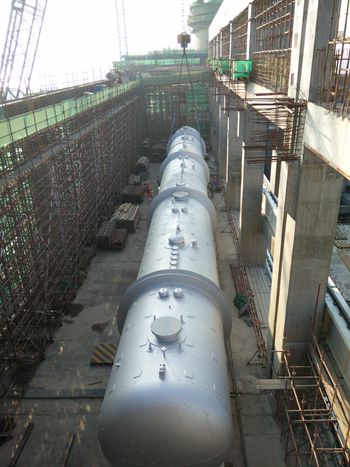

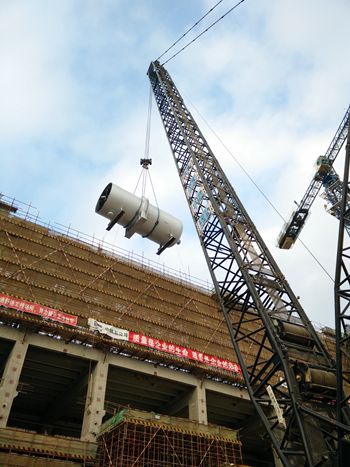

      4#机组除氧器位于厂房③~⑧/B~C轴之间20.5m平台上,就位标高为21.3m,分四段到货,总重约235t。10月17日,设备运达核电站码头,10月18日由于现场风力过大不满足吊装要求,经与各相关单位商议后决定,先将四段除氧器运至现场,第二天凌晨择机进行吊装。19日凌晨,在确认风速符合吊装要求后,采用600t履带吊正式起吊第Ⅳ段,经过起升、回转、变幅、爬杆等动作,除氧器越过C轴外墙,上午9时第Ⅳ段顺利吊装就位,当天即完成除氧器第Ⅳ段、第Ⅲ段、第Ⅱ段的吊装就位工作。

      在除氧器吊装前,机械队技术组根据现场情况认真核实了吊装方案及先决条件的检查工作,施工班组就完成了临时垫铁布置、滑动支座底板安装和滚轮安装等除氧器安装工序,这为除氧器的顺利就位创造了条件。4#机组除氧器的顺利吊装就位也为土建分包商的屋顶封闭创造了先决条件。

福清核电工程施工总承包部:游祥义
