来源: 中国能建安徽电建二公司防城港核电项目部 发布日期:2015-01-28

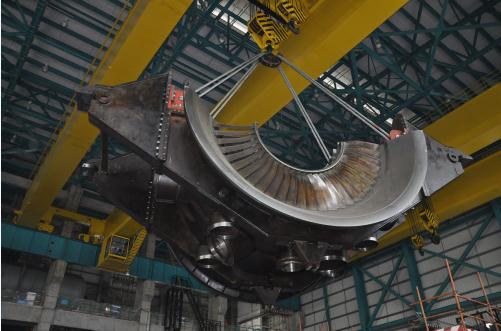

1月26日,防城港核电站一期建安调一体化施工现场传来喜讯,由中国能建安徽电建二公司承建的常规岛安装工程2MX厂房1、2号低压缸的2个内下半缸成功就位。 低压缸是汽轮机的核心设备之一,防城港核电站一期常规岛安装工程每台机组的汽轮机配置两个相同的双流低压缸和一个双流高压缸,低压缸汽缸采用双层缸体结构,其内外低压缸均为焊接结构件,此次吊装就位的1、2号低压内下半缸分别重达170t,尺寸为12950×6230×5480mm。 就位前,承担任务的汽机设备队对施工班组进行了技术交底;仔细检查低压内缸几何尺寸,保证其符合图纸设计的要求;将施工所用的各项器具准备充分,以确保起吊就位工序连贯、过程受控。 起吊采用汽机房主行车280吨主钩,2号低压内缸(下半缸)于1月25日吊装就位。1月26日上午10点30分,1号低压内缸也顺利起吊就位。2个低压缸内下缸就位过程均有条不紊,达到了“工完、料尽、场地清”的要求。 低压内下半缸就位后,汽缸初找正、低压转子轴向定位等安装工作随即展开。
