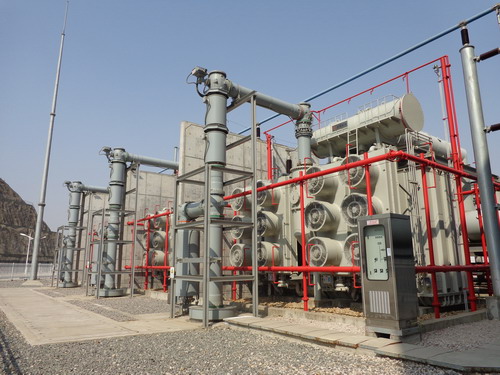

三门一号机组主变倒送电顺利完成
来源: 中国核电信息网
发布日期:2015-03-04
2015年2月11日23时06分,三门一号机组主变倒送电工作顺利完成。

本次倒送电范围包括一号机组主变和厂变,通过空载全电压冲击试验检验变压器的绝缘强度和机械强度,检验变压器差动保护躲过励磁涌流的能力,通过主变、厂变保护带负荷校验验证二次回路的正确性。
本次主变倒送电始于2015年2月4日,期间完成了主变、厂变5次冲击合闸试验,厂变有载调压试验,投运24小时后油试验,10.5kV电源并联切换试验,短引线、变压器保护带负荷校验以及新设备24小时运行等调试工作。
国核调试人员全面参与了主变倒送电的调试工作,从单体试验到整组传动,从方案的编制到整套启动,通过重大试验积累了经验、锻炼了队伍,为后续项目的调试打下了坚实的基础。
本次主变倒送电的完成,实现了三门一号机组优先电源、辅助电源双电源供电,提高了供电的可靠性,为后续的调试工作提供了有力保障。
