三门核电2#机组A环主管道与蒸汽发生器成功组对
来源:核岛主系统安装分公司 发布日期:2015-06-29

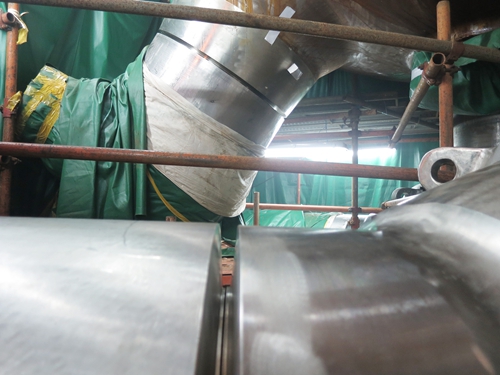

经过两天的紧张调整, 6月25日,三门2#机组A环主管道与蒸汽发生器组对工作顺利完成,达到了主管道安装不超过0.8mm错边量以及2mm组对间隙的高难度技术要求。

主管道与蒸汽发生器的组对工作一直是AP1000核电主设备中的一个重大技术难题,组对工作不仅要同时满足三段主管道(包括一个热段、两个冷段)的安装要求,还要保证蒸汽发生器自身垂直度不超过1°的技术要求。主系统安装团队总结三门1#、海阳1#机组成功组对经验,通过蒸汽发生器临时支撑单步步距最小0.8mm的缓慢移动,并在调整过程中设置包括蒸汽发生器本体、主管道位置共计14个控制点,综合分析来自控制点的16组数据并设定正确调整参数。最终定位高达24米、重达630吨的蒸汽发生器。
本次工作的顺利完成不仅是AP1000核电主管道组对技术的完美展现,也是AP1000核电蒸汽发生器调整灵活掌控的成功案例,更是AP1000核电安装技术日趋成熟的有力证明。
核岛主系统安装分公司:段小勇
