三门核电1#主控室变更执行工作完成

来源:三门核电工程施工总承包部 发布日期:2015-08-12

      8月3日,三门核电1#机组主控室变更执行工作的结束,标志着由三门核电工程管理处、国核工程公司、中核五公司、中核二二公司组成的联合党员突击队突击任务圆满完成。

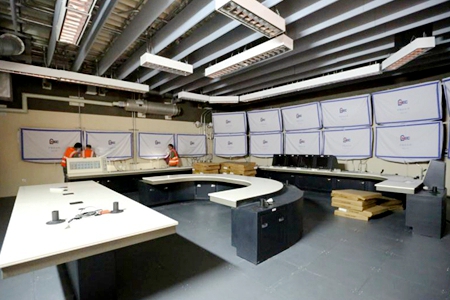

      主控室因“噪音超标修改”、“辐射超标修改”、“热负荷超标修改”等原因,陆续发布了44份设计变更,由于主控室已经移交业主,为保证此次主控室设计变更能够高速、安全、有效的完成,三门核电工程管理处、国核工程公司、中核五公司、中核二二公司的党员同志成立了联合党员突击队,进行专项攻坚,确保此次突击任务顺利完成。

      此次突击任务开始于2015年6月23日,原定施工工期30天,但由于受到了PMS测试延期影响,导致主控室停电窗口延至7月13日才开启,因此突击任务做了相应的调整,并将突击任务分为两个阶段,第一阶段为准备阶段(即6月23日至6月30日),第二阶段为攻坚阶段(即7月13日至8月3日)。

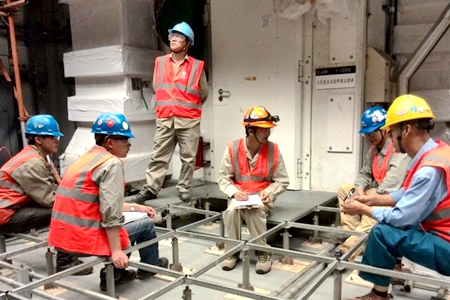

      为了缓解PMS测试延期所造成的负面影响,联合党员突击队为最大限度地减少对施工工期的影响,提倡“保三十,争二十”的目标加以促进。联合党员突击队为保证当天施工能够安全、有效、合理的安排工作,建立了每日早班会制度,每天早上8:30准时在施工第一线召开现场例会,进行安全警示、进度盘点、工作安排等;此外,为了有效的加强沟通及协调效率,党员突击队通过借助“互联网+”的思维建立了微信群,将现场施工状态及施工困难及时的反馈,并得到快速的解决。

      1#机组主控室变更施工能够圆满的完成,离不开各方的通力合作,离不开公司领导的高度重视及指挥。此次主控室变更施工顺利完成,为三门核电AP1000项目2015年大干一百天打下了坚实而又漂亮的一仗。

三门核电工程施工总承包部:黄伟军

我来说两句
网名: 您的联系方式: (电话,手机)
验证码:
查看评论(0)
网友评论请注意

遵守中华人民共和国有关法律、法规,尊重网上道德,承担一切因您的行为而直接或间接引起的法律责任。

中国核电信息网拥有管理留言的一切权利。

您在中国核电信息网留言板发表的言论,中国核电信息网有权在网站内转载或引用。

中国核电信息网留言板管理人员有权保留或删除其管辖留言中的任意内容。

如您对管理有意见请用 意见反馈 向网站管理员反映。
