用户名:
密码:
验证码:
首      页 核电新闻 政策法规 聚焦核电 核电站一览 国产化 核电技术 招标信息 专家点评 人物风采 核电视频 技术论文 供应信息 核 安 全 后端处理 工程图片 走进核电 供应商名录 核科普 会议会展 合作交流 政经要闻 网上展台 核电图书 企业招聘 求购信息
您的位置: 中国核电信息网  >  图文资讯  > 海阳核电1#机组第一台主泵吊装工作顺利完成

海阳核电1#机组第一台主泵吊装工作顺利完成

来源: 中国核电信息网 发布日期:2016-03-07

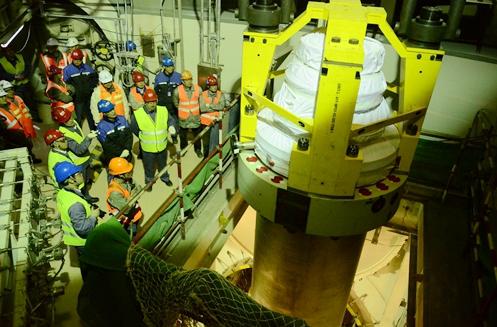

    2016年3月5日19时10分,海阳核电1#机组第一台主泵(01B)顺利吊装完成,从早上8点57分正式起吊开始,整个吊装过程历时10小时13分钟。

    主泵的吊装工作面临技术难度高、空间狭小等难点。自主泵3月2日到场以来,海阳总包部“主泵攻坚先锋队”开启了7×24小时全天候施工模式。主泵的吊装需先进行试吊工作,并对吊车载荷进行确认。整个吊装过程都需要人员在各监测点进行监测,尤其是在主泵进入SG腔室时要更加小心,避免主泵与腔室内已安装物项干涉。

    主泵的顺利吊装就位,标志着主泵安装的前期工作已经完成,为后续的主泵安装工作的顺利开展打下了良好的基础,后续将按计划开展主泵顶升、主螺栓安装工作。

我来说两句
网名: 您的联系方式: (电话,手机)
验证码:
查看评论(0)
网友评论请注意

遵守中华人民共和国有关法律、法规,尊重网上道德,承担一切因您的行为而直接或间接引起的法律责任。

中国核电信息网拥有管理留言的一切权利。

您在中国核电信息网留言板发表的言论,中国核电信息网有权在网站内转载或引用。

中国核电信息网留言板管理人员有权保留或删除其管辖留言中的任意内容。

如您对管理有意见请用意见反馈向网站管理员反映。
