您的位置: 中国核电信息网  >  国内核讯  > 中国实验快堆汽轮机、发电机组大修完成

中国实验快堆汽轮机、发电机组大修完成

来源: 中国原子能科学研究院 发布日期:2016-11-01

  2016年8月25日,快堆大修再传捷报,中国实验快堆(CEFR)汽轮机、发电机组首次大修顺利完成。

  根据大修计划,快堆汽轮机、发电机组首次大修现场实施工作于2016年4月11日正式拉开帷幕。汽轮机检修的主要难点是重达12吨的汽轮机上汽缸、转子安全吊运,需进行配重试验并对机组相关管道、仪控、电源进行系统隔离,在各部门的共同努力下,4月19日,对汽轮机上汽缸完成起吊,对汽机转子表面锈蚀情况、内零部件磨损情况进行了检查。根据检查情况,对汽轮机转子进行了清洗、检验、叶片测频、动平衡测量等检查工作。6月16日,转子成功运输至厂家,在完成相关检查及清洗测量后,于7月5日顺利返回快堆现场,进行回装与修复工作。为满足机组大修的质保要求,要求每一个施工人员身着连体服,以免随身携带物品落入缸内,为了使缸内不留一丝杂物,施工现场使用的工器具,由专人仔细进行清点登记专人保管。小到一个螺丝的安装,大到汽缸的组合,都要进行打磨处理和清扫等多道工序。8月16日14:00,快堆汽轮机组上汽缸进行吊装扣缸,标志着快堆汽轮机组首次大修取得圆满成功。

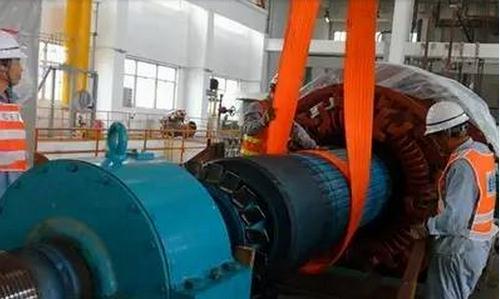

  与此同步,发电机检修也在紧锣密鼓的进行。发电机检修的难点在于发电机转子的抽出和回装,一是转子与定子之间的空气间隙很小,必须防止其在抽出过程中损伤到定子;二是转子重达15.1吨,很难找到平衡点,经过数次起吊试验,最终将转子顺利抽出。8月24日,在完成相关测试后,对发电机进行组装,标志着发电机检修顺利完成。

  这次大修是中国实验快堆的首次大修,故需对汽轮机、发电机组进行全面、科学的检修,同时也为今后的工作积累经验。在各项试验与检修工作中,每个人各司其职,领导在一线指导工作,监督安全;专业技能强、工作经验丰富的技术人员提供技术支持;现场施工人员更是夜以继日,放弃休息及陪伴家人的时间。这一切,只为达到最高的检修标准,以确保机组的安全平稳运行。

我来说两句
网名: 您的联系方式: (电话,手机)
验证码:
查看评论(0)
网友评论请注意

遵守中华人民共和国有关法律、法规,尊重网上道德,承担一切因您的行为而直接或间接引起的法律责任。

中国核电信息网拥有管理留言的一切权利。

您在中国核电信息网留言板发表的言论,中国核电信息网有权在网站内转载或引用。

中国核电信息网留言板管理人员有权保留或删除其管辖留言中的任意内容。

如您对管理有意见请用意见反馈向网站管理员反映。
