中广核宣布“华龙一号”出海最新进展

来源: 中国新闻网 发布日期:2017-05-02

  中国广核集团有限公司(下称中广核)“华龙一号”通用设计审查(GDA)首席技术官毛庆4月27日宣布,自1月10日英国政府同意受理“华龙一号”GDA以来,中广核正在有序推进相关工作,英国布拉德维尔B核电站的参考电站—防城港二期也在按计划推进,预计GDA第一阶段工作将在11月完成。

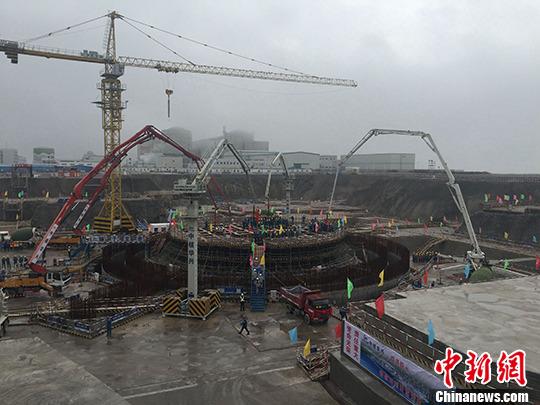

图为防城港核电站3号机组正在浇筑混凝土。 李敏军 摄

  2016年9月29日,中广核与英国政府、法国电力集团(EDF)签订了英国新建核电项目一揽子协议,其中布拉德维尔B项目将采用中国自主三代核电技术“华龙一号”。

  GDA是中国自主三代核电技术“华龙一号”落地英国的技术前提,主要针对新建核反应堆设计通用安全性和环境影响进行评估,这两个领域分别由英国核能监管办公室(ONR)和英国环境署(EA)负责,其审查周期长、难度大、投入大,受到全球关注。

  作为“华龙一号”技术首次大型的海外审评,毛庆介绍,“华龙一号”GDA将以防城港3号机组为参考电站,预计5年完成。他表示,“一旦完成全世界最为严格也是难度最大的设计审查,中国自主三代核电技术在全球核电市场上影响力将大增”。

  目前,中广核和EDF已经一起制定了详细的项目进度计划,华龙一号GDA审查将分为4个阶段,历时共60个月。

  毛庆透露,第一阶段为准备阶段,计划10个月时间完成准备,并完成初步安全报告(PSR)的编制;第二个阶段计划用12个月时间完成初步安全报告(PSR)的审评;第三阶段计划用13个月的时间完成对建造前安全报告(PCSR)、建造前环境报告(PCER)以及核安保总体方案(CSA)3个综合性报告的审查;第四个阶段计划用25个月的时间,将就英国核安全监管当局关注和反馈的重点问题,逐一讨论,并提供足够的技术证据来证明华龙一号的设计满足英国核安全监管要求,对需要技术修改的地方进行技术改进。

  “我们计划在11月中旬前,正式向英国当局提交PSR,完成GDA第一阶段全部审查工作。”毛庆表示。

我来说两句
网名: 您的联系方式: (电话,手机)
验证码:
查看评论(0)
网友评论请注意

遵守中华人民共和国有关法律、法规,尊重网上道德,承担一切因您的行为而直接或间接引起的法律责任。

中国核电信息网拥有管理留言的一切权利。

您在中国核电信息网留言板发表的言论,中国核电信息网有权在网站内转载或引用。

中国核电信息网留言板管理人员有权保留或删除其管辖留言中的任意内容。

如您对管理有意见请用意见反馈向网站管理员反映。
