三门2号机组钢制安全壳完成关键试验
来源: 中国核电信息网
发布日期:2017-06-12

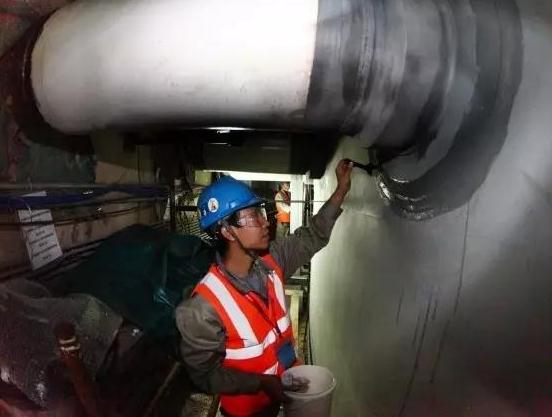

5月31日,随着安全壳(CV)压力缓慢平稳卸至大气压,历经约180小时连续作战,AP1000依托项目三门2号机组钢制安全壳结构强度试验(SIT)和整体泄漏率试验(ILRT)取得了圆满成功。

根据美国机械工程师协会(ASME)规范要求,钢制安全壳在安装完毕后,需先进行安全壳强度试验(SIT),以验证安全壳的结构完整性满足设计规范要求。SIT试验结果合格后,立即开始ILRT试验。ILRT试验通过向CV内部注入压缩空气模拟设计基准事故下的压力,计算CV的整体泄漏率,从而验证第三道屏障的完整性。SIT试验和ILRT试验依照试验压力要求连续进行。
5月26日23时22分,SIT试验完成。5月27日7时30分,SIT试验小组与ILRT试验小组在指挥中心进行了试验指挥权交接,ILRT试验正式开始。ILRT试验期间,安全壳在经历低压脱气、再升压、稳定等多个压力平台后,于5月28日到达24小时数据采集和泄漏率计算平台,开始进行数据采集和计算。5月29日,24小时泄漏率数据采集结束,泄漏率满足验收准则,并经验证、判定计算结果有效,三门2号机组安全壳试验结果满足法规和试验程序的泄漏率要求。
国核工程借鉴海阳1号机组 SIT和ILRT期间的经验反馈,此次三门2号机组SIT和ILRT试验历时约180个小时,比计划提前约70个小时完成,比三门1号机组试验时间缩短约320小时。三门2号机组SIT和ILRT试验的顺利完成,不仅是2号机组的一个重要里程碑节点,也为后续大型、综合试验提供了宝贵的参考和借鉴
