海外华龙3号机(K3机组)组首台主设备蒸汽发生器吊装就位

来源:中国核电信息网 发布日期:2018-08-21

    巴基斯坦当地时间8月18日下午15时18分,海外华龙3号机组(K3机组)首台主设备蒸汽发生器吊装就位。标志着K3机组主系统设备安装正式开始,为后续核岛安装施工奠定了坚实的基础。

    上午7点36分,随着现场总指挥、K2/K3项目部总经理黄新亮一声“起吊”令下,K3机组2环路蒸汽发生器吊装正式开始。蒸汽发生器采用利勃海尔3000吨履带式起重机(以下简称3000吨吊车)吊装,经历试吊、“E型架”翻转、蒸汽发生器与“E型架”分离、下部支承挡块及垂直支承支板安装、提升、变幅、回转、吊车带载行走、落位等一系列动作后,于下午15时18分顺利就位,整个吊装过程安全可控。

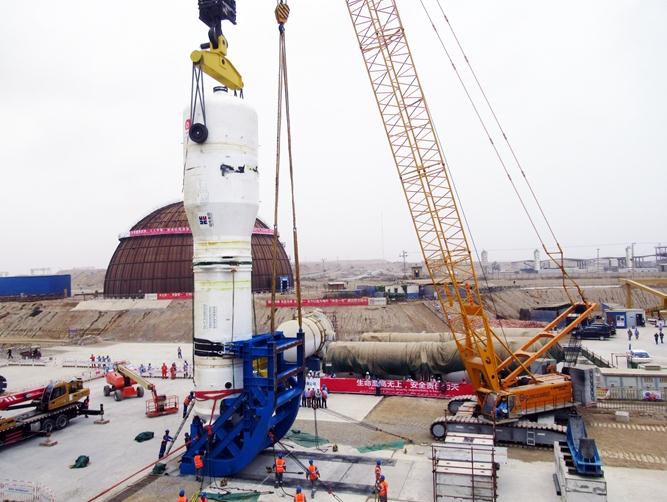

    “E型架”翻转

    K3机组2环路蒸汽发生器本体重达365吨,起吊总重量达415.4吨。蒸汽发生器吊装具有吊车操作难度大、指挥难度高、翻转系数高、就位难度大等特点。此次蒸汽发生器在充分借鉴K2机组主设备预引入施工经验基础上,创新性采用“E型架”代替传统抱环及翻转支架进行翻转。“华龙一号”机组蒸汽发生器采用“E型架”翻转无经验可循,翻转难度系数极高。

    3000吨吊车回转

    为确保本次吊装活动的顺利进行,K2/K3项目部成立了主设备“预引入”工作小组,通过多次组织专题讨论会、编制工序计划等方式实现了精心策划、充分准备的目标。设备到货以后紧张有序的稳步推进各项工作进展,为按期吊装赢得了宝贵的时间。此次K3机组蒸汽发生器“预引入”方案的成功实施,再次验证了该方案可操作性强、可推广性高的特点。同时,K2/K3项目部还不断探索并改进蒸汽发生器吊装工艺,多次进行“E型架”吊装模拟试验,不断优化“E型架”设计方案,最终保证此次蒸汽发生器采用“E型架”翻转顺利进行,取得圆满成功,K3机组首台蒸汽发生器采用“预引入”+“E型架”双重创新模式也必将为后续“华龙一号”核电项目起到示范效应。

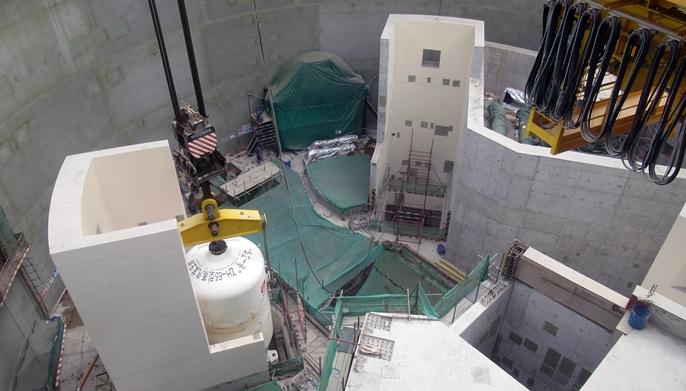

    蒸汽发生器就位

    创新是引领发展的第一动力。K2/K3项目部始终坚持创新驱动,深化推动管理机制与模式创新,探索运用新技术、新工艺、新设备,进而有力保障安全生产,提升工程质量,提高工作效率。此次K3机组首台蒸汽发生器创新性采用“预引入”+“E型架”施工就是最好的佐证,后续项目部还将继续推进创新管理,扎根海外热土,“智造”精品工程,助力品牌建设,凝心聚力,再创辉煌!

    K2/K3项目作为“华龙一号”海外首堆工程、国家发展“一带一路”的排头兵,同时肩负着中国核电“走出去”和区域经济发展的双重历史使命。K3机组蒸汽发生器顺利就位,不仅标志着海外华龙3号机组主系统设备正式安装开始,同时为后续穹顶吊装和主管道提前实施焊接奠定了坚实的基础。

我来说两句
网名: 您的联系方式: (电话,手机)
验证码:
查看评论(0)
网友评论请注意

遵守中华人民共和国有关法律、法规,尊重网上道德,承担一切因您的行为而直接或间接引起的法律责任。

中国核电信息网拥有管理留言的一切权利。

您在中国核电信息网留言板发表的言论,中国核电信息网有权在网站内转载或引用。

中国核电信息网留言板管理人员有权保留或删除其管辖留言中的任意内容。

如您对管理有意见请用 意见反馈 向网站管理员反映。
