厉害Skr! “华龙一号”福清6号机提前10天完成环吊可用
来源: 中国核电
发布日期:2018-08-21

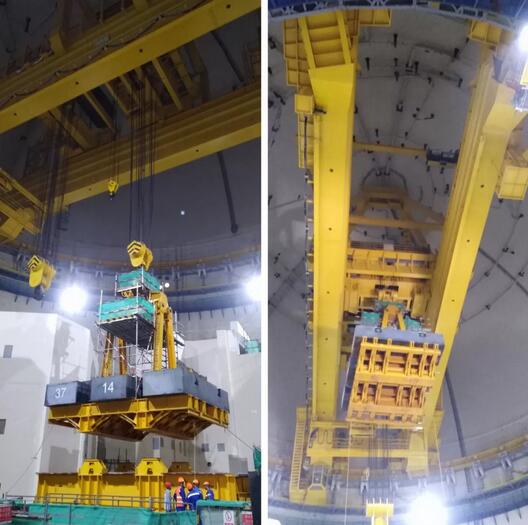

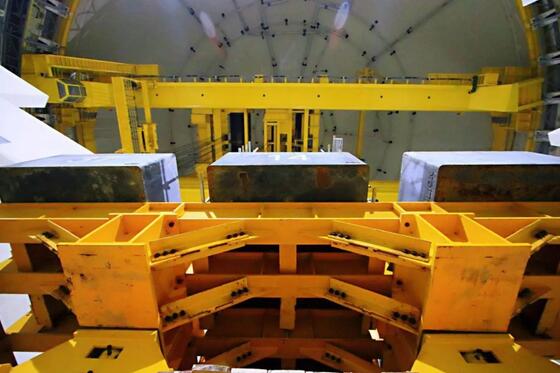

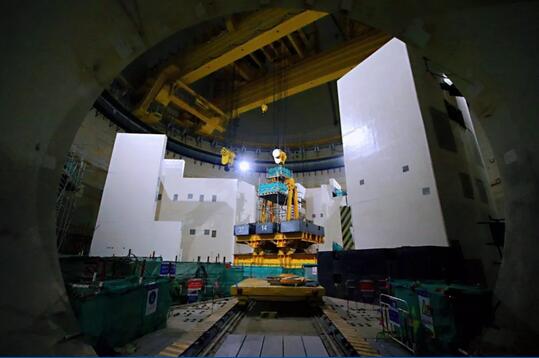

2018年8月21日上午11点08分,“华龙一号”福清核电6号机组环吊载荷试验完成,提前10天顺利实现环吊可用一级里程碑。

7月25日
工作小车20t副起升吊钩载荷试验
8月16日
安装小车480t吊钩载荷试验
8月21日
工作小车205t吊钩载荷试验,至此环吊可用里程碑顺利完成。

环吊可用是主设备引入施工最关键一环,为“华龙一号”福清6号机组主设备引入工作创造了有力条件,吹响了福清核电6号机组核岛安装工程的冲锋号角。

“华龙一号”福清5、6号机组总承包方中国核电工程有限公司高度重视环吊可用里程碑,中核工程福清项目部于2018年4月成立了专项协调组织机构,对龙门架、运输通道、环吊和龙门吊、核岛厂房次要钢结构、甲供物项到货情况等多方面全方向进行梳理,并发布专项施工进度计划。
CNPE
科普小贴士

环吊是核电站反应堆厂房内的重要起重设备,主要担负蒸汽发生器、反应堆压力容器、稳压器、上下部堆内构件以及其它轻载设备的吊装工作。
