“华龙一号”首堆示范工程福清5号机组二回路联合冲洗工作 正式开始
来源: 福清项目部
发布日期:2019-03-02
2019年3月2日04:46,在中核工程、中核咨询、中核五公司及中核二三公司等单位的相关人员见证下, “华龙一号”全球首堆示范工程福清5号机组二回路联合冲洗工作正式开始。

二回路联合冲洗采用凝结水泵作为动力源,冲洗主要管路为凝结水(TFE)至高加给水管道(TFH)、常规岛及核岛主给水流量管道(TFM)。

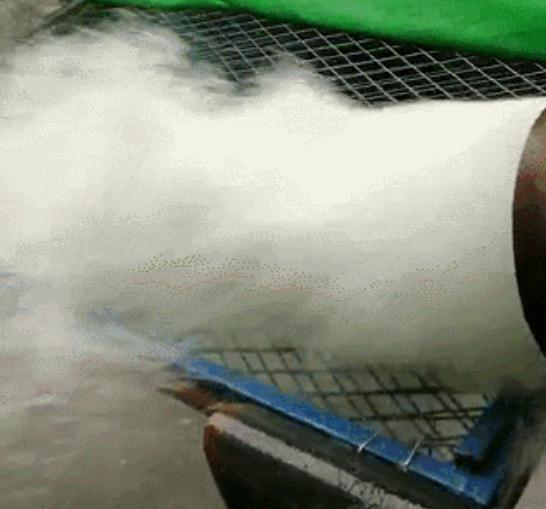

冲洗分为开式冲洗和闭式冲洗两个阶段。冲洗采用凝汽器内除盐水作为冲洗水源,通过常规岛除盐水管道对凝汽器进行补水。开式冲洗阶段核岛侧排水阀打开,冲洗水排至雨水井,在排水口采用白布检查并取样化验,开式冲洗水质合格后,关闭核岛侧临时排水阀,再经临时管及临时过滤器回凝汽器进行循环的闭式冲洗。
2019年2月27日晚NCC完成后即将面临上游电源停役消缺,且停役时间较长,3月4日停役前留给二回路冲洗的时间只有3天。如果不抓住3天间隙完成冲洗工作,将往后延期较长时间。华龙团队深入贯彻集团公司“华龙工期一天都不能拖”的政治使命,迎难而上、克服困难,优化梳理并进行全面部署。项目主管领导连夜组织召开二回路冲洗紧急会议,按照3月4前完成冲洗部署相关工作,各参建单位全力配合,工前会,摆状态,挂牌,凝汽器清理封闭,除盐水制水等一系列工作紧锣密鼓的有序展开,从3月1日早上8:30召开工前会,至3月2日凌晨4:46点开始冲洗,仅用约20个小时就完成了冲洗前的所有准备工作,充分体现“华龙一号”大团队勇打敢拼、能打胜仗精神和能力。
5号机组二回路联合冲洗工作是继2019年2月2日联合爆破吹扫完成以来的另一个关键点,冲洗完成后,对文丘里管、孔板及调节阀等在线部件进行恢复,随后开始5号机组二回路联合水压试验工作。二回路联合冲洗工作的顺利开始,为后续二回路联合水压试压节点的完成奠定了坚实的基础。

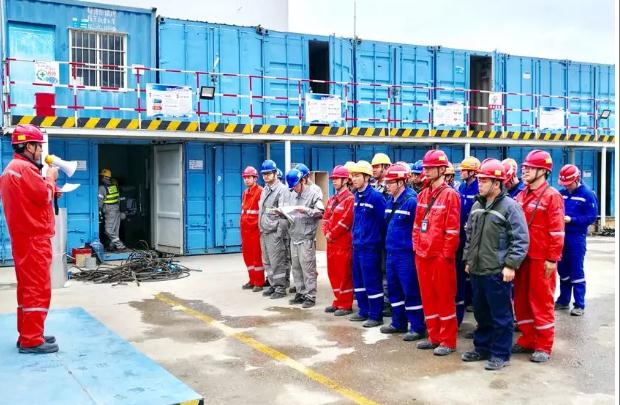

中核工程组织二三、五公司进行5号机组二回路联合冲洗前工作交底

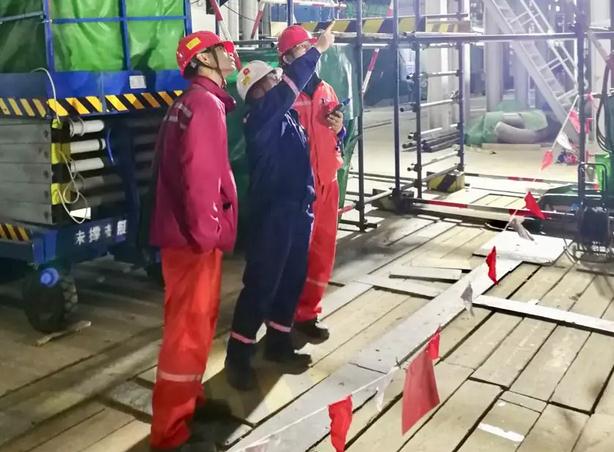

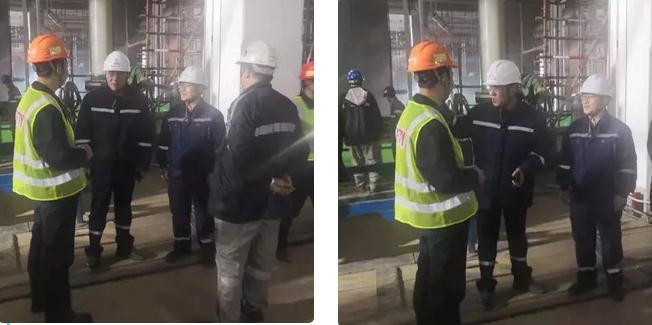

中核工程福清项目部总经理赵加雪、副总经理苏郑昌在现场指导二回路联合冲洗工作
