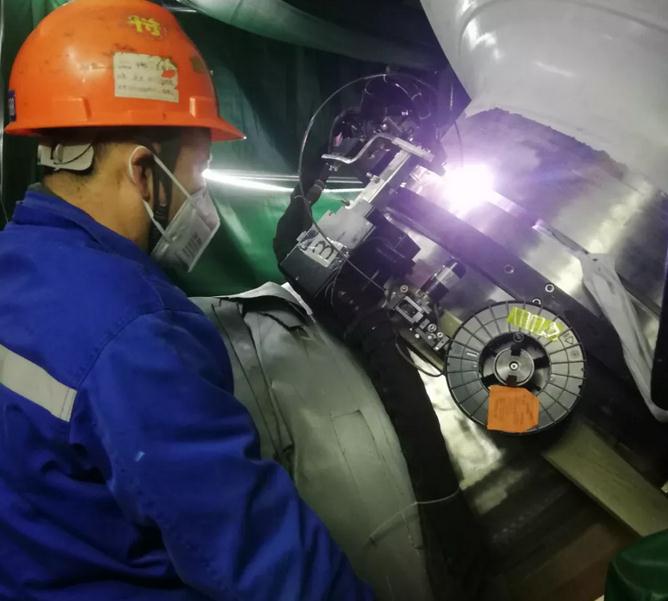

田湾6号主管道开始焊接!
来源:中国核电信息网 发布日期:2019-03-26

2019年3月25日16点08分,田湾核电项目6号机组主管道通过了环境保护部华北核与辐射安全监督站最终检查,正式开始焊接,提前一级里程碑节点35天,标志着6号机组核岛厂房主系统安装工作已全面进入安装高峰期,并为后续核回路冲洗奠定了基础。
为保证6号机组主管道按期开始焊接,中核工程田湾项目部在施工开始前,组织中核咨询和中核二三公司从人、机、料、法、环等方面对施工准备工作进行了梳理,并结合5号机组施工经验及出现的问题开展了经验反馈,督促安装单位对焊接设备状态进行了全面检查并对现场焊接环境及安全措施进行了全面排查,同时要求焊接人员进行了适应性焊接练习,确保主管道焊接各项准备工作有效落实,受到环境保护部华北核与辐射安全监督站的认可,主管道焊接控制点获准放行。
科普小tip:
主管道作为核电站核安全的一道屏障,其施工质量关乎运行过程中的核安全。反应堆冷却剂系统是由三条并联到反应堆压力容器的传热环路组成,每条环路通过主管道把反应堆压力容器、蒸汽发生器、主泵连接成一个闭合回路,每条环路有8道焊口,三条环路共计24道焊口,安装焊接工期约6个月。
网友评论请注意
遵守中华人民共和国有关法律、法规,尊重网上道德,承担一切因您的行为而直接或间接引起的法律责任。
中国核电信息网拥有管理留言的一切权利。
您在中国核电信息网留言板发表的言论,中国核电信息网有权在网站内转载或引用。
中国核电信息网留言板管理人员有权保留或删除其管辖留言中的任意内容。
如您对管理有意见请用 意见反馈 向网站管理员反映。
