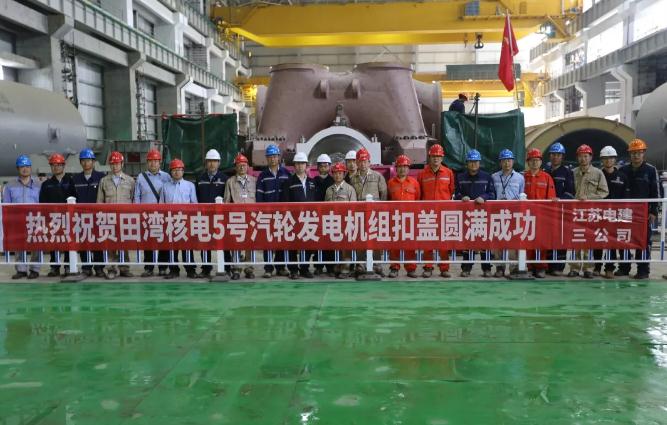

田湾5号机组汽轮机扣缸完成!
来源:田湾项目部 发布日期:2019-05-15
2019年5月15日凌晨,随着起重指挥的最后一声哨响,田湾核电项目5号机组汽轮机高压缸上半精准的扣合在下半汽缸上,至此,为期16天的5号机组汽轮机扣缸工作顺利完成,为后续盘车奠定基础。

4月28日至29日
核工业工程质量监督第十中心站,对田湾5号汽轮机扣缸前相关工作进行了质量监督检查,具备扣缸条件
4月30日
汽轮机扣缸工作正式开始
5月4日
3号低压缸扣缸完成
5月7日
2号低压缸扣缸完成
5月11日
1号低压缸扣缸完成
5月15日
高压缸扣缸完成

汽轮机扣缸是汽轮机本体设备安装中最重要、最复杂的工作。
中核工程田湾项目部紧紧围绕扣缸目标节点,建立了“汽轮机安装标准化示范区”,采取有针对性的防异物措施,成立了“TG现场安装协调专项小组”和“5号汽轮机安装青年突击队”。
在汽轮机安装过程中,各参建单位充分发扬提前接口的工作理念,共同研究对策,优化施工工序,对施工关键环节提前梳理、发现问题,共同制定解决方案,确保问题不过夜,扣缸工作不间断,保证了本次扣缸工作的顺利完成。
