国产首台空冷器样机圆满完成调试及试验任务

来源:原子能院 发布日期:2020-04-26

    4月16日下午13时20分,空冷器样机在原子能院涉钠设备综合试验设施顺利完成全部稳态和瞬态性能试验,标志着空冷器钠回路台架高温运行工况完成考验,国内自主研发的首台空冷器样机首次获得高温试验数据。试验过程安全稳定,试验数据详实可信,示范快堆拟用空冷器的理论计算、结构设计、制造工艺以及正常运行工况和事故工况下的换热性能得到了充分验证,试验结果完全满足预期目标。

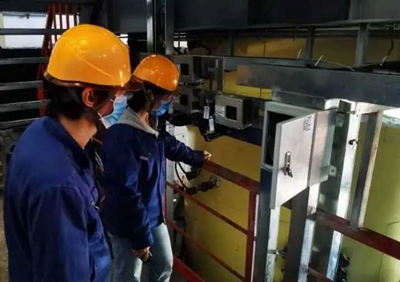

检查空冷器就地的仪表示数

    空冷器是示范快堆自主研发的四大换热器之一,也是示范快堆事故余热排出系统的关键设备。此次空冷器样机的调试及试验是涉钠设备综合试验设施项目的重点任务之一,但受疫情影响,调试物资、施工单位及试验厂家无法及时到场,调试及试验工作变得举步维艰。在重重困难面前,原子能院堆工部对空冷器样机调试及试验计划进行了统筹部署和安排,积极协调物资和相关人员到场。在各级专家的帮助下,堆工部项目团队对空冷器样机的各种运行工况进行了详细梳理和风险分析,召开多次调试、试验分析讨论会,为空冷器样机的调试及试验顺利完成奠定了良好基础。

    通过原子能院、试验厂家及相关参建单位的紧密配合和共同努力,确保了空冷器样机调试及试验的安全和圆满成功,这是2020年涉钠设备综合试验设施上设备试验的一个重要节点,为设施全年调试及设备试验开创了良好开端、提供了借鉴经验。(文/陈祖国 许义军 图/许义军)

我来说两句
网名: 您的联系方式: (电话,手机)
验证码:
查看评论(0)
网友评论请注意

遵守中华人民共和国有关法律、法规,尊重网上道德,承担一切因您的行为而直接或间接引起的法律责任。

中国核电信息网拥有管理留言的一切权利。

您在中国核电信息网留言板发表的言论,中国核电信息网有权在网站内转载或引用。

中国核电信息网留言板管理人员有权保留或删除其管辖留言中的任意内容。

如您对管理有意见请用 意见反馈 向网站管理员反映。
