用户名:
密码:
验证码:
首      页 核电新闻 政策法规 聚焦核电 核电站一览 国产化 核电技术 招标信息 专家点评 人物风采 核电视频 技术论文 供应信息 核 安 全 后端处理 工程图片 走进核电 供应商名录 核科普 会议会展 合作交流 政经要闻 网上展台 核电图书 企业招聘 求购信息
您的位置: 中国核电信息网  >  国内核讯  > “华龙”节节高 ——漳州1号机组核岛钢衬里模块三吊装一次成功

“华龙”节节高 ——漳州1号机组核岛钢衬里模块三吊装一次成功

来源: 中核工程 发布日期:2020-07-13

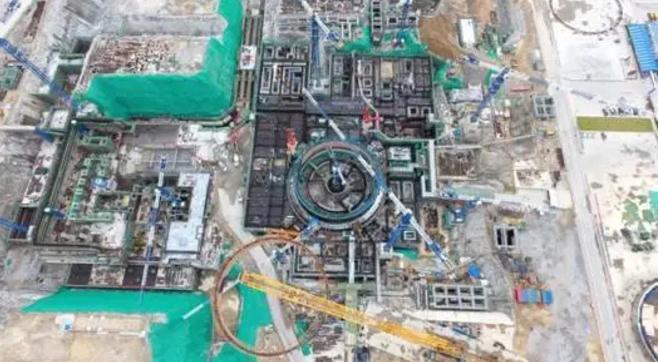

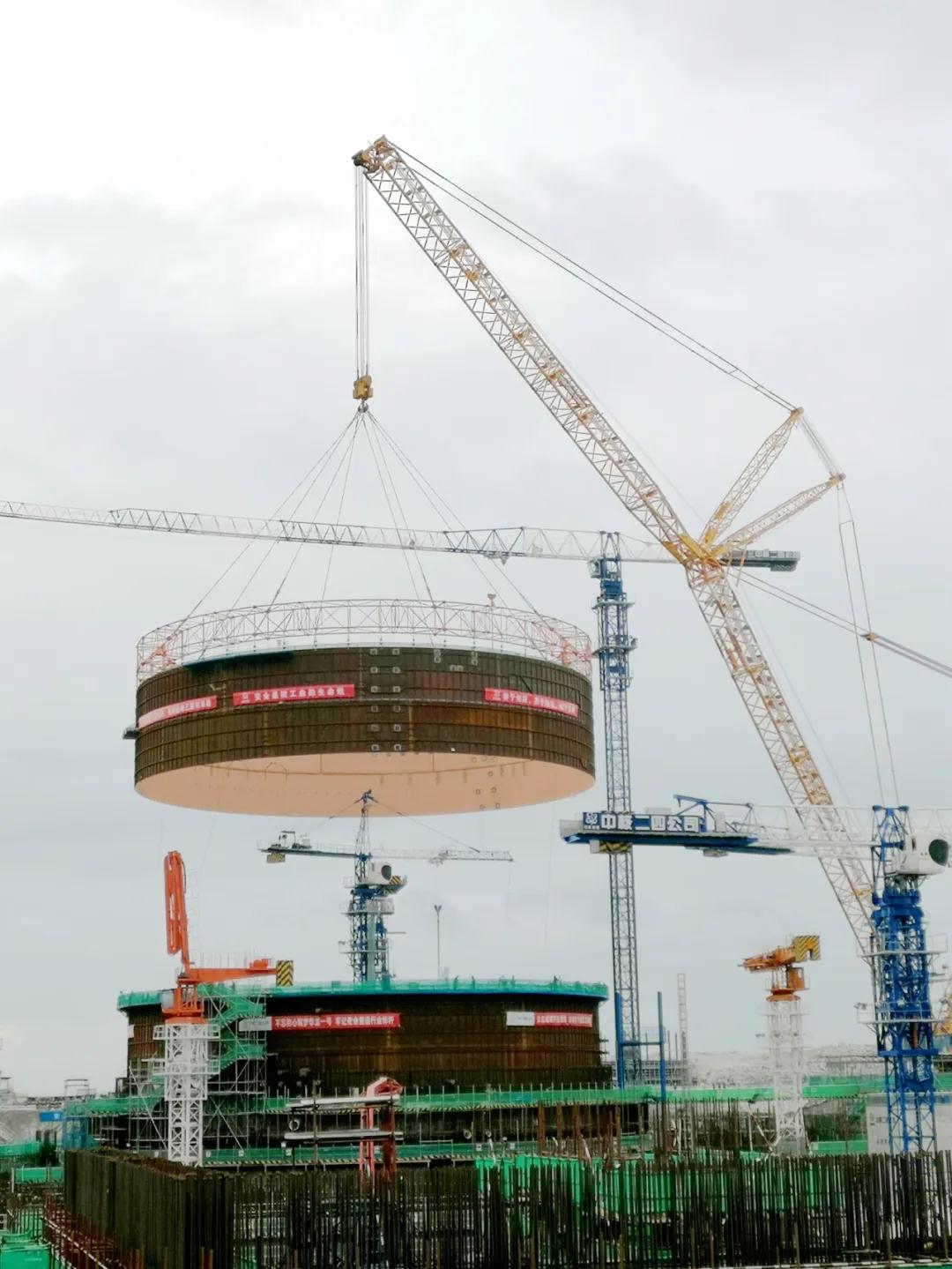

    2020年7月9日07时,漳州“华龙一号”建设现场, 1600吨履带吊在现场工程施工人员的精准操纵下,起钩、试吊、旋转至行走方向、带载行走,吊装过程如行云流水。7时07分,安全壳钢衬里模块三符合就位要求后完全落钩。

    至此,由中核工程总包的漳州“华龙一号”核电1号机组安全壳钢衬里模块三吊装一次成功,顺利实现1号机组“3.24—5.28—7.9”核岛钢衬里模块三次吊装“节节高”。


模块三吊装纪实

    7月8日23:11

    完成调平试吊工作,模块三吊装具备实体先决条件。

    7月9日4:30

    天还未全亮,参与吊装施工工作人员到达现场,经过早班会交底、吊前各项准备工作就绪。

    7月9日5:25

    起钩试吊。

    7月9日5:35

    完成试吊,经检查无误后,正式起钩吊装。

    7月9日7:07

    安全吊装就位。


    漳州“华龙一号”1号机组核岛钢衬里模块三重113.85吨,上、下口外径46.812米,模块整体高度9.96米,安装底标高9.995米,起吊总重达到184.5吨,是目前漳州华龙一号核岛钢衬里模块中重量最大,吊装高度最高的模块,该模块成功吊装就位,标志着漳州“华龙一号”核电工程建设进入了“新高度”,为后续1号机组核岛建安施工按期完成赢得了宝贵时间。

我来说两句
网名: 您的联系方式: (电话,手机)
验证码:
查看评论(0)
网友评论请注意

遵守中华人民共和国有关法律、法规,尊重网上道德,承担一切因您的行为而直接或间接引起的法律责任。

中国核电信息网拥有管理留言的一切权利。

您在中国核电信息网留言板发表的言论,中国核电信息网有权在网站内转载或引用。

中国核电信息网留言板管理人员有权保留或删除其管辖留言中的任意内容。

如您对管理有意见请用意见反馈向网站管理员反映。
