来源:中国核电信息网 发布日期:2020-09-18

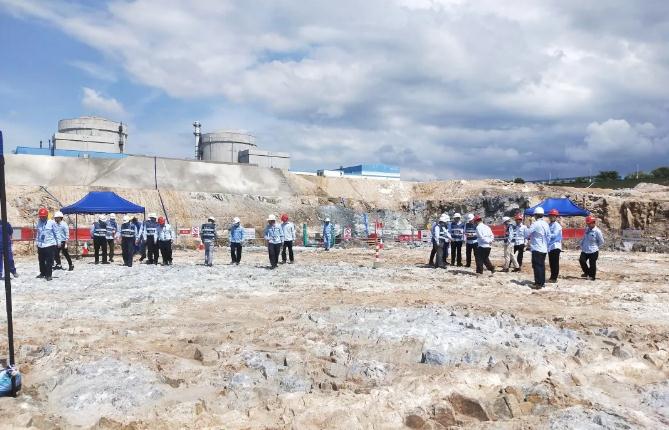

9月17日,由中核二二机械化工程分公司承建的海南昌江核电厂3号机组核岛基坑负挖工程顺利通过国家核安全局华南核与辐射安全监督站专家检查组检查验收,3号机组核岛将进入土建施工准备阶段。
海南昌江核电厂3、4号机组采用我国自主三代核电技术的华龙一号堆型,3号机组核岛负挖自2020年4月14日正式开工,历时145天,于2020年9月6日完工。负挖完成开挖主要工程量32.9万立方米,基底清理面积1.76万平方米,总计爆破229次。此次3号核岛机组基坑负挖验收通过,对公司后续同类工程的施工提供了宝贵经验,也为3号机组FCD赢得了时间。
核岛基坑负挖的验收通过,得到了海南核电有限公司、华能海南昌江核电有限公司及中国核电工程有限公司的肯定与表扬。
