您的位置: 中国核电信息网  >  国内核讯  > 全球核电装机容量2020年保持稳定

全球核电装机容量2020年保持稳定

来源: 中核智库 发布日期:2021-02-24

    根据世界核协会(WNA)公布的数据,截至2021年1月1日,全球有32个国家在使用核能发电,共有441台在运核电机组,总装机容量约392.4 GWe。相对于2020年1月1日,核电使用国增加了2个,机组数量减少了1台,总装机容量基本保持稳定。

    2020年,全球共有5台核电机组正式开工建设,5台首次并网发电,6台永久关闭。

    1 正式开工建设

    2020年全球共有5台核电机组(总装机容量5073 MWe)正式开工建设,其中4台位于中国,1台位于土耳其。

    土耳其阿库尤核电厂2号机组(1114 MWe压水堆) 4月8日正式开工建设。

    中国漳州核电厂2号机组(1126 MWe压水堆) 9月4日正式开工建设。

    中国太平岭核电厂2号机组(1116 MWe压水堆)10月15日正式开工建设。

    中国霞浦核电厂2号机组(600 MWe钠冷快堆)12月27日正式开工建设。

    中国三澳核电厂1号机组(1117 MWe压水堆)12月31日正式开工建设。

    根据世界核协会公布的数据,截至2021年1月1日,全球共有54台在建机组,总装机容量60.3GWe(注:世界核协会根据卫星图像认为中国正在石岛湾建设2台CAP1400型压水堆机组,但没有公开信息表明这2台机组已完成首罐混凝土浇筑)。

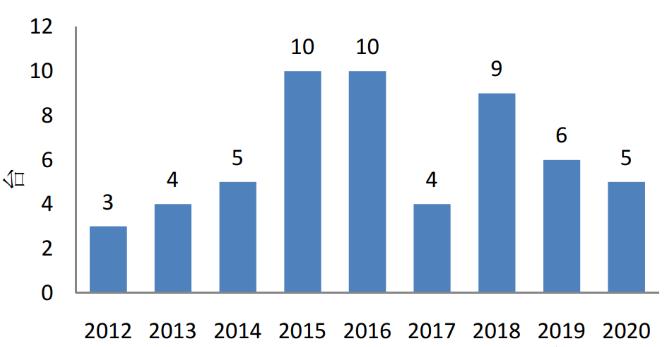

图1 2012—2020年正式开工建设的核电机组数量

    2 首次并网发电

    2020年全球共有5台压水堆核电机组(总净装机容量5521 MWe)实现首次并网发电,2台位于中国,1台位于阿联酋,1台位于白俄罗斯,1台位于俄罗斯。应当注意的是,阿联酋和白俄罗斯均实现了首台机组并网发电,核电使用国因此增加到32个。

    中国田湾核电厂5号机组(1000 MWe) 8月8日实现首次并网发电。

    阿联酋巴拉卡核电厂1号机组(1345 MWe) 8月19日实现首次并网发电。

    俄罗斯列宁格勒二期核电厂2号机组(1066 MWe)10月22日实现首次并网发电。

    白俄罗斯奥斯特罗韦茨核电厂1号机组(1110 MWe)11月3日实现首次并网发电。

    中国福清核电厂5号机组(1000 MWe)11月27日实现首次并网发电。

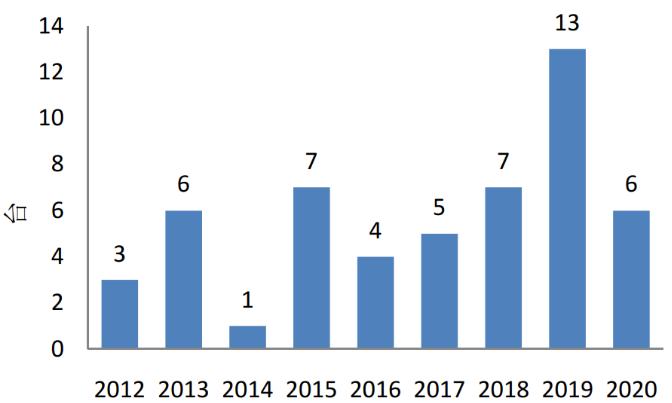

图2 2012—2020年首次并网发电的核电机组数量

    3 永久关闭

    2020年全球共有6台核电机组(总装机容量5165MWe)永久关闭,其中法国2台、美国2台、俄罗斯1台、瑞典1台。

    法国费森海姆核电厂1号机组(880 MWe压水堆) 2月22日永久关闭。

    美国印第安角核电厂2号机组(998 MWe压水堆) 4月30日永久关闭。

    法国费森海姆核电厂2号机组(880 MWe压水堆) 6月30日永久关闭。

    美国杜安阿诺德核电厂1号机组(601 MWe沸水堆)10月12日永久关闭。

    俄罗斯列宁格勒核电厂2号机组(925 MWe轻水冷却石墨慢化反应堆)11月10日永久关闭。

    瑞典灵哈尔斯核电厂1号机组(881 MWe沸水堆)12月31日永久关闭。

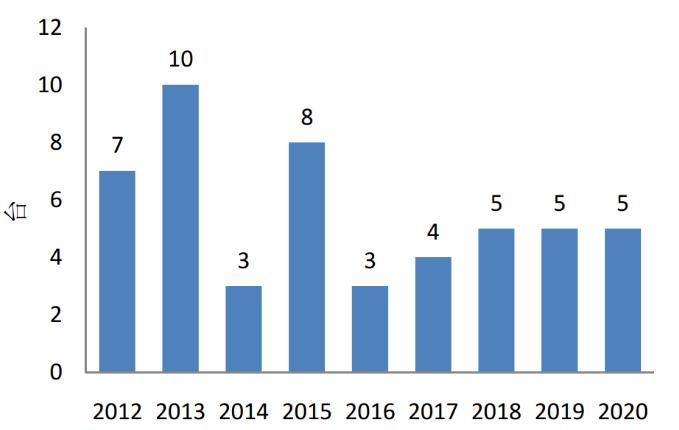

图3 2012—2020年永久关闭的核电机组数量

    4 延寿

    2020年,全球共有6台机组获准延寿,包括3台西班牙机组、2台美国机组和1台俄罗斯机组。

    西班牙生态转型部2020年7月批准阿尔马拉兹核电厂1号和2号机组以及班德略斯核电厂2号机组延寿。阿尔马拉兹1号机组和2号机组是2座1000 MWe压水堆,分别于1981年和1983年投运,可分别运行至2027年11月和至2028年10月。班德略斯2号机组是1座1045 MWe压水堆,1988年投运,可运行至2030年7月。根据西班牙国家放射性废物公司与电厂业主公司达成的协议,班德略斯2号机组可能会再次延寿至2035年。

    美国核管会3月宣布,批准桃花谷2号和3号机组的二次延寿申请,允许这两台机组将运行寿期从60年延长至80年。这是核管会第二次颁发允许核电机组运行80年的许可。桃花谷2号和3号机组都是沸水堆,均于1974年投运,装机容量分别为1232MWe和1251 MWe,2003年获准延寿20年。此次获准二次延寿,意味着两台机组可分别运行至2053年8月和2054年7月。

    俄罗斯联邦生态、技术与核能监督局3月批准为别洛雅尔斯克核电厂3号机组换发运行许可证,允许该机组继续运行5年至2025年。该机组是一座BN-600型钠冷快堆,1981年投运,原运行许可证2020年到期。

    5 功率提升

    2020年,全球至少有7台机组获准实施或者完成功率提升,包括3台美国机组、2台斯洛伐克机组和2台捷克机组。

    美国核管会10月批准法利1号和2号机组提升运行功率:1号机组从910 MWe提升至944 MWe;2号机组从910MWe提升至953 MWe。预计1号机组将于2021年春季功率提升,2号机组将于2021年秋完成。

    美国核管会10月批准瓦茨巴2号机组将运行功率提升约1.4%,即从1223 MWe提升至1240 MWe。运营商田纳西流域管理局拟于12月完成该机组的功率提升。

    斯洛伐克电力公司计划对莫霍夫采1号和2号机组进行功率提升,将这两台压水堆机组的运行功率从471 MWe提升至500 MWe。2号机组的功率提升工作已于8月启动,原计划于11月完成。莫霍夫采1号机组拟于2021年春季完成功率提升。

    捷克能源公司集团11月宣布通过在机组常规岛安装新型汽水分离器(用于去除流向汽轮发电机中的蒸汽中的水),泰梅林2号机组功率提升4 MWe,达到1086 MWe。预计泰梅林1号机组将在2021年完成类似改造。(中核战略规划研究总院 王政 伍浩松 郭向阳 单琳)

我来说两句
网名: 您的联系方式: (电话,手机)
验证码:
查看评论(0)
网友评论请注意

遵守中华人民共和国有关法律、法规,尊重网上道德,承担一切因您的行为而直接或间接引起的法律责任。

中国核电信息网拥有管理留言的一切权利。

您在中国核电信息网留言板发表的言论,中国核电信息网有权在网站内转载或引用。

中国核电信息网留言板管理人员有权保留或删除其管辖留言中的任意内容。

如您对管理有意见请用意见反馈向网站管理员反映。
