中核二二公司巴基斯坦两在建电站项目相继迎来重要节点
来源:中国核电信息网 发布日期:2021-03-30
春风送暖,捷报频传。当地时间3月23日、28日,中核二二公司承建的巴基斯坦塔尔2×660兆瓦燃煤电站项目、滨佳胜三期900兆瓦联合循环电站项目相继迎来重要节点,“抓落实年”专项工作聚焦重点项目推进不断取得成效。

23日凌晨,历时17小时18分钟,塔尔电站顺利完成2号汽轮机基座平台950立方米混凝土浇筑任务,为向主厂房关键线路交安迈出了坚实的一步。汽轮发电机作为燃煤电站的“心脏”部位,结构形式复杂,工序要求较高。在疫情影响下,面对材料采购及进场困难、人员不足等情况,中核二二公司项目团队齐心协力、多方联动,强化“一次完成,一次达标”目标,并从人员、机械、材料配置等方面着手,追求资源利用效率最大化。

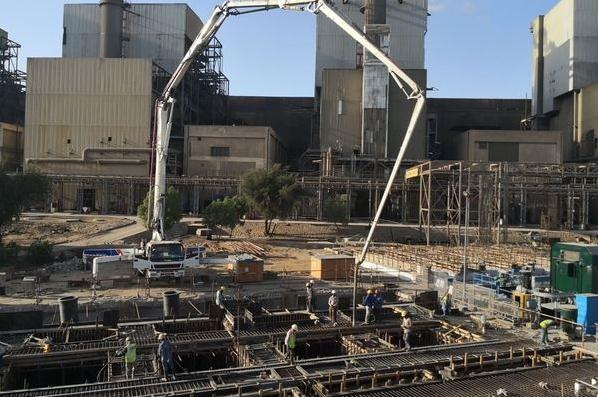

28日凌晨,滨佳胜电站顺利完成循环水泵房改造主体结构335立方米浇筑任务,标志着循环水泵房结构重建基本完成,不仅推动了整个循环水泵房改造工作迈入最后阶段,也为实现900兆瓦水系统建设提供了坚实保障。循环水泵房改造作为整个项目的关键工作,存在结构形式及拆除工作复杂、工序要求较高等特点。面对工期紧、任务重、难点多等困难,项目团队在做好疫情防控的基础上,抓安全、保质量、抢进度,召开多次施工交底会,不断优化方案,攻坚克难,确保改造工作顺利完成。
为深入贯彻落实中核集团“抓落实年”专项工作部署和要求,中核二二公司各单位加大工作力度、加快工作进度、狠抓工作落实,通过重点目标任务的有序推进,努力推动更高质量更快速度发展,全力确保“十四五”开好局起好步。
