您的位置:中国核电信息网  >  国内核讯  > 华能海南昌江核电二期工程项目4号机组4RC内壳混凝土浇筑顺利启动

华能海南昌江核电二期工程项目4号机组4RC内壳混凝土浇筑顺利启动

来源:华能海南昌江核电有限公司 发布日期:2022-06-14


2022年6月12日8时50分

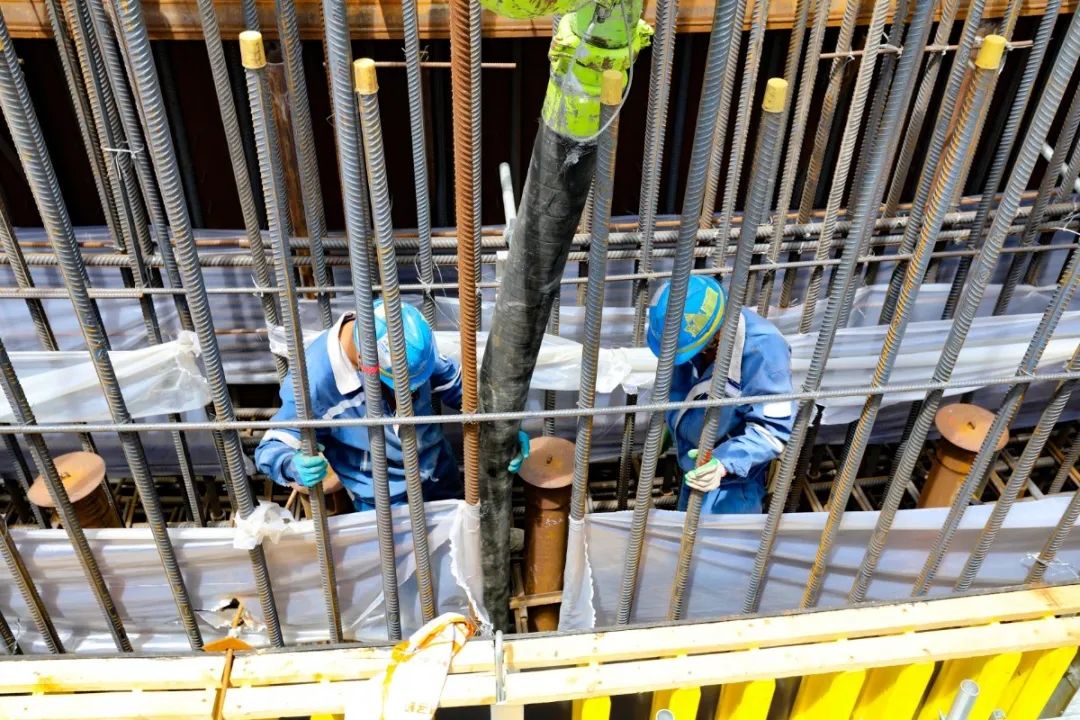

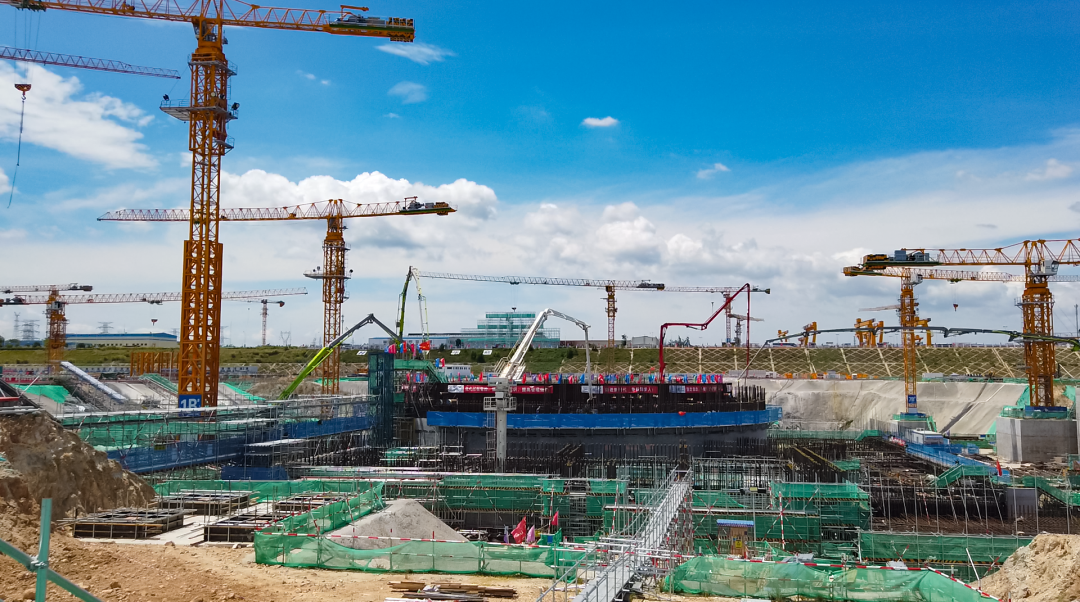

海南昌江核电二期工程项目4号机组4RC内壳1段混凝土浇筑开始,标志着4号机组核岛又一一级里程碑节点提前完成。

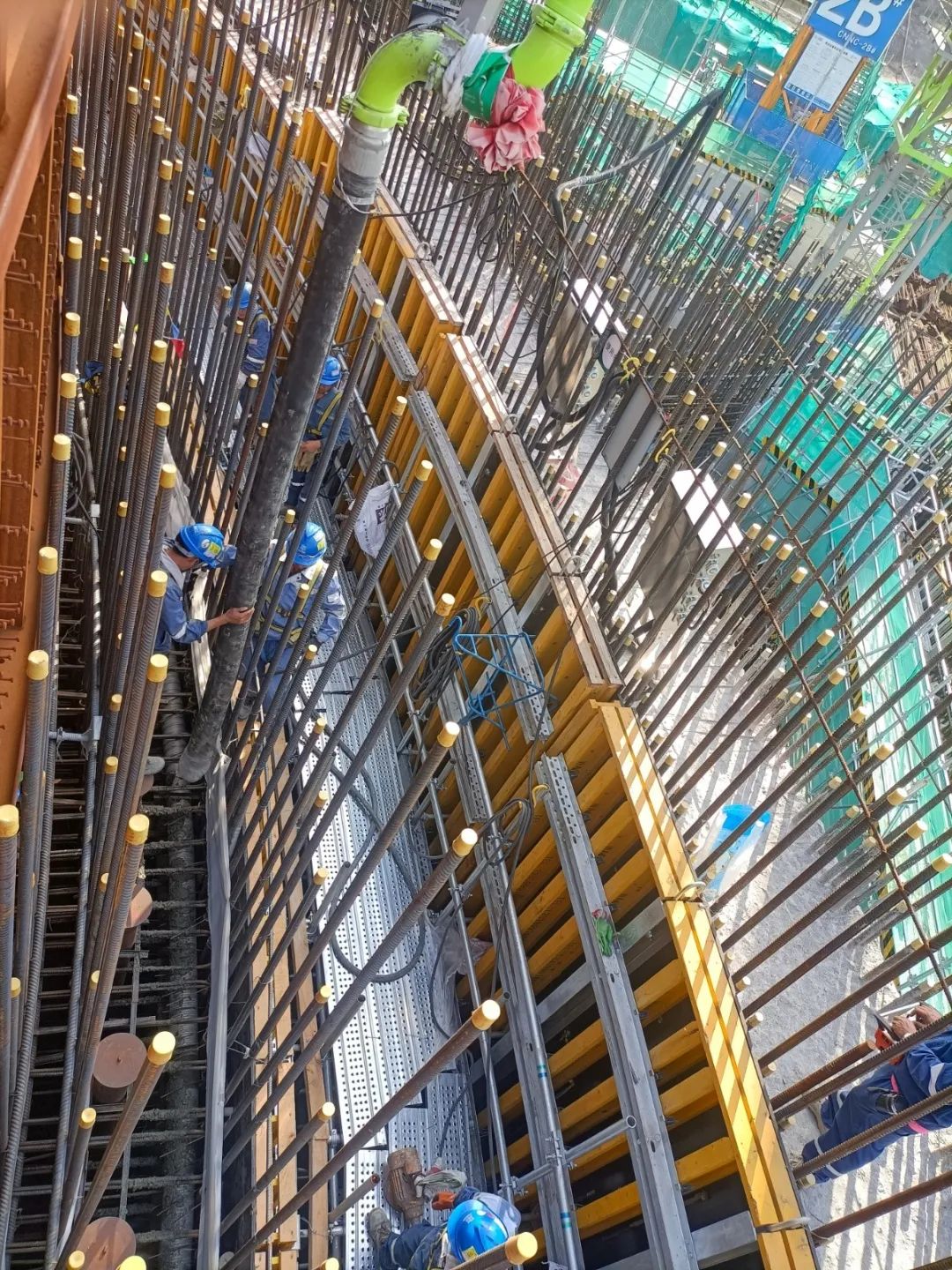

4RC内层安全壳结构(内层安全壳,后续简述为“内壳”)置于标高-8.000m反应堆厂房基础之上,为圆筒形预应力钢筋混凝土结构,包括圆柱体部分和半球形穹顶。4RC内壳1段筒壁厚为1.9m,浇筑层高2.1m,混凝土方量约600m3。内壳施工过程中,存在着钢衬里工程、钢筋工程、预应力系统工程、模板及预埋件工程的穿插施工,交叉作业频繁,工序协调复杂,施工进度、质量、安全风险控制困难。昌江公司积极行动引领各参建方密切配合,攻克难关。


抓住契机,提前周密部署

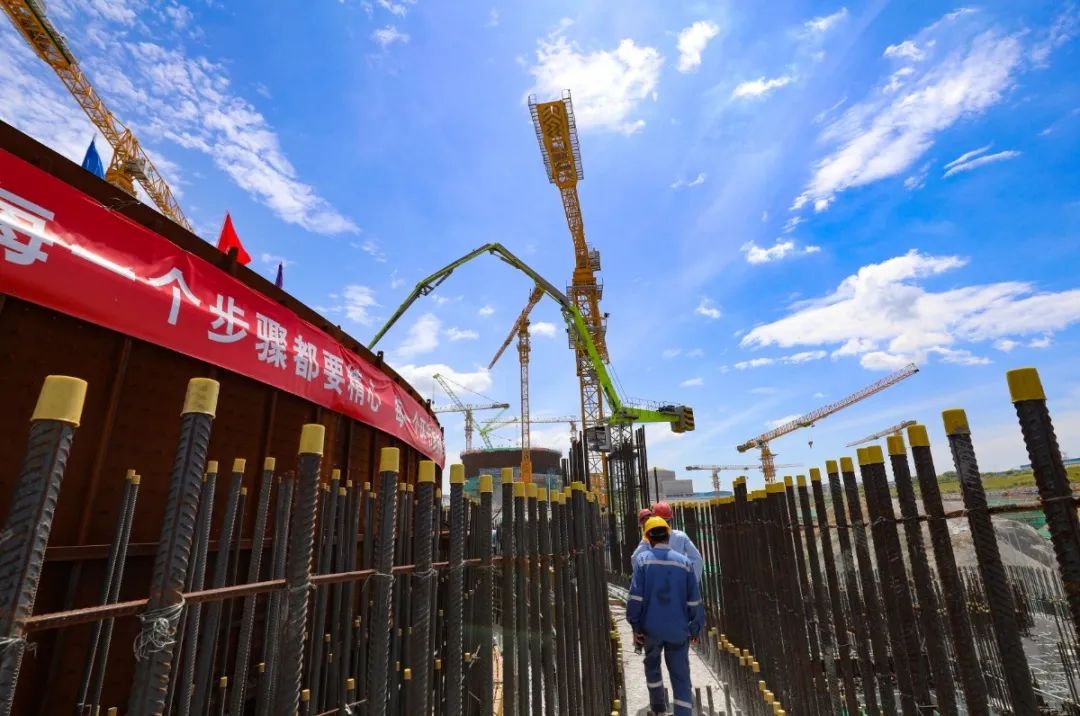

2021年12月28日,4号机组一级里程碑节点——核岛FCD提前计划一个月完成,实现“十四五”开局之年两台机组“双开工”目标。2022年5月15日,模块一顺利吊装就位。为把握住前序各大节点按期完成的时间优势,昌江公司组织各方着力开展准备工作:一是熟悉施工图纸及设计文件,解决施工技术与施工工艺之间的矛盾。二是督促统计材料用量,及时提报加工计划并持续跟踪加工状态。三是协调增加经验丰富的现场管理人员,保证人员和班组固定。


瞄准目标,狠抓计划落实


根据3号岛经验反馈,4号岛内壳1段施工可利用工期满足需求,各方对保障节点目标达成了共识。昌江公司组织承包商评估工期风险,综合考虑钢衬里焊接、探伤、高温气候等因素影响,编制内壳1段施工专项日计划,安排现场两班倒24小时施工,实时通报施工进展,确保计划的执行性。各方管理人员建立联合协调小组,每日总结进度偏差,及时暴露现场问题,快速商讨解决策略,明确责任分工,大幅提升了现场施工的连贯性。


深入现场,保障安全质量

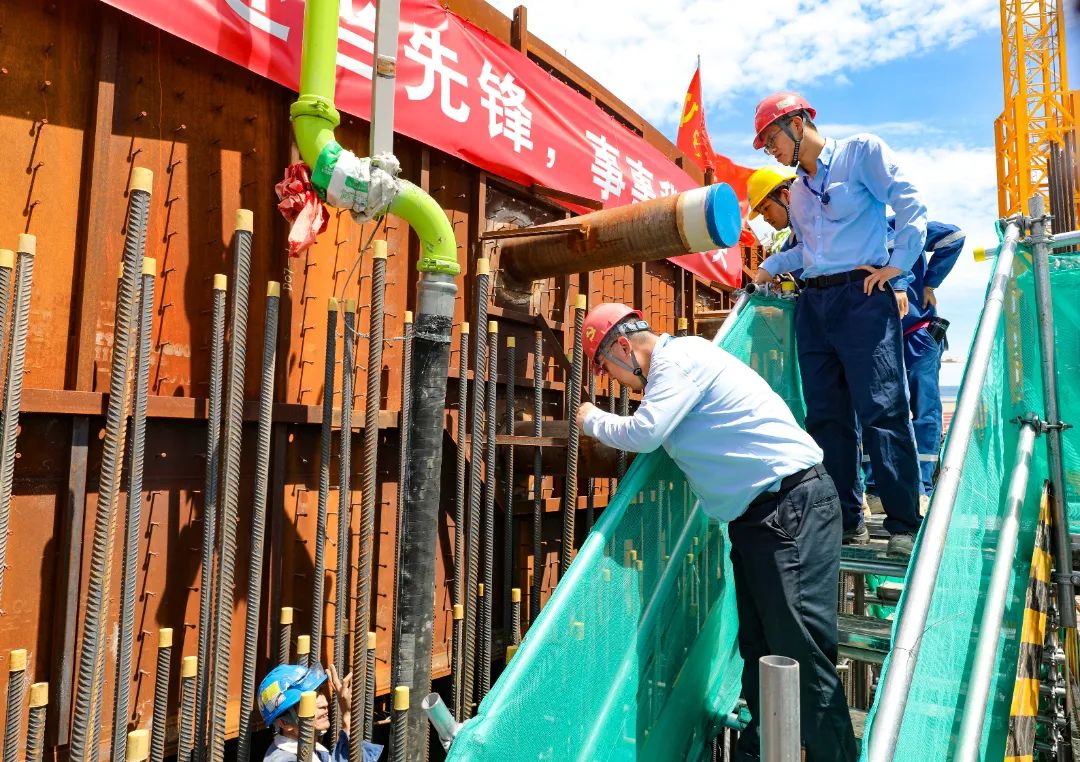

安全是根本点,质量是关键点,稳扎稳打推进度。6月是全国“安全生产月”,昌江公司扎实落实安全生产主体责任。针对内壳施工,昌江公司工程部制定夜间值班表加强了夜间安全巡视,重点检查起重吊装、射线探伤作业等高风险作业的安全技术措施,确保完备、有效、落实到位。此外,为保障前后工序的顺利过渡,土建工程师24小时待命,及时进行质量计划消点,验证现场与图纸、方案要求的一致性,及时纠正工程隐蔽前的质量问题,为混凝土浇筑创造了前提条件。

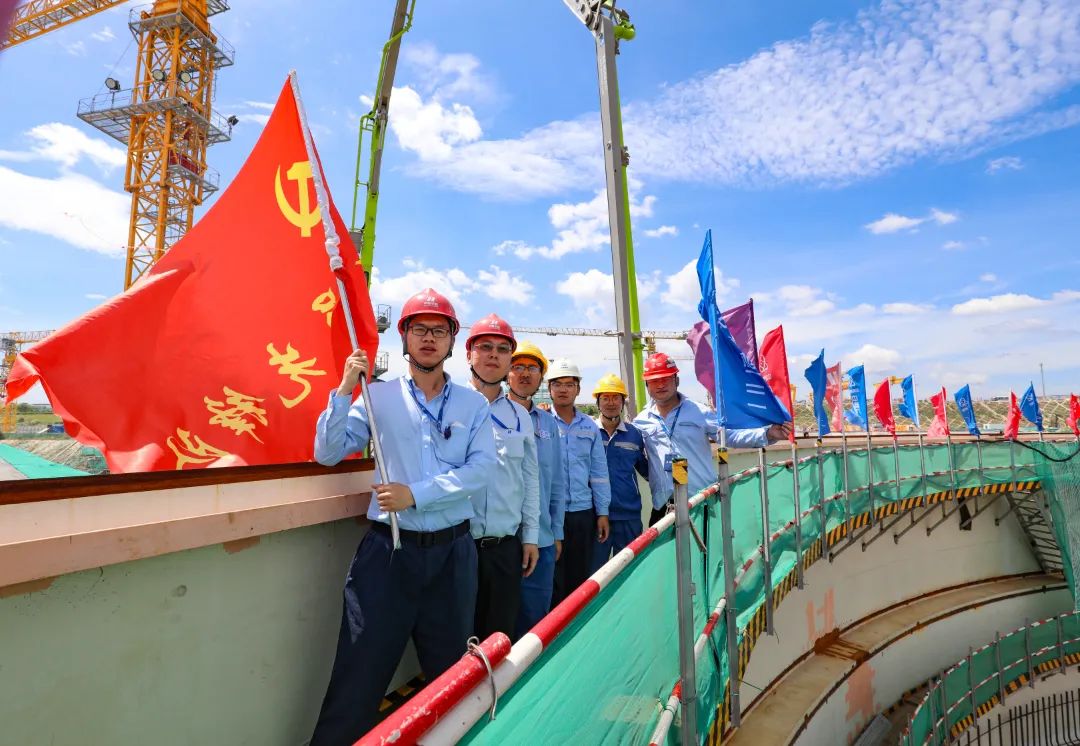

4号内壳一级里程碑的实现,标志着4号机组进入了主体结构施工的新阶段。后续昌江公司将继续践行“三色使命、万无一失”、“敬畏核安全、捍卫核安全”、“安全第一、质量第一”的理念,主动创造条件克服困难,积极面对挑战化危为机,在海南省“建功十四五 奋进自贸港”劳动竞赛暨华能海南昌江核电二期项目“聚力攻坚杯”劳动竞赛中实现新突破,为打造昌江二期精品工程、样板工程、平安工程、廉洁工程贡献新的更大力量!


我来说两句
网名: 您的联系方式: (电话,手机)
验证码:
查看评论(0)
网友评论请注意

遵守中华人民共和国有关法律、法规,尊重网上道德,承担一切因您的行为而直接或间接引起的法律责任。

中国核电信息网拥有管理留言的一切权利。

您在中国核电信息网留言板发表的言论,中国核电信息网有权在网站内转载或引用。

中国核电信息网留言板管理人员有权保留或删除其管辖留言中的任意内容。

如您对管理有意见请用 意见反馈 向网站管理员反映。
