用户名:
密码:
验证码:
首      页 核电新闻 政策法规 聚焦核电 核电站一览 国产化 核电技术 招标信息 专家点评 人物风采 核电视频 技术论文 供应信息 核 安 全 后端处理 工程图片 走进核电 供应商名录 核科普 会议会展 合作交流 政经要闻 网上展台 核电图书 企业招聘 求购信息
您的位置:中国核电信息网  >  国内核讯  > 提前70天!中国核建顺利完成全球首堆玲龙一号单次重量最大部件吊装

提前70天!中国核建顺利完成全球首堆玲龙一号单次重量最大部件吊装

来源:中国核建 发布日期:2022-07-08

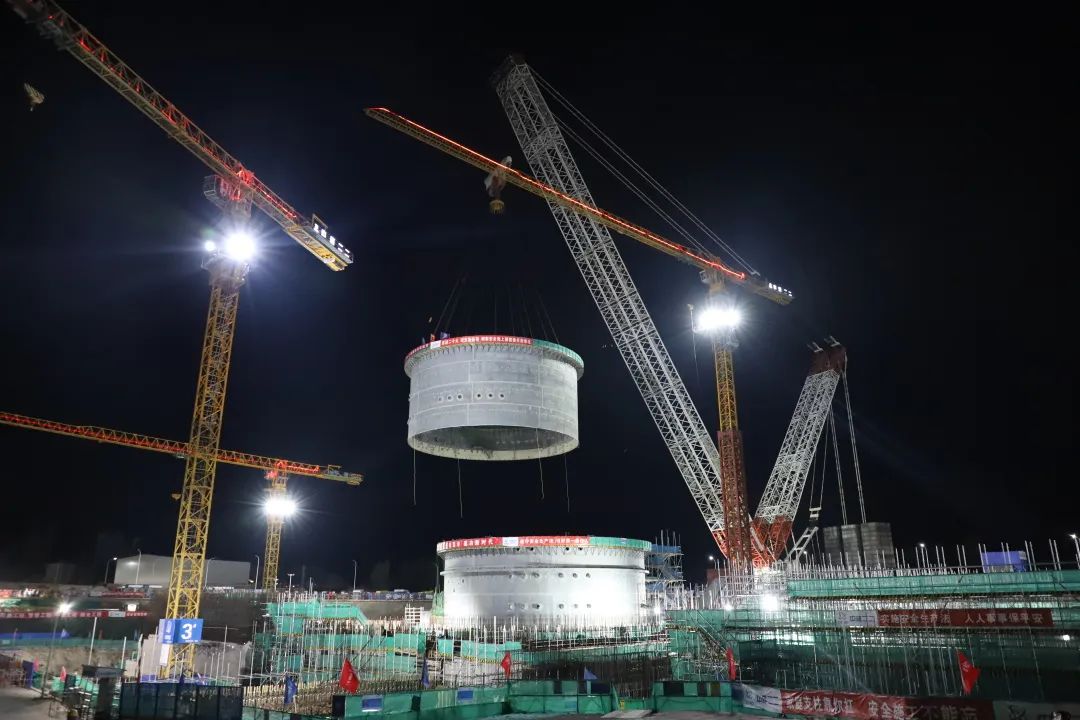

7月6日,中国核建顺利完成全球首个陆上商用模块化小型反应堆玲龙一号钢制安全壳上部筒体吊装,提前70天完成一级进度计划节点,为后续顶封头吊装奠定了坚实基础。

00.jpg位于海南昌江的玲龙一号于2021年7月13日正式开工,计划总工期58个月。作为全球首堆,该工程建设无可借鉴经验。为高质量推进项目建设,中国核建组织所属中核二二、中核机械工程两家参建单位与各参建方高效协同、密切合作,按照中核集团“六大控制七个零”精细化管理要求,细化各项作业管控,通过合理的施工组织、精细的施工部署,克服上部筒体拼装焊接变形大、成型尺寸控制难等问题,确保了此次吊装节点提前实现。目前各项施工已经全面铺开,正值土建施工高峰,已完成5个一级里程碑节点,工程建设进展顺利。

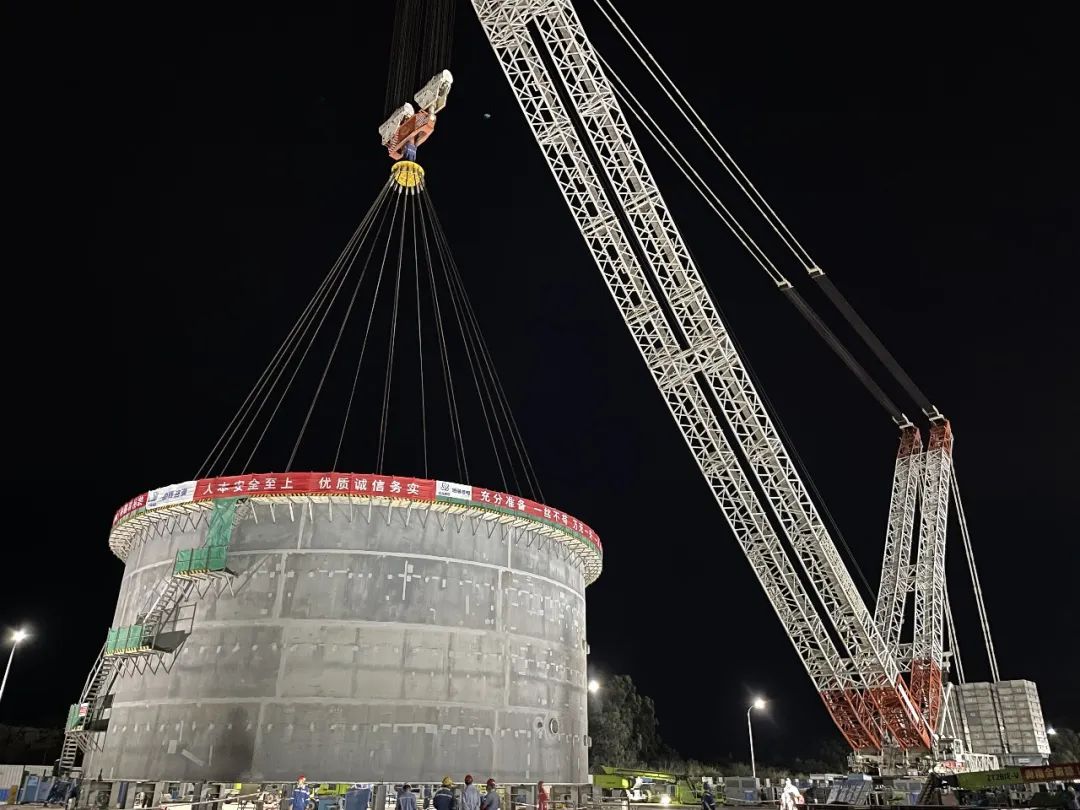

本次吊装的钢制安全壳上部筒体整体高度约15米,筒体最大内径为30米,吊装重量约720吨,是玲龙一号工程单次重量最大的一次吊装。钢制安全壳上部筒体整体由4层共32块筒体板、贯穿件套筒、附件板、环吊梁等拼装而成,现场采用了工厂化制造、模块化施工的先进建设模式,优化了现场施工逻辑,有效节约了现场施工工期,为反应堆土建结构与钢结构协同推进创造了条件。


我来说两句
网名: 您的联系方式: (电话,手机)
验证码:
查看评论(0)
网友评论请注意

遵守中华人民共和国有关法律、法规,尊重网上道德,承担一切因您的行为而直接或间接引起的法律责任。

中国核电信息网拥有管理留言的一切权利。

您在中国核电信息网留言板发表的言论,中国核电信息网有权在网站内转载或引用。

中国核电信息网留言板管理人员有权保留或删除其管辖留言中的任意内容。

如您对管理有意见请用 意见反馈 向网站管理员反映。
