漳州核电厂前区工程楼10kV配电系统送电一次成功
来源:中核国电漳州能源有限公司 发布日期:2022-08-26

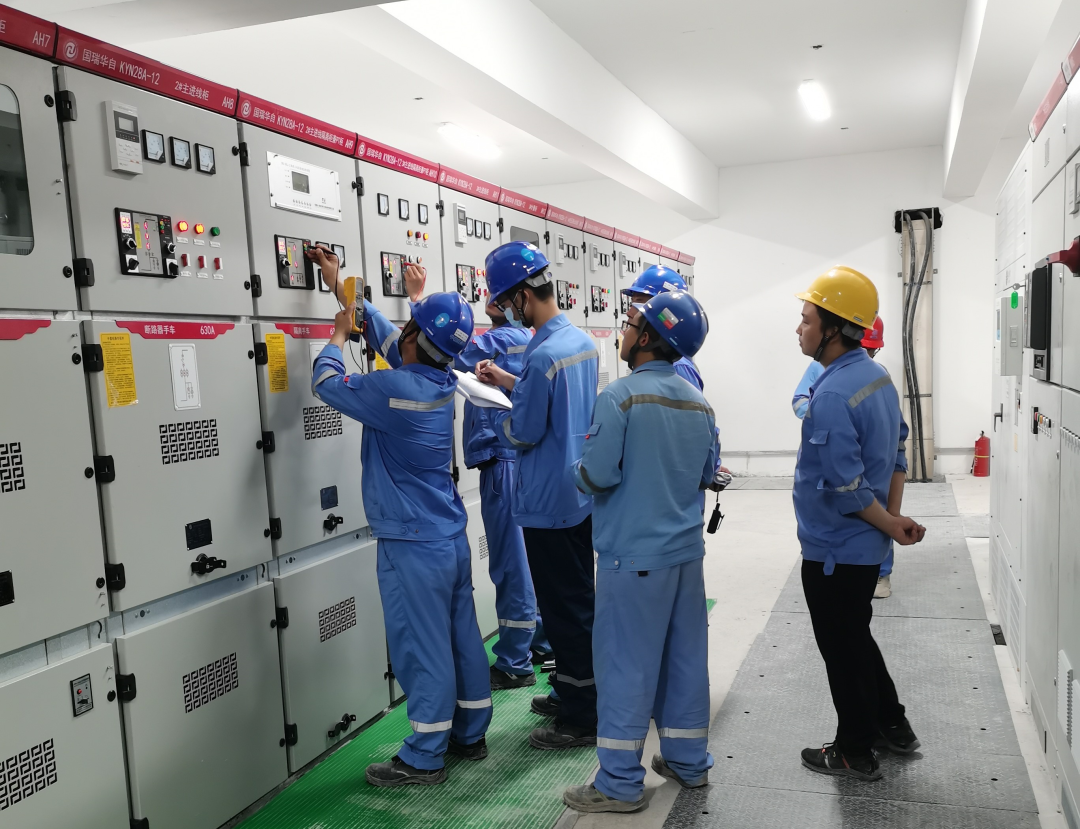

8月24日19:50分,漳州核电厂前区工程楼4号变压器第5次冲击试验顺利完成,标志着漳州核电厂前区工程楼10kV配电系统送电工作一次成功!

工程楼10kV配电系统送电过程,先由35kV变电所通过两段约1000米电源进线送电至10kV配电室的进线隔离柜兼PT柜;然后10kV I、II段母线受电;最后送电至三台1600kVA及一台1250干式变压器分别做5次冲击试验。自17时18分35kV变电所开启送电,至19时50分最后一台变压器冲击试验完成,历时2小时32分钟。工程楼10kV配电系统送电过程顺利,各项参数满足标准要求,设备运行稳定。
在工程楼10kV配电系统施工过程中,面对工期短、材料大幅涨价、设备到货和人员进场严重受限等诸多问题,工程楼项目管理团队运用党建联建工作机制,始终坚持以问题导向,统筹安排、齐心协力、聚焦目标、奋力拼搏,秉承“拼搏、敬业、安全、创新、共赢”工作理念,攻破了一个个大难关,啃下了一块块硬骨头,先后完成工程楼进线电缆合同委托、电缆规格设计审查、电缆沟路径优化,电缆、盘柜、变压器采购安装调试等,大大节省投资。

工程楼为漳州能源自管项目,漳州核电项目是中国核电首个采用一体化办公楼模式的核电项目,它包括综合办公、调试检修办公、信息档案中心、宣传展览中心、培训中心、保安区、车队管理区、调试检修食堂和公共食堂,以及地下停车库等,总建筑面积超过6万平方米,能满足业主、监理、工程公司办公需要。工程楼成功送电,为后续的设备、系统调试提供了稳定可靠电源,为模拟机房正式通冷风创造了条件,也为工程楼可用奠定了坚实基础。
