徐大堡核电3号机组检查井模块吊装完成
来源:中国核电信息网 发布日期:2022-08-30

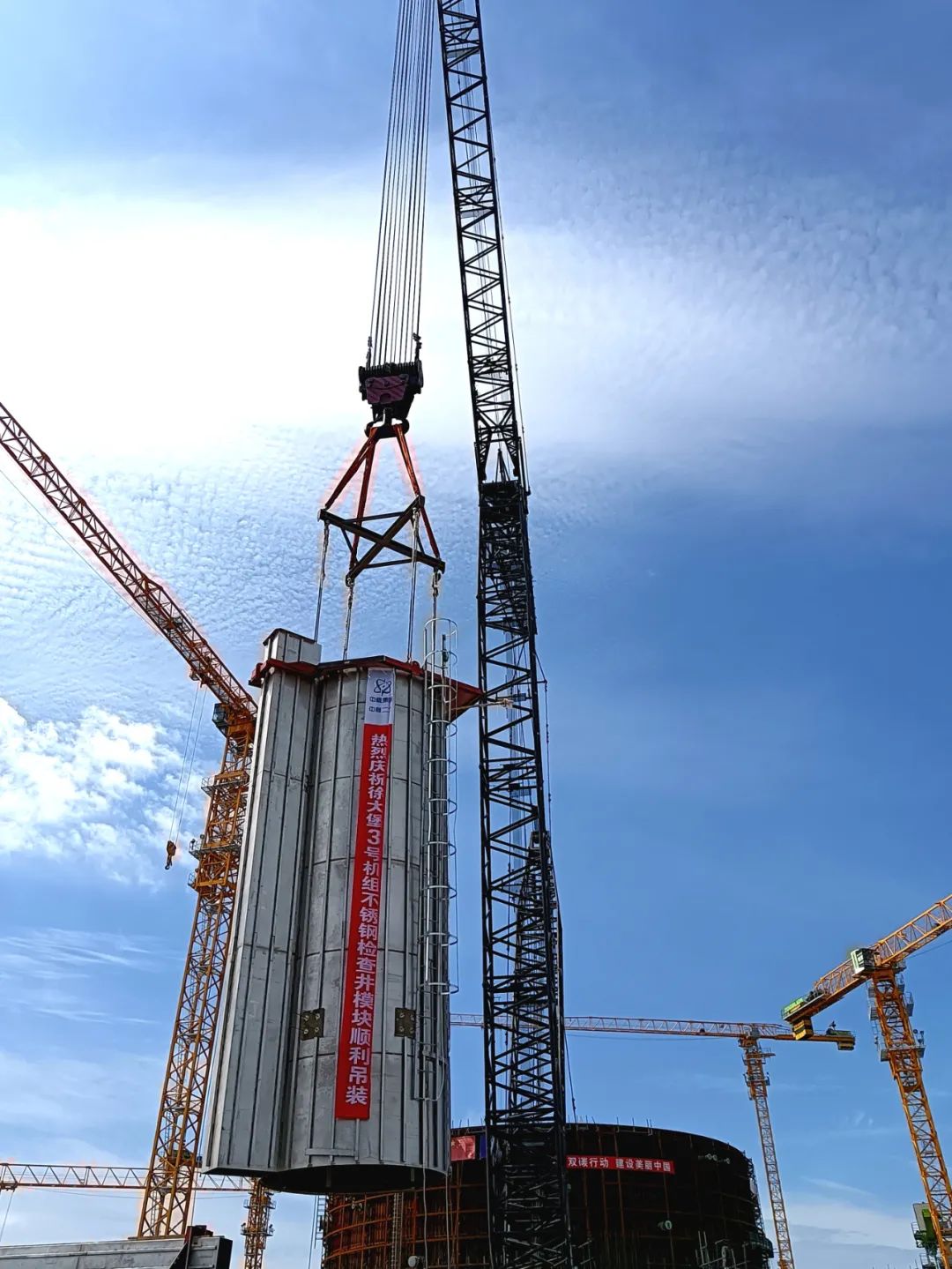

8月28日上午8时30分,随着吊装总指挥的一声令下,徐大堡核电3号机组检查井模块从0米地面缓缓上升,经历了翻身、落地、增减措施、起吊、转臂及行走、落钩等一系列操作后,于下午15时38分顺利吊装就位。
徐大堡核电3号机组检查井模块呈圆柱套筒型,在其135°角连接矩形摄像头隔间,其筒体设计内径为3.67米,高度为12米,吊装总重量约13吨,由筒体片状拼装焊接组成。吊装采用履带式吊车进行吊装作业。
此次吊装包含两个检查井模块,均为4毫米不锈钢板材,在吊装过程中首次采用了双机抬吊对检查井筒体进行翻身,使得吊装过程对筒体本身的影响增大,加大了成品保护以及吊装工装的设计难度。
为确保吊装过程顺利完成,中核二二徐大堡核电项目部充分协调整合各类资源,多个工作面同时施工,积极为加快施工进度提供人力、物力和技术等方面的支持,为此次检查井顺利吊装完成打下坚实的基础。
