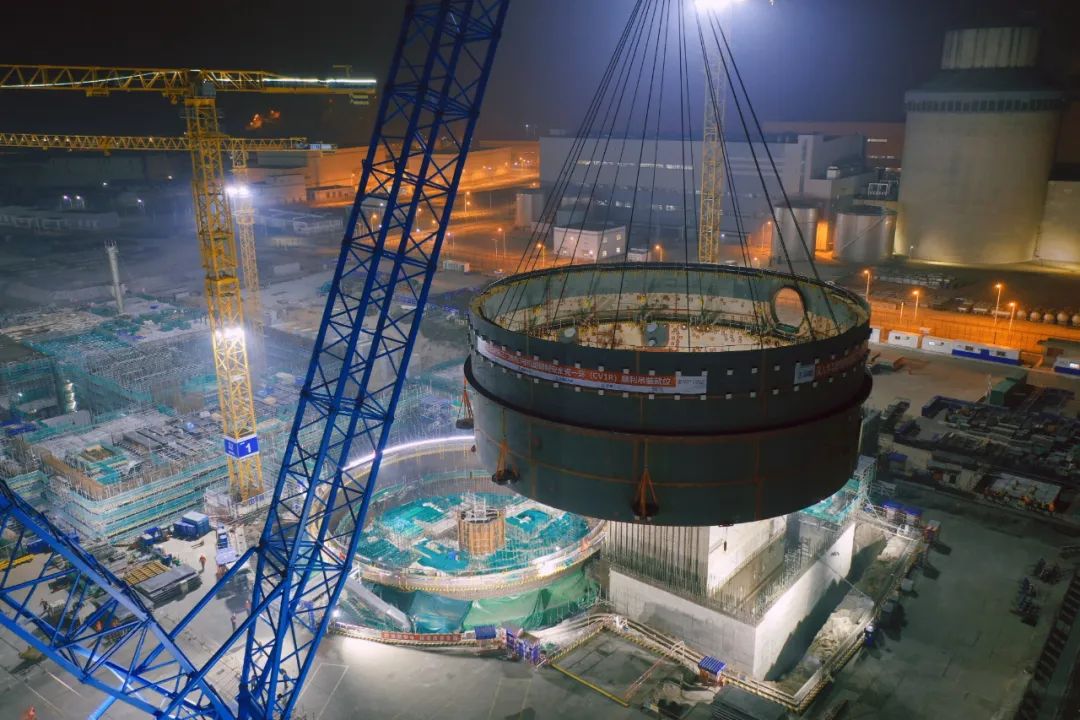

12月29日1时30分,中核五公司承建的三门核电3号机组钢制安全壳筒体一环(CV1R)顺利吊装就位。本次吊装就位为后续核岛安装提供了保障。

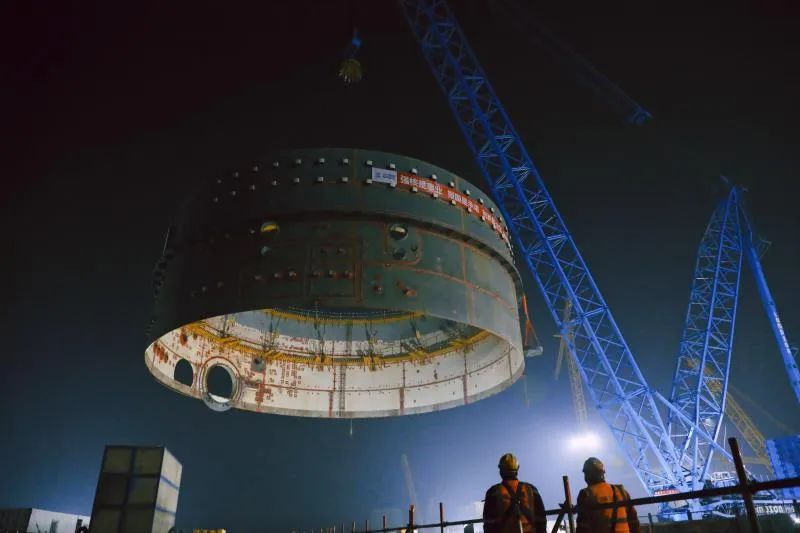

12月26日15时37分,3号机组CV1R从拼装场地正式启运;经过自行式液压板车顶升、固定、运输、就位等工序,于16时35分成功运输至起吊位置,运输距离500米,用时58分钟;12月28日22时37分,现场吊装总指挥正式下达起吊命令,2600吨吊车开始起吊,29日1时30分,CV1R吊装顺利就位,历时2时53分,整个吊装过程平稳有序,安全受控。
本次吊装的八大亮点
创新工序工艺,提质增效
CV筒体一环运输、吊装和安装在一期工程的基础上,对模块化组装、运输工装、吊装方法等进行了优化和再创新,采用了多项创新技术。
一、模块集成程度更高
筒体一环上安装有外部加强圈、设备闸门、贯穿件套管、U形支架、附件板等各类附件,模块集成程度较一期工程大幅度提高。
二、大件吊装重量之最
CV筒体一环净重875吨,为核岛所有大件吊装重量之最。
三、筒体运输工装优化
运输托板采用箱梁结构,增大了运输工装的刚度,降低了工装安装的难度。
四、筒体吊装工艺优化
优化后的吊索具重量较一期工程减轻60%,并通过有限元分析吊点布置优化、索具测力等措施,确保大型圆筒形壳体吊装安全。
五、重心偏移调整技术
附件安装导致筒体一环重心偏移,通过增加配重和开孔减重,结合BIM技术计算重心位置,准确调整。
六、电动绞盘摘钩技术
采用电动绞盘摘钩专利技术,解决了CV模块无吊梁吊装索具摘钩困难的难题。
七、大型曲面开孔技术
采用大型曲面开孔专利技术,解决了筒体下设备闸门与底封头装配难题。
八、筒体导向就位技术
采用CV模块安装定位导向用系统专利技术,实现了筒体一环精准就位。

三门核电项目部于10月份成立三门核电3号机组CV一环就位党员突击队,全力保证本次运输吊装工作,面对疫情严峻复杂、天气多变等多重困难,突击队协同各部门、施工队配合人员,上下同欲、共克时艰,党员突击队旗始终飘扬在施工现场,突击队员们始终坚挺在最前线。
CV一环顺利吊装就位是三门核电3号机组2022年里核岛安装的最后一吊,2022年度完美收官。一元复始,万象更新,行而不辍,未来可期,2023年,三门核电二期工程将迎来施工高峰,我们将继续秉持首堆优良传统,坚定历史自信,增强历史主动,谱写三门核电二期工程新篇章,助推开创公司高质量发展新局面!
