海南昌江核电4号机组钢衬里模块四顺利吊装
来源:中国核电信息网 发布日期:2023-03-18

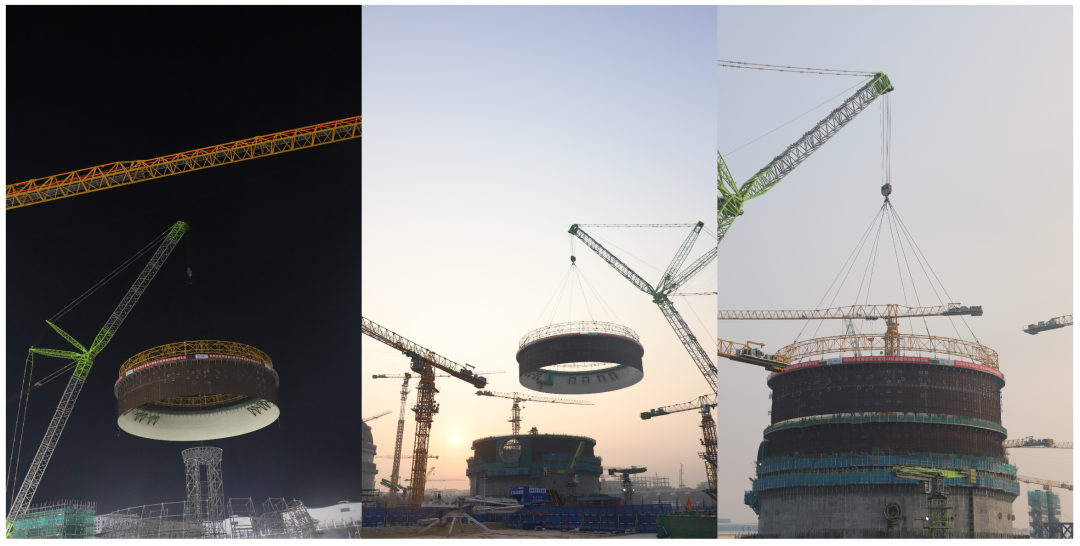

3月17日8点08分,昌江核电二期4号机组钢衬里模块四顺利吊装就位,为实现年内双堆穹顶吊装奠定了坚实基础。
钢衬里模块四由筒壁7段、筒壁8段以及锚固件组成,筒体直径为46.8米,总高度为9.96米,重量为240吨。此次模块四吊装整体高度约10米,现场采用2000吨履带吊一气呵成地完成起钩、变幅、回转、行走、落钩等一系列吊装步骤,全程安全可控、精确到位。

此次吊装在同期3号、4号核岛钢衬里模块原有基础工序上进行了优化调整,将PCS支架安装的工序提前,在提升工程质量和安全的同时,也提高了测量、焊接及检测施工效率,在核电钢衬里模块化拼装实践中具有良好的借鉴意义。
中核二二昌江核电项目部将以此次节点实现为契机,一如既往坚持“安全第一、质量第一”原则,落实落细“六大控制七个零”管理模式要求,发扬贯彻核建铁军“敢打硬仗,能打胜仗”的精神风貌,全力以赴将“双龙腾飞”的美好蓝图化为现实。
