漳州项目一号机组主泵全部引入核岛

来源:中核工程 发布日期:2023-04-08

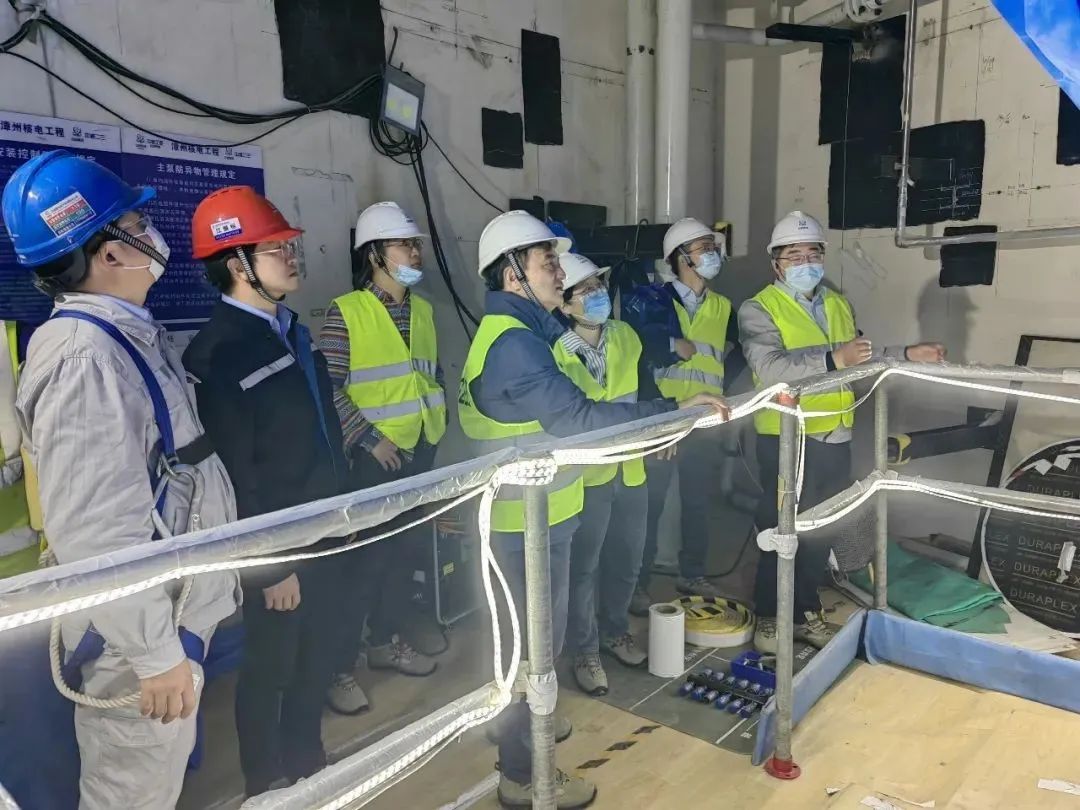

2023年4月4日,随着一声清脆的指挥哨响,漳州一号机组第三台主泵电机稳稳地落在电机座上。至此,漳州项目一号机组主泵泵组主体部件全部被引入核岛,核岛内一回路主设备安装工作即将完成,这为“华龙一号“批量化建设首堆漳州1号机组冷试打下坚实基础。


主泵作为一回路唯一的转机设备,是核一级质保一级的主设备。作为一个系统包,设计专业多,接口复杂,包含力学、水力、结构、电气、仪控等多专业;执行周期长,贯穿核电站建造全生命周期;管理要求复杂,需将核安全监管要求下沉至三级以上分包商;管理难度大,长期处于项目TOP10前三位;主泵现场组装安装周期长,装配要求精度高,管理接口复杂。


为缩短现场组装工期,设备成套中心主泵团队实施精细化管理。吸取前期项目经验,编制主泵一体化发运方案,采用模块化预组装后整体发运的方式从源头上优化主泵组装工序,在保证安装质量的前提下,将原主泵电机3个月的组装工期缩短至1个月。为更好保障现场电机空载及冷试按期进行,主泵项目经理胡永刚加班加点加足马力,面临紧张的工期及各种突发情况,春节及周末均坚守在岗,将外在压力转化为内在动力,连续完成3台主泵的组装活动,实际工期较计划工期又提前了6.5天。项目设备部张小宾、高双银积极协助,有效保障了主泵组装工作有序推进。


回望征途千山远,翘首前路万木春。自漳州主泵合同执行以来,主泵执行团队坚持发挥攻坚堡垒作用,攻克了一系列技术难题,有效推动了项目整体进程,向各方交出了一份满意的答卷,书写强核报国新成绩。


我来说两句
网名: 您的联系方式: (电话,手机)
验证码:
查看评论(0)
网友评论请注意

遵守中华人民共和国有关法律、法规,尊重网上道德,承担一切因您的行为而直接或间接引起的法律责任。

中国核电信息网拥有管理留言的一切权利。

您在中国核电信息网留言板发表的言论,中国核电信息网有权在网站内转载或引用。

中国核电信息网留言板管理人员有权保留或删除其管辖留言中的任意内容。

如您对管理有意见请用 意见反馈 向网站管理员反映。
