用户名:
密码:
验证码:
首      页 核电新闻 政策法规 聚焦核电 核电站一览 国产化 核电技术 招标信息 专家点评 人物风采 核电视频 技术论文 供应信息 核 安 全 后端处理 工程图片 走进核电 供应商名录 核科普 会议会展 合作交流 政经要闻 网上展台 核电图书 企业招聘 求购信息
您的位置:中国核电信息网  >  国内核讯  > 海阳核电4号核岛底板混凝土浇筑圆满完成

海阳核电4号核岛底板混凝土浇筑圆满完成

来源:上海核工程研究设计院 发布日期:2023-04-25

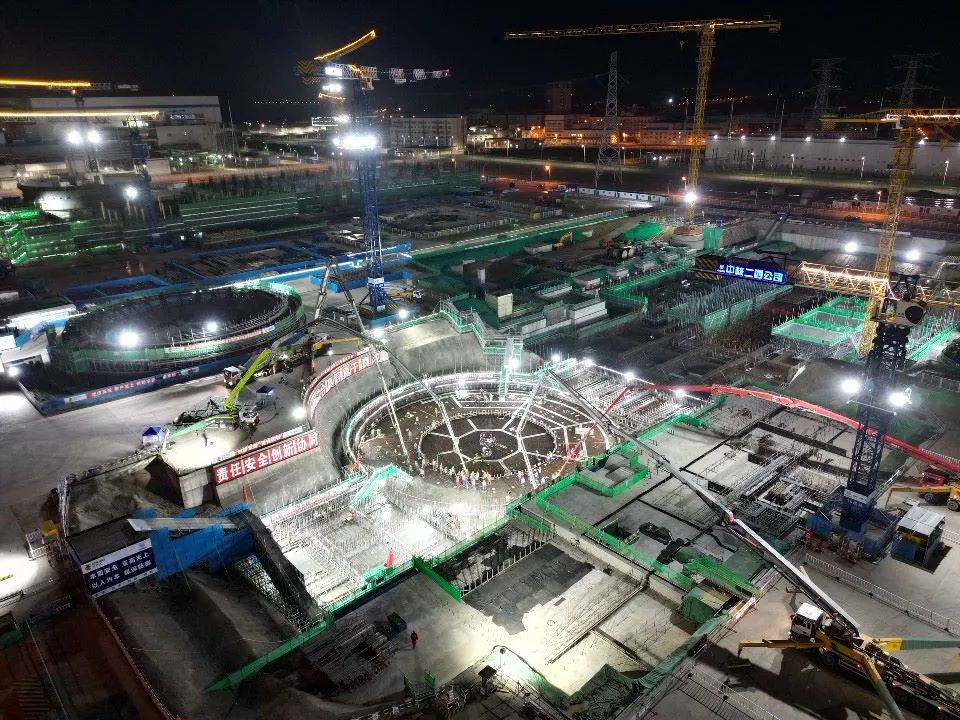

4月24日12时07分,海阳核电4号核岛底板混凝土浇筑(FCD)圆满完成,累计浇筑混凝土5512立方米。至此,海阳核电二期工程两台机组开启全面建设阶段。

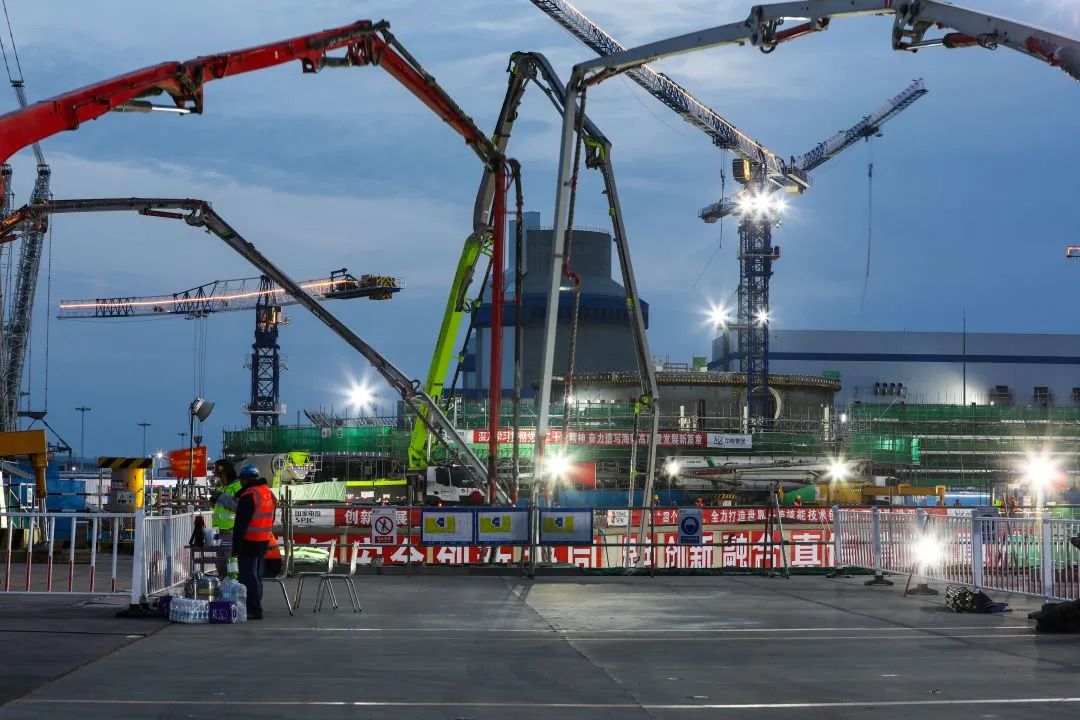

作为首个里程碑节点,为确保FCD高质量启动,海阳核电项目部努力践行“四个转变”,积极推动项目标准化建设,通过充分的施工准备和全方位过程控制,以及上下游单位的高效联动,在历时51小时10分钟的大体积混凝土浇筑过程中,稳步实现“两保一提升”(保安全、保质量、提升工效)阶段目标。


智慧化加持,聚焦本质安全。不同于3号机组,此次FCD智慧工地全方位监控、门禁系统、车辆测速、塔吊防碰撞等系统等均投入使用,通过智慧化手段对现场进行全方位安全控制。强化施工场地人员出入管控、优化人车分流、设置罐车引导员等,进一步减少了现场人为隐患的发生。

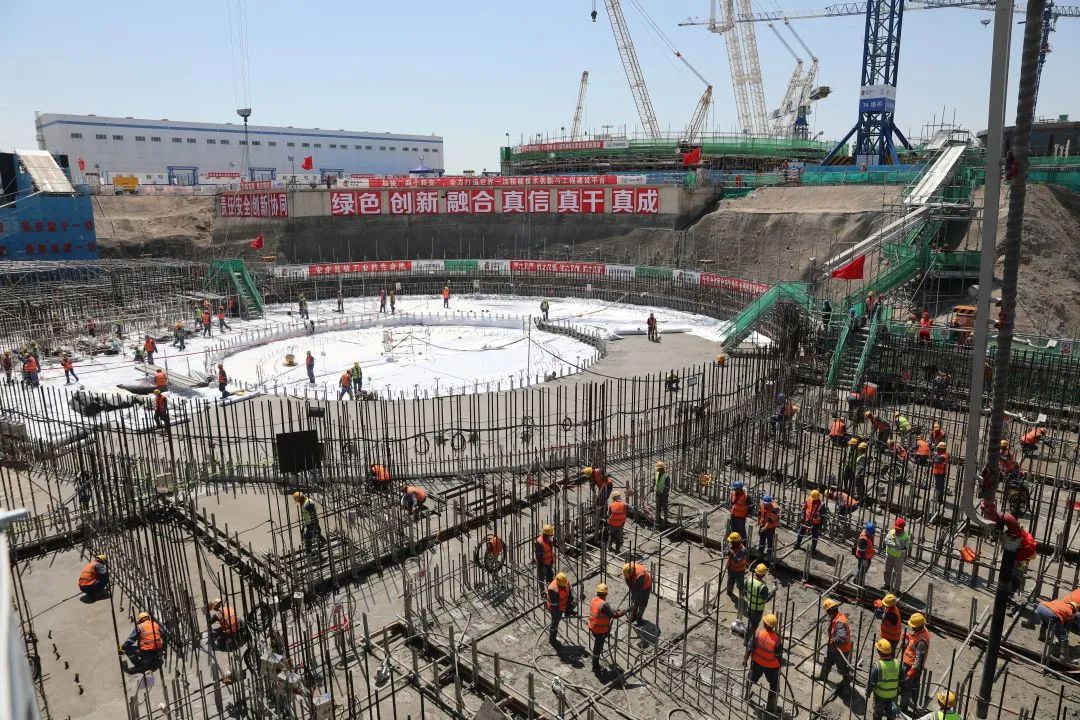

全过程监督,强化质量控制。海阳核电项目部积极配合监督站现场监督检查,同时在试验、浇筑、测温等区域均配备质量管理人员,对施工过程和施工单位质量管理人员履职情况进行监督,并进行资料采集。除此之外,现场还选取各角度监控机位进行不间断记录并储存,为整个浇筑过程可追溯性提供了依据。


标准化管理,稳提施工工效。坚持“向技术要一切”,海阳核电项目部将经验反馈全面落地,积极推动标准化项目管理。通过快速成熟的“1小时”决策机制和高效的上下游单位联动,在几乎相同工程量的前提下,较3号机组FCD时各工作组组织机构人员精简近一半,有效提升4号机组施工工效。


海阳核电4号核岛底板混凝土浇筑圆满完成,为核岛后续施工推动奠定了坚实基础。


我来说两句
网名: 您的联系方式: (电话,手机)
验证码:
查看评论(0)
网友评论请注意

遵守中华人民共和国有关法律、法规,尊重网上道德,承担一切因您的行为而直接或间接引起的法律责任。

中国核电信息网拥有管理留言的一切权利。

您在中国核电信息网留言板发表的言论,中国核电信息网有权在网站内转载或引用。

中国核电信息网留言板管理人员有权保留或删除其管辖留言中的任意内容。

如您对管理有意见请用 意见反馈 向网站管理员反映。
