“玲龙一号”全球首堆核岛环吊吊装就位

来源: 中国核电工程有限公司 发布日期:2023-08-18

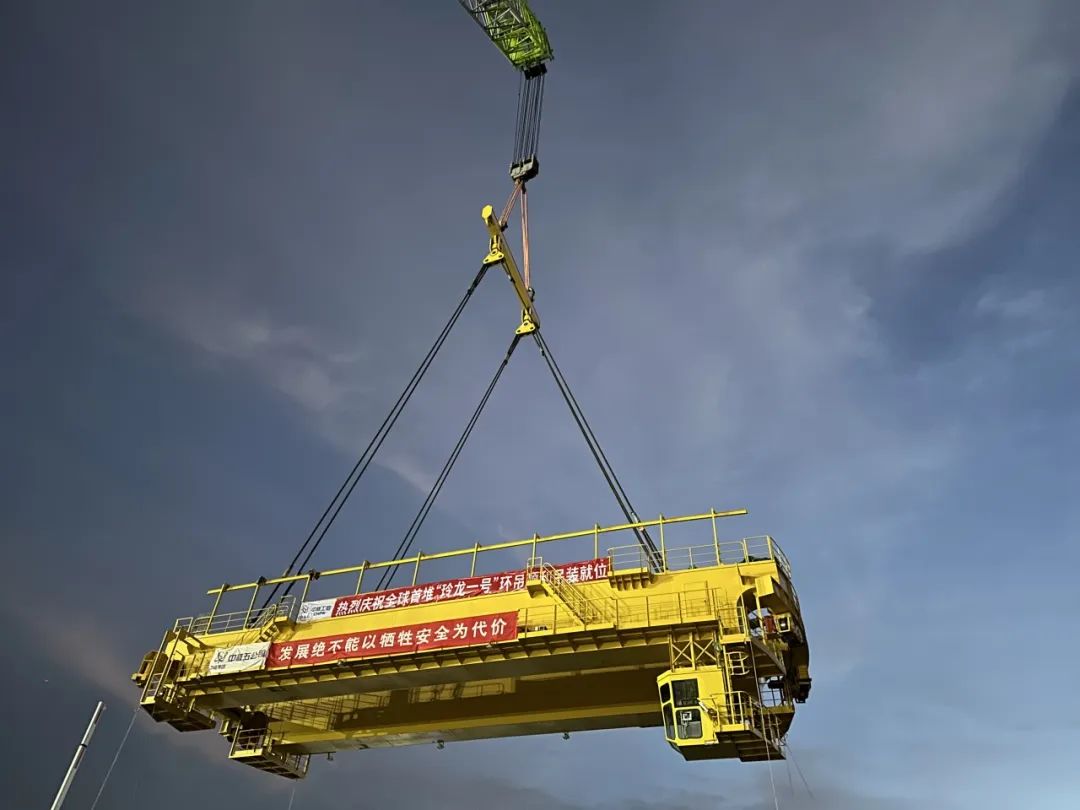

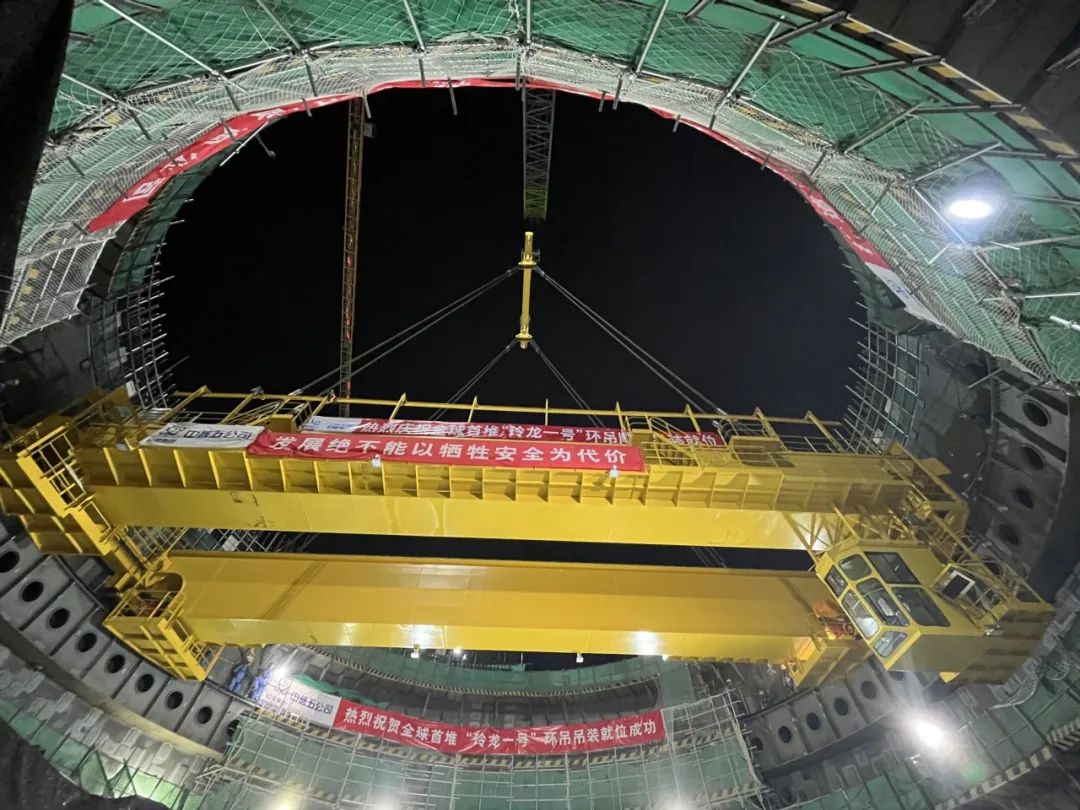

2023年8月16日21时16分,随着2000吨履带式起重机在经过起升、回转、变幅、位置精调、落钩等动作后,环吊整体顺利完成吊装就位,提前一级里程碑节点58天。


“玲龙一号”环吊整机重约120t,长28.4m×宽11.73m×高6.51m,就位于反应堆厂房安全壳筒壁标高+18米的环吊轨道上,其设计寿命60年,质保等级为QA2级。


环吊为反应堆厂房设备安装、运行、换料等各个阶段提供保障服务,是反应堆厂房的重要组成设备。在核电厂运行阶段,环吊为反应堆停堆换料和反应堆厂房内设备维修提供各种吊运服务。环吊的主起升机构(85t)将用于吊运反应堆集成式堆顶、堆内构件、假顶盖等;副起升机构(10t)则用于吊运安装在反应堆厂房内的轻载设备;专用起升机构(2t)将用于控制棒驱动杆解锁工具、乏燃料组件通用抓具的操作。


为顺利完成环吊吊装就位工作,海南项目部充分发挥党员先锋模范带头作用,党员干部深入一线,协同相关参建单位通力配合,落实“六大控制七个零”的管理要求,对施工步骤进行细化,通过对安装、吊装施工方案分析, 优化安装工序,协调解决现场制约问题,紧密结合现场安全、质量、进度管理,在做到“安全第一、质量第一”的同时,全力推动海南小堆环吊主梁的安装工作,保障了海南小堆环吊主梁顺利吊装就位。

环吊顺利就位为“玲龙一号”顶封头吊装创造了必要条件,也为后续的堆内构件等设备的安装打下了坚实的基础,意味着“玲龙一号”设备安装工作进入高峰期。


海南项目部将迎难而上,勇毅前行,积极有序推进“玲龙一号”工程建设,助力国家实现“碳达峰、碳中和”及深入能源转型、优化能源结构目标。


我来说两句
网名: 您的联系方式: (电话,手机)
验证码:
查看评论(0)
网友评论请注意

遵守中华人民共和国有关法律、法规,尊重网上道德,承担一切因您的行为而直接或间接引起的法律责任。

中国核电信息网拥有管理留言的一切权利。

您在中国核电信息网留言板发表的言论,中国核电信息网有权在网站内转载或引用。

中国核电信息网留言板管理人员有权保留或删除其管辖留言中的任意内容。

如您对管理有意见请用意见反馈向网站管理员反映。
