您的位置: 中国核电信息网  >  国内核讯  > 捷报!广东廉江核电2号冷却塔启动负挖

捷报!广东廉江核电2号冷却塔启动负挖

来源: 湛江核电 发布日期:2023-08-18

攻坚克难

捷报频传

继1号常规岛实现FCD

广东廉江核电

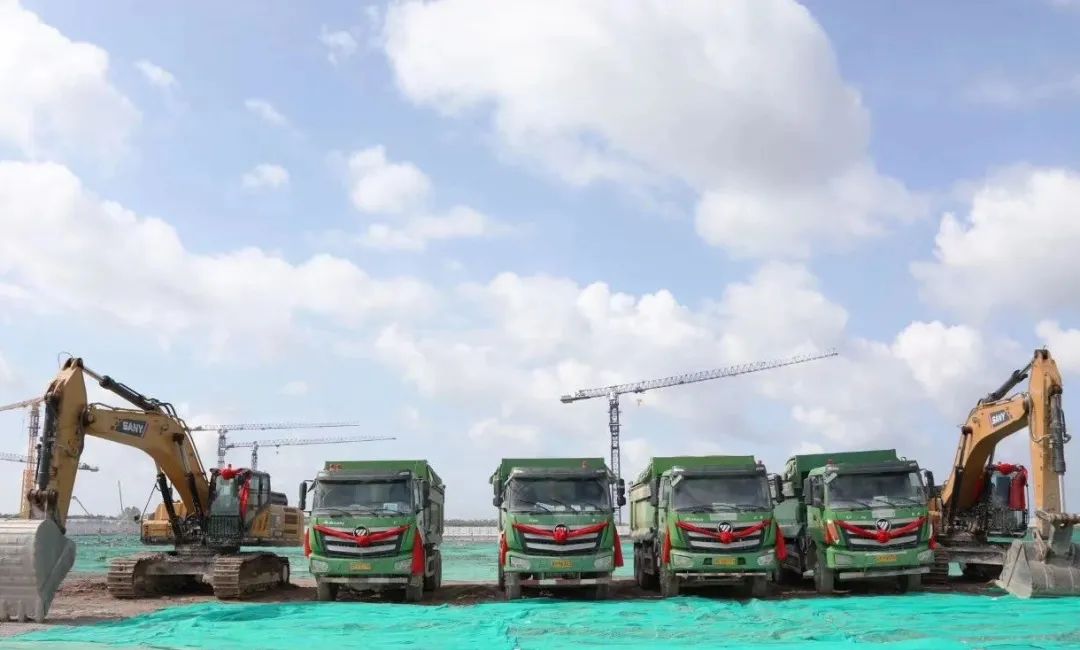

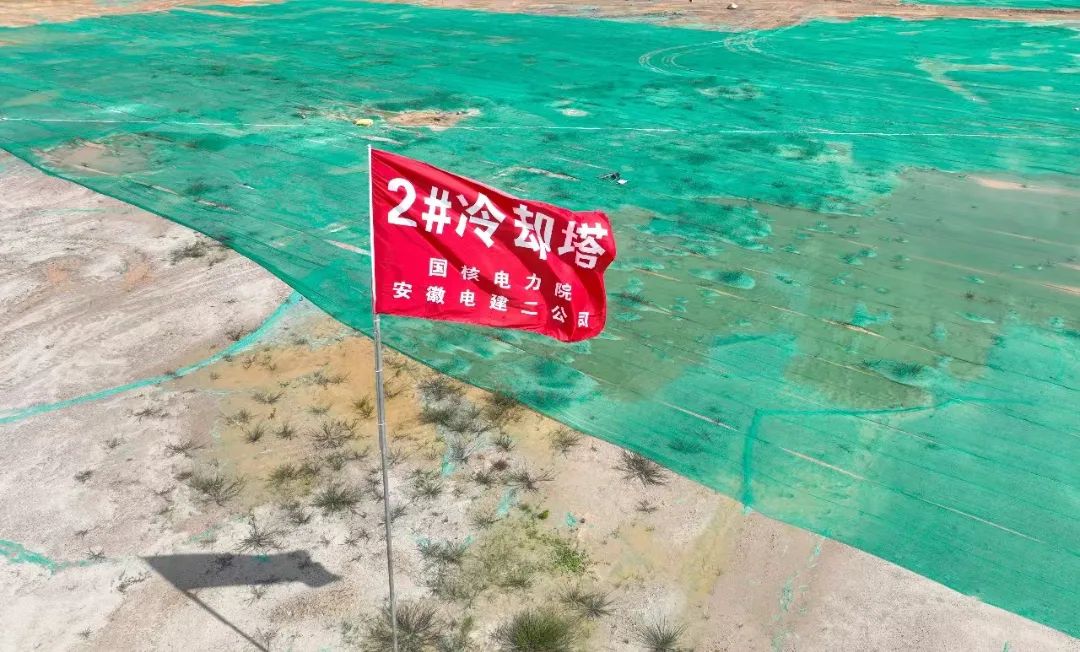

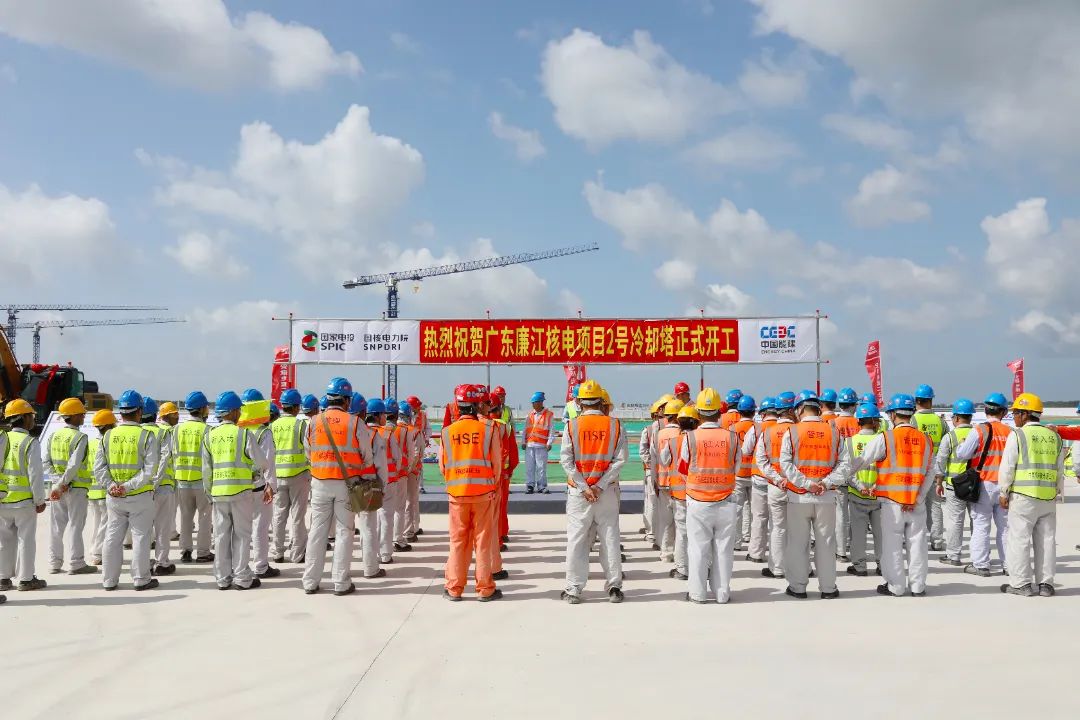

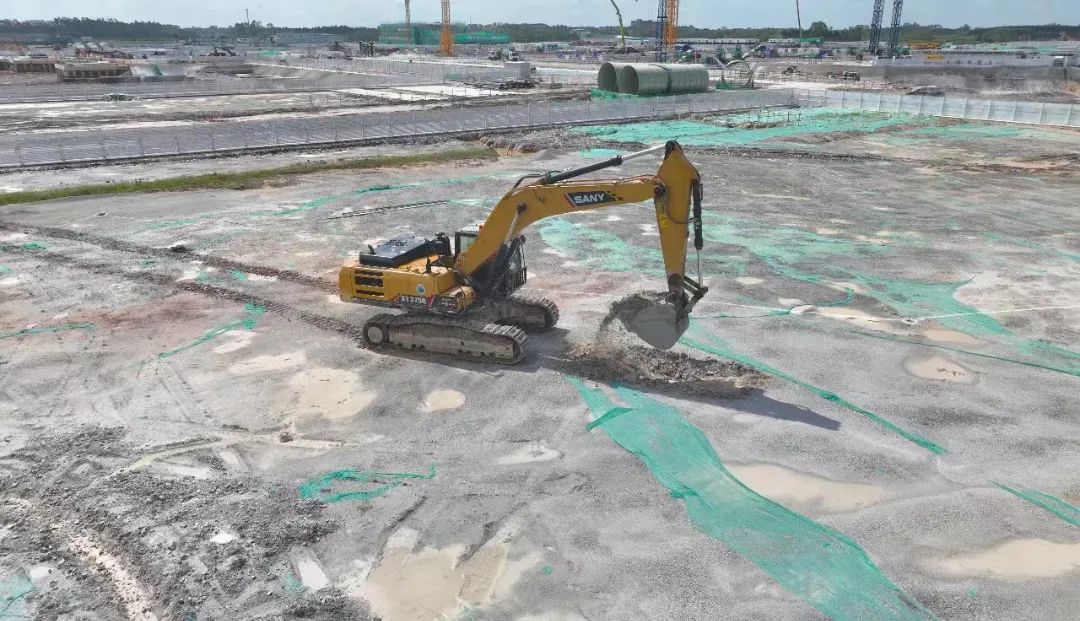

8月17日,2号冷却塔区域,机械就位、队伍整齐、井然有序。9时58分,随着一声令下,挖掘机、运土车展开工作,2号冷却塔正式启动负挖。

2号冷却塔启动负挖,标志着项目一期工程两台冷却塔均已开工,为后续工程奠定了坚实基础。自2022年11月18日,1号冷却塔启动负挖,到12月15日,1号冷却塔首段环基浇筑,再到2023年8月17日,2号冷却塔较计划提前2个月启动负挖。湛江核电人秉承“把手中的事一次做到位”工作理念,锚定一个个节点,攻克一项项困难,克服13级台风“泰利”、夏季35度持续高温等不利天气,以“钉钉子”精神,久久为功、持续发力,推动项目实现既定目标。

微信图片_20230818082555.jpg廉江核电项目一期工程采用一机一塔,是我国首个采用超大型海水高位冷却塔的核电项目,塔高218.7米、零米直径174.552米,淋水面积达到全球之最的20000平米,采用海水二次循环冷却方案,大大减少用海面积,降低温排水余热,对海洋环境、通航产业和沿海经济更友好,为我国核电项目开发建设提供重要示范和借鉴00.png

冷却塔效果图

湛江核电统筹部署、精益求精,充分吸纳1号冷却塔建设经验,在图纸设计、施工管理等多方面优化提升,顺利推进2号冷却塔开工建设。

1号常规岛完成汽机基座底板混凝土浇筑

8月17日9时58分,1号常规岛历时42时58分钟,较预期提前5小时,完成汽机基座底板混凝土浇筑。

1号冷却塔环基浇筑进度过半

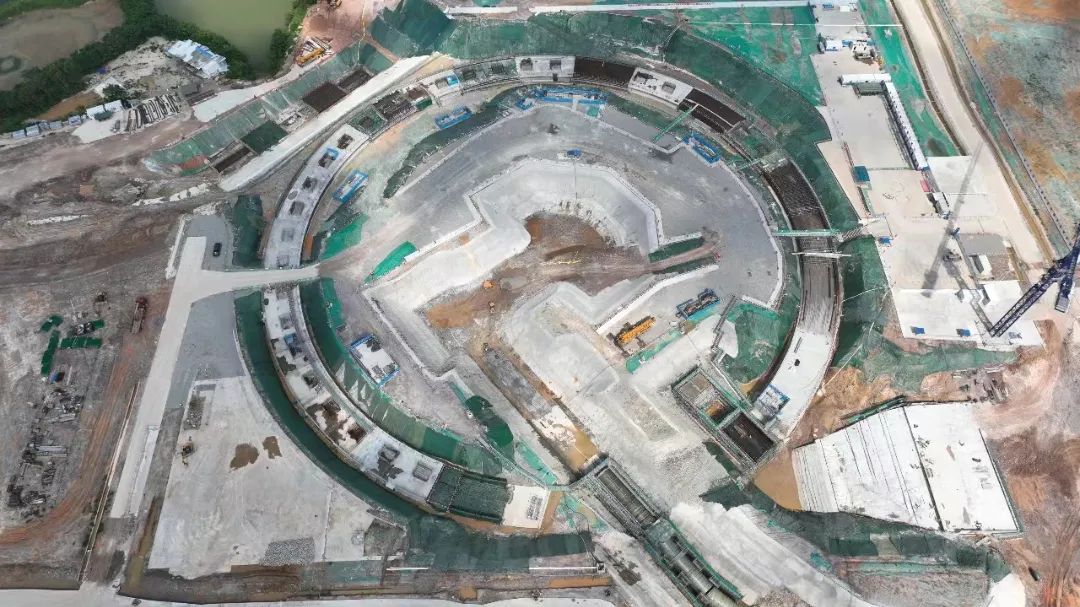

1号冷却塔,24仓基础中,已完成13仓浇筑,进度过半。

厂外道路、海水码头,也将迎来重要节点。

我来说两句
网名: 您的联系方式: (电话,手机)
验证码:
查看评论(0)
网友评论请注意

遵守中华人民共和国有关法律、法规,尊重网上道德,承担一切因您的行为而直接或间接引起的法律责任。

中国核电信息网拥有管理留言的一切权利。

您在中国核电信息网留言板发表的言论,中国核电信息网有权在网站内转载或引用。

中国核电信息网留言板管理人员有权保留或删除其管辖留言中的任意内容。

如您对管理有意见请用意见反馈向网站管理员反映。
