中广核“华龙一号”批量化建设又有新进展!

来源: 中国广核集团 发布日期:2023-08-22

随着宁德核电项目二期获批

中广核向高质量发展持续迈进

在运机组为迎峰度夏能源电力安全保供

源源不断输送清洁电力的同时

“华龙一号”批量化建设稳步推进

从我国西部的广西防城港

到粤港澳大湾区的广东太平岭

以及浙江三澳、广东陆丰

中广核6台在建“华龙一号”核电机组

项目各节点

按计划有条不紊推进

建设现场安全稳定有序

7月25日

防城港核电项目4号机组

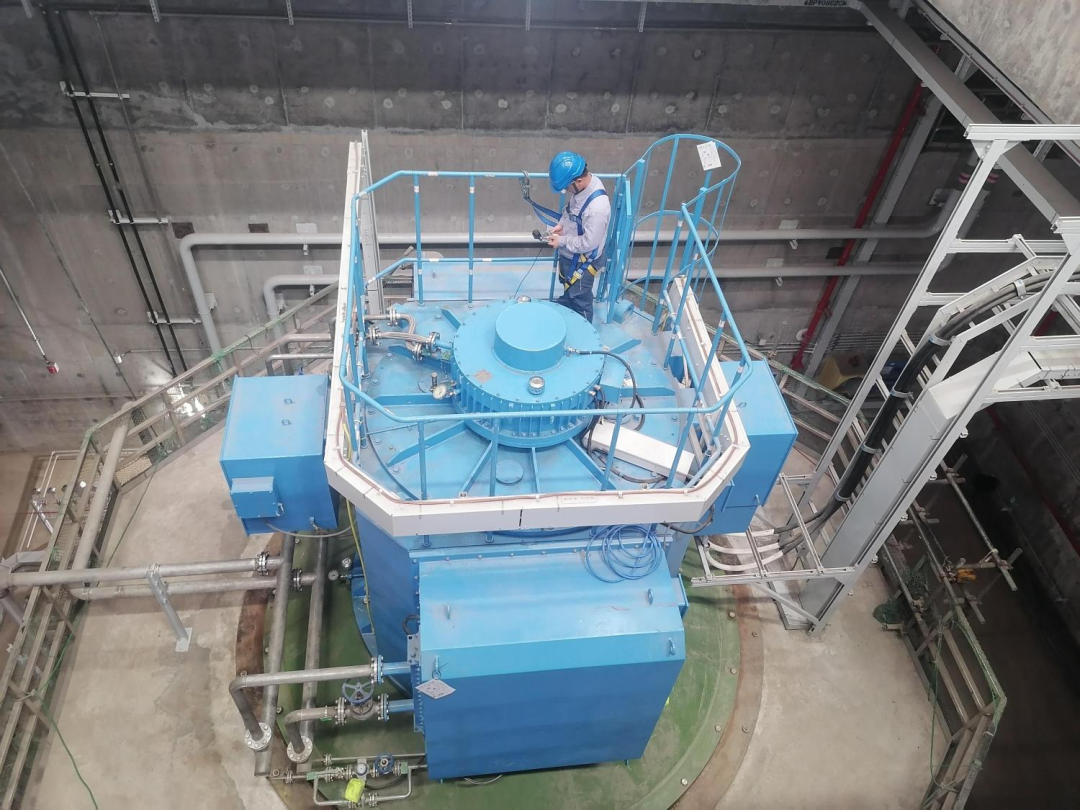

循环水泵(4CRF1001PO)

首次启动并连续运行

至此

防城港核电项目4号机组

两台循环水泵启动试验均已完成

8月8日

防城港核电项目4号机组

三个环路蒸汽发生器

二次侧水压试验

最高压力平台保压成功

所有检查项目合格

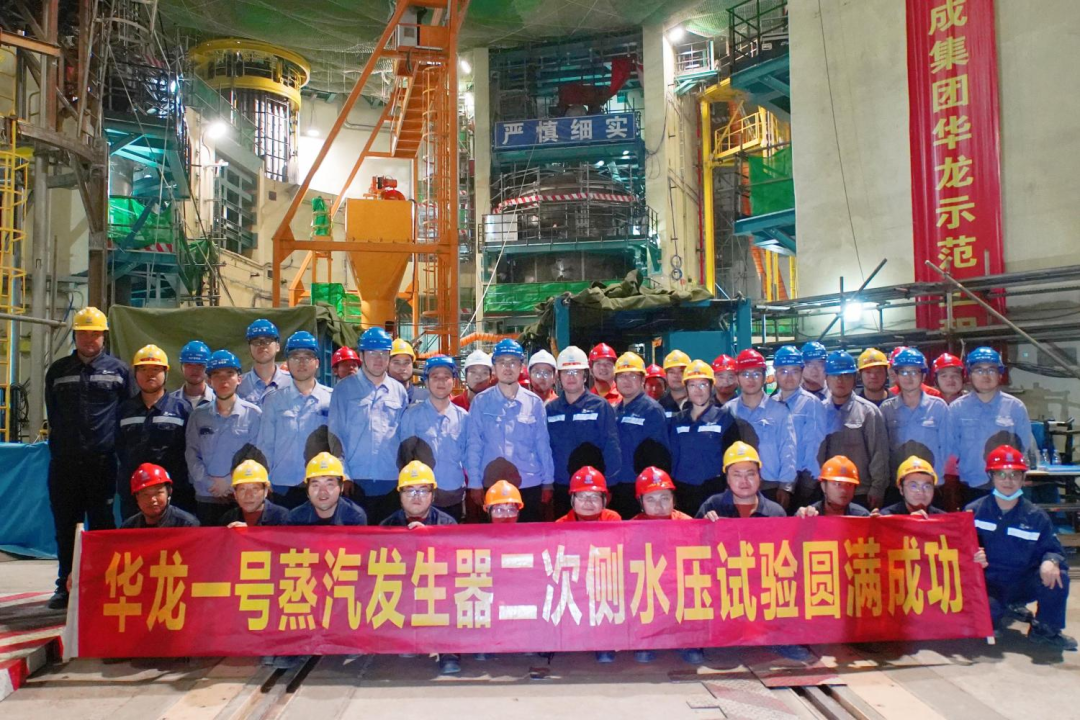

二次侧水压试验圆满结束

为4号机组热试奠定了良好基础

7月7日

太平岭核电一期工程

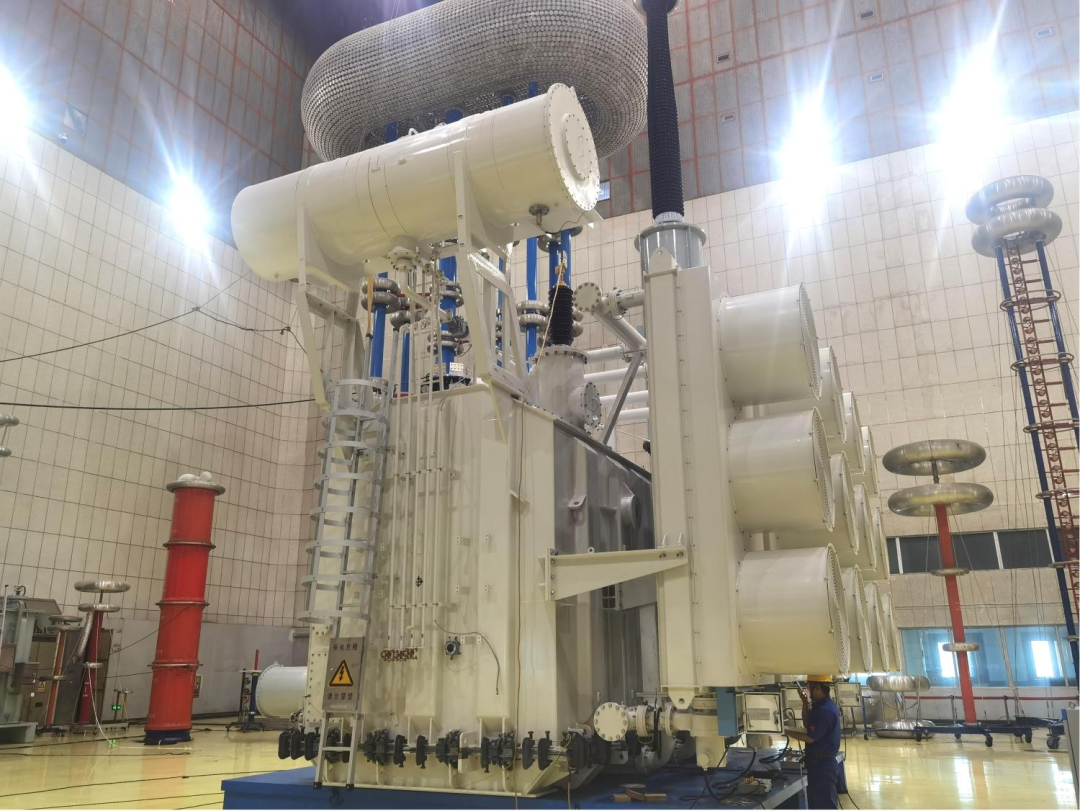

第7台主变压器

在保变电气500kV试验大厅

顺利完成各项试验

标志着

太平岭核电一期工程

所有主变压器试验全部完成

7月14日

太平岭核电项目1号机组

最后一个主管道焊口

超声检验结果合格

1号机主管道焊接工作圆满完成

7月18日

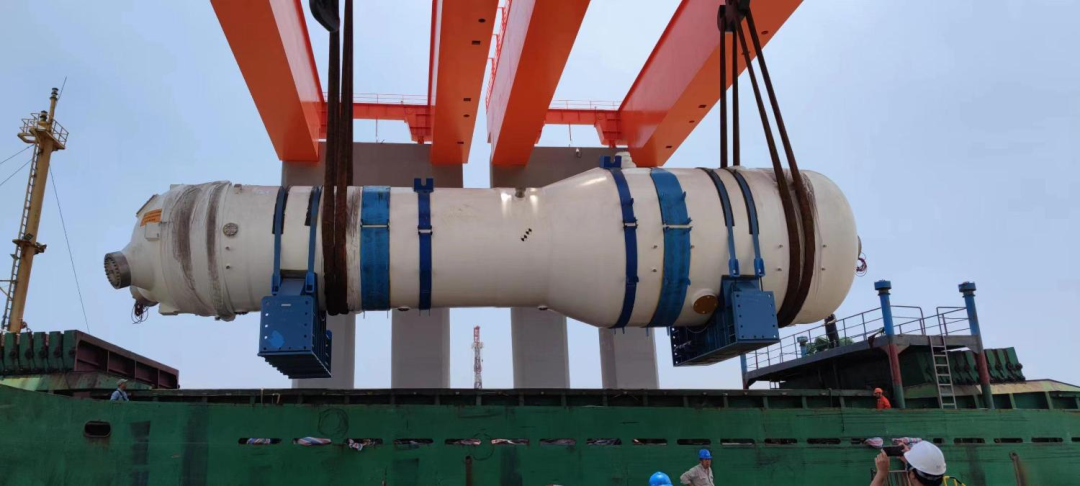

太平岭核电项目2号机组

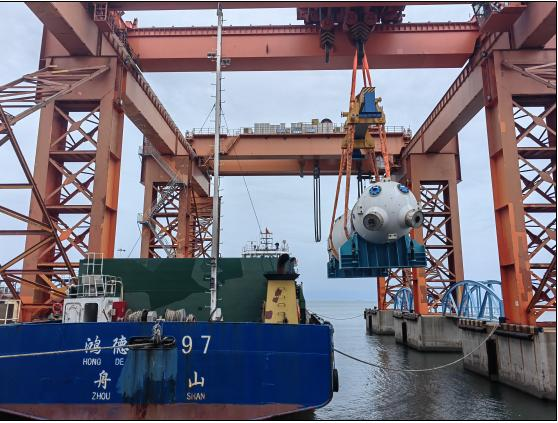

两台蒸汽发生器从生产厂家发运

太平岭项目2号机组蒸汽发生器

由中广核工程设计有限公司自主设计

目前

太平岭核电项目2号机组

三台蒸汽发生器均已制造完工

正在陆续安排发运

8月3日

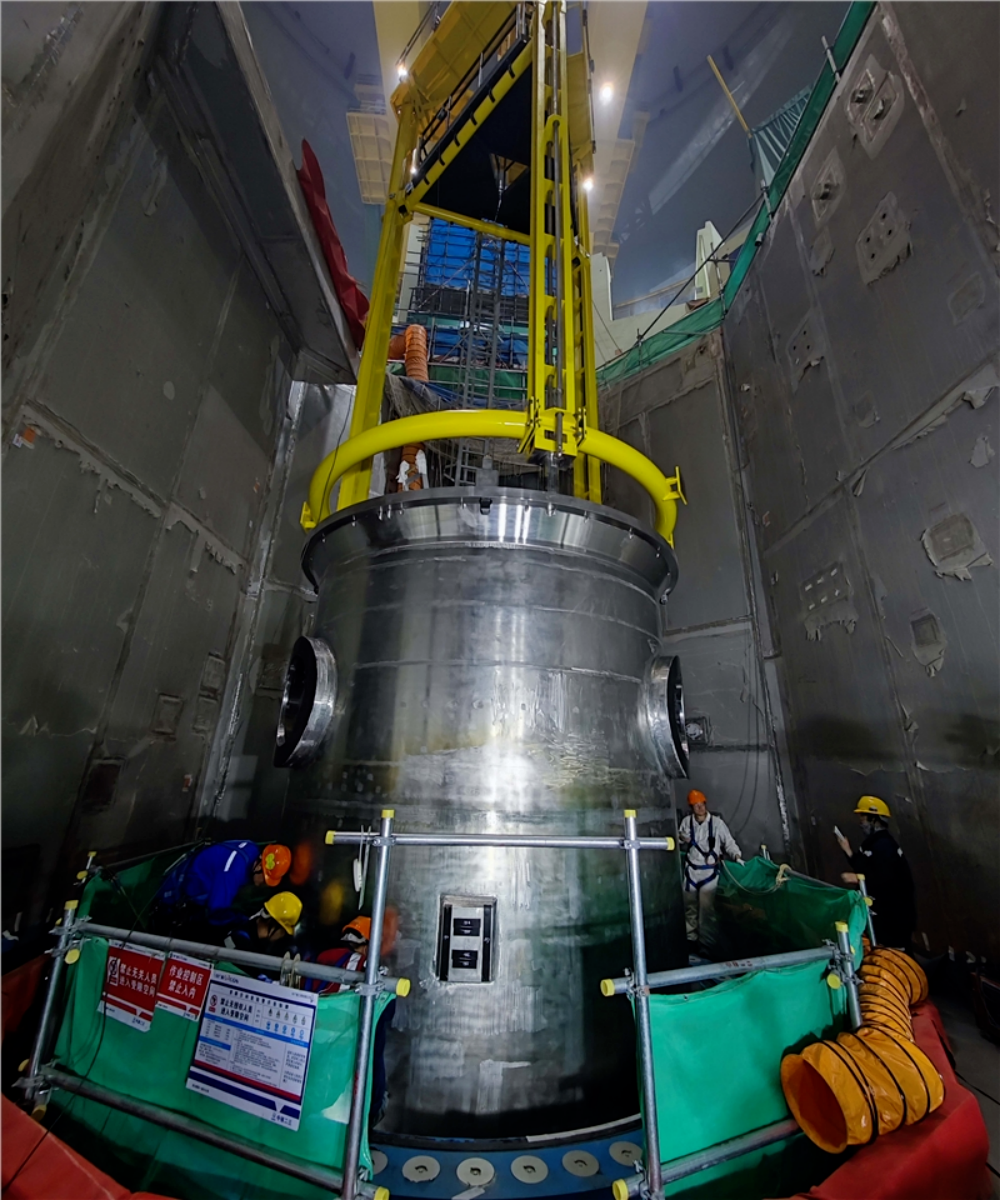

太平岭核电项目1号机组

堆内构件(RVI)

首次插堆工作顺利完成

该项工作保证在机组运行时

控制棒能够顺利从上部构件导向筒中

快速插入下部构件内的燃料组件中

实现反应堆的快速反应性控制功能

8月4日

太平岭核电项目1号机组最后一台

二次侧非能动余热排出系统(ASP)

水箱模块吊装完成

标志着ASP水箱模块化先进建造技术

在太平岭核电项目顺利实施

 为后续机组的水箱建设工作积累经验

8月15日

太平岭核电项目1号机组

第三台ASP冷凝器

在上海电气电站设备有限公司辅机厂

顺利装车发运

ASP冷凝器为立式、管程C型传热管式换热器

其接收来自蒸汽发生器的蒸汽

将蒸汽冷凝成水

并将热量传递给ASP水箱

设备整体采用不锈钢制造

1号机组共3台ASP冷凝器

现已全部完成供货

浙江三澳核电项目

7月19日

三澳核电项目2号机组

钢衬里环吊牛腿安装全部完成

为后续牛腿交安及穹顶吊装

奠定了坚实的基础

2号机组反应堆厂房

钢衬里筒体壁板第八层

设置有11种类型45个环吊牛腿

单个重量约4.7t

属于箱型焊接钢结构

是用于支撑核岛反应堆厂房环形吊车的

重要承载构件

也是将内安全壳、钢衬里和环吊施工

7月24日

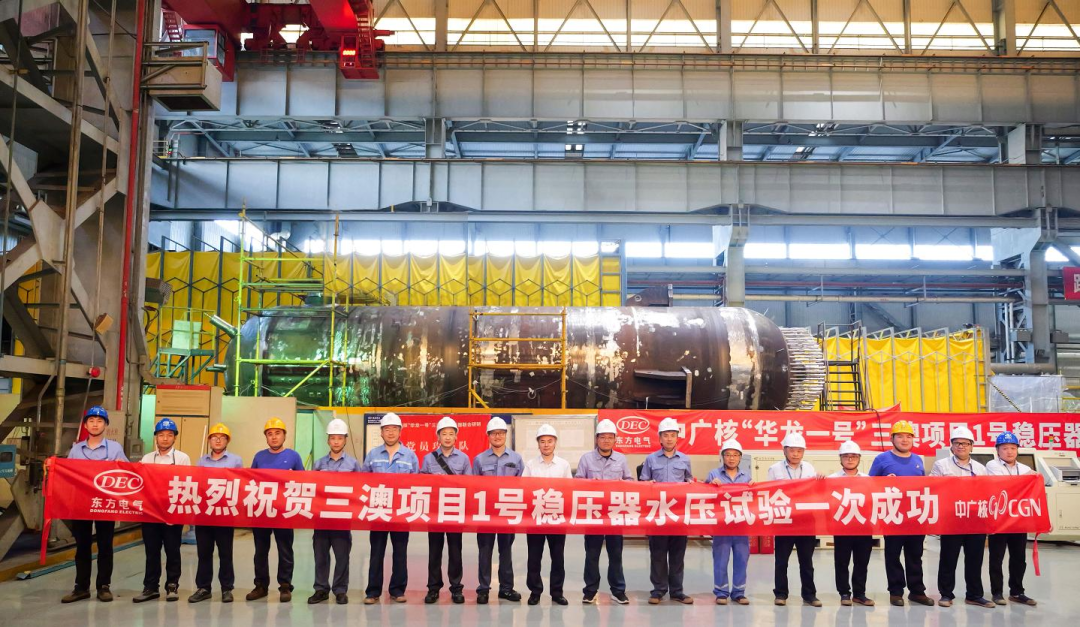

三澳核电项目1号机组稳压器

在生产厂家

实现水压试验一次成功

7月28日

三澳核电项目2号机组

反应堆厂房内部结构

+17.50m平台板浇筑完成

+17.50m平台板是2号机组

反应堆厂房内部结构厂房内

最重要的大型设备引入平台

该节点的完成

意味着三澳核电项目2号机组

7月30日

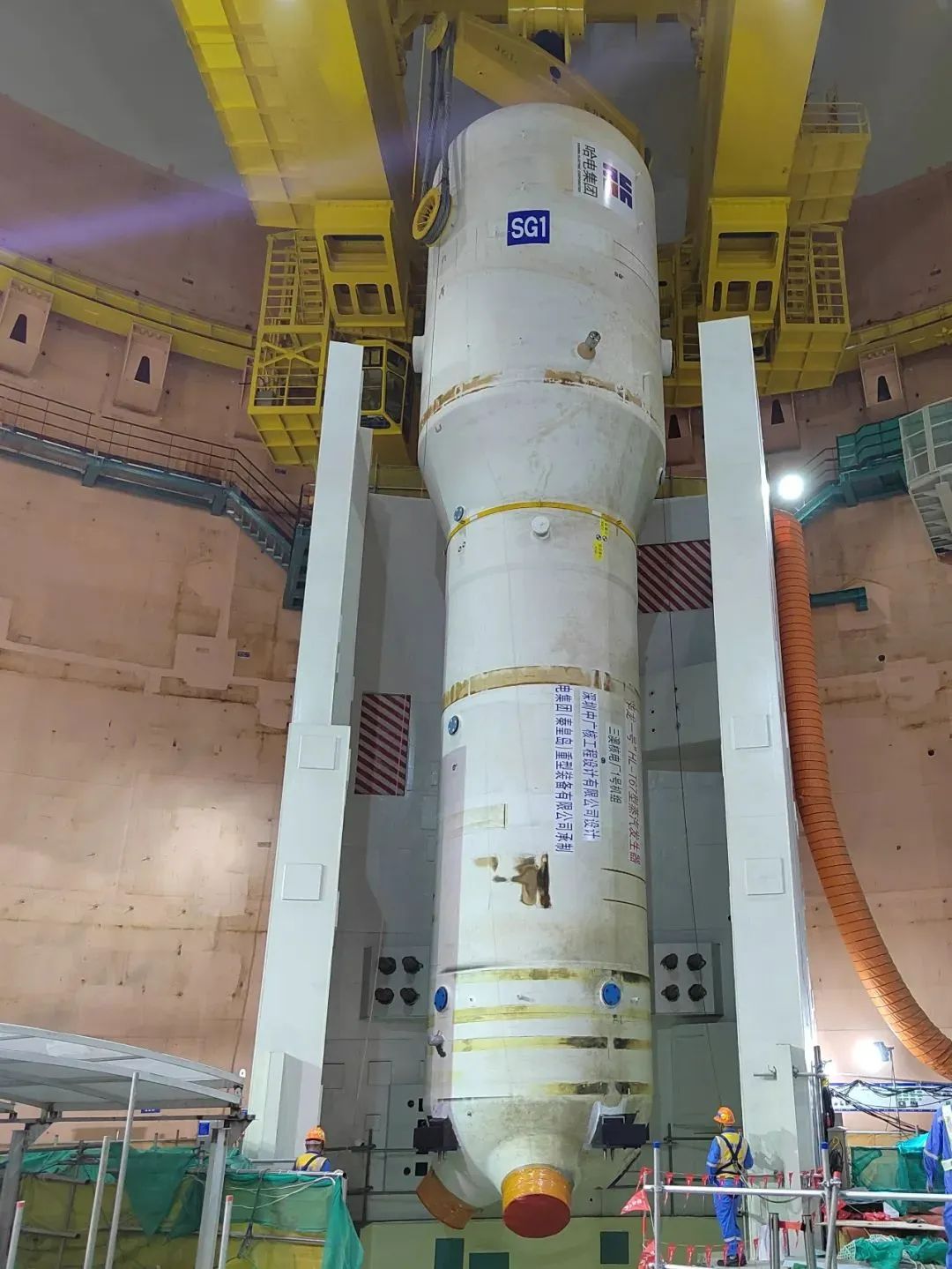

三澳核电项目1号机组

首台蒸汽发生器

通过翻转、平移等一系列

复杂的操作后

平稳就位于1号蒸汽发生器隔间

标志着三澳核电项目

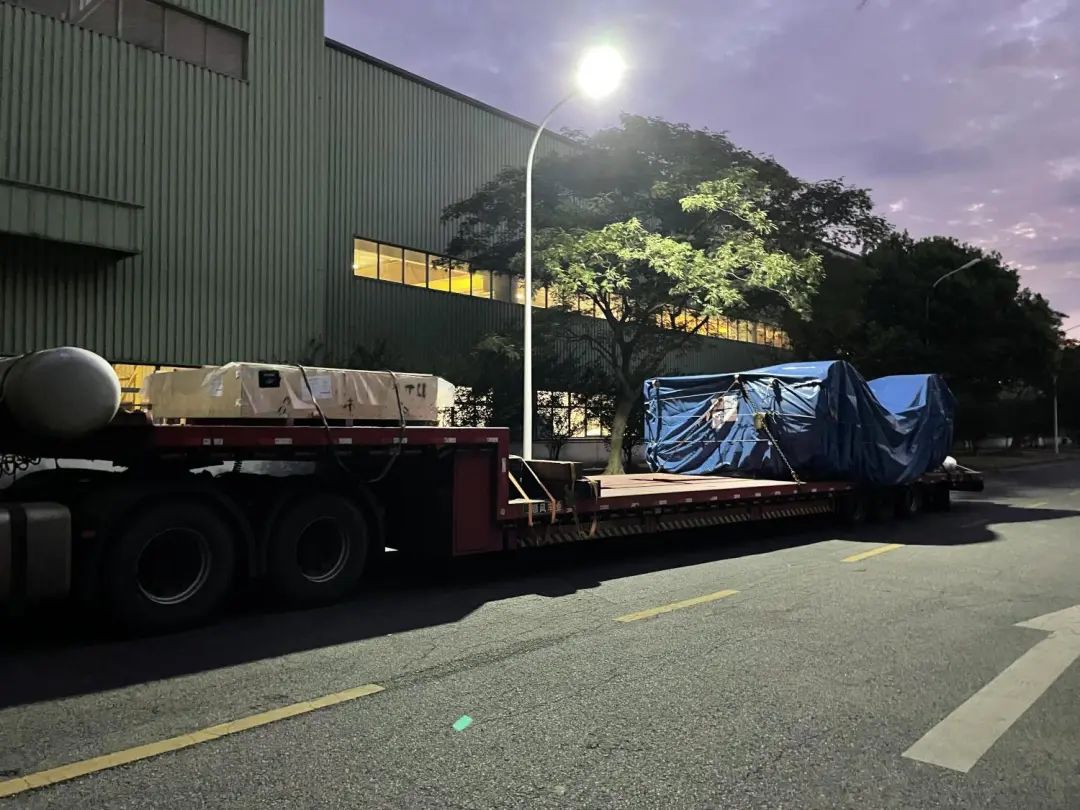

8月5日

三澳核电项目1号机组

第三台蒸汽发生器顺利装船发运

8月6日

随着最后一个SG模块

完全平稳地落位在+17.5m 板上

三澳核电项目2号机组

SG模块吊装工作顺利完成

这是模块化建造技术

8月17日

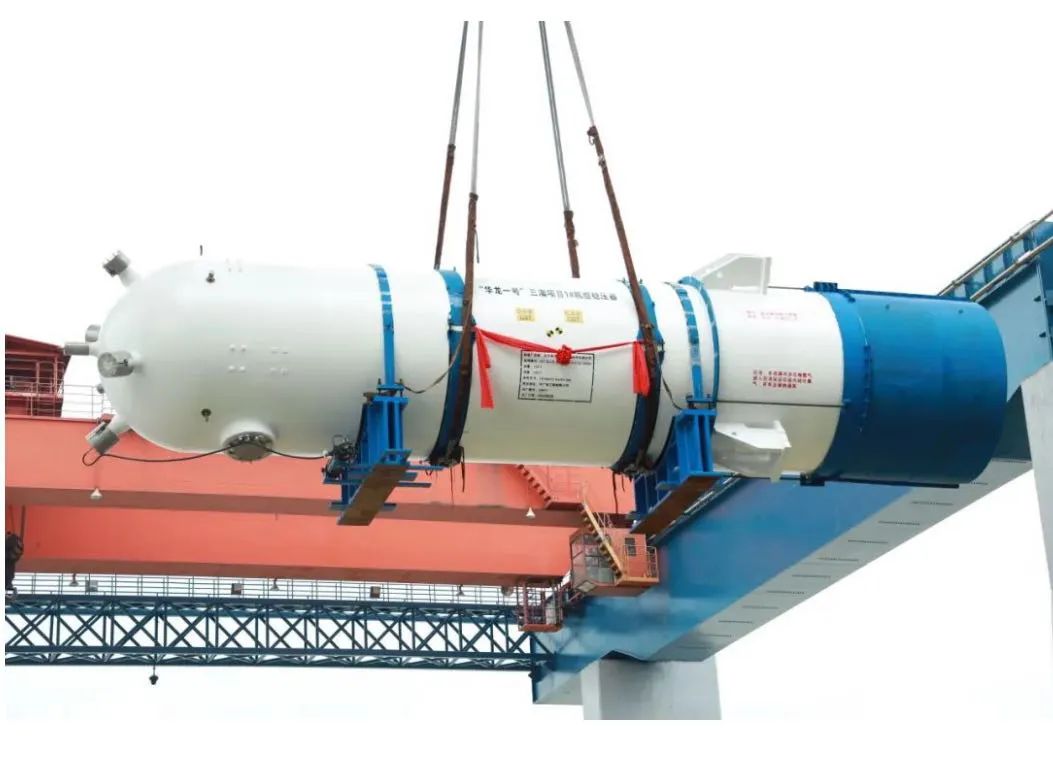

三澳核电项目1号机组稳压器

在远航码头起吊装船

启程发往三澳核电基地

7月15日

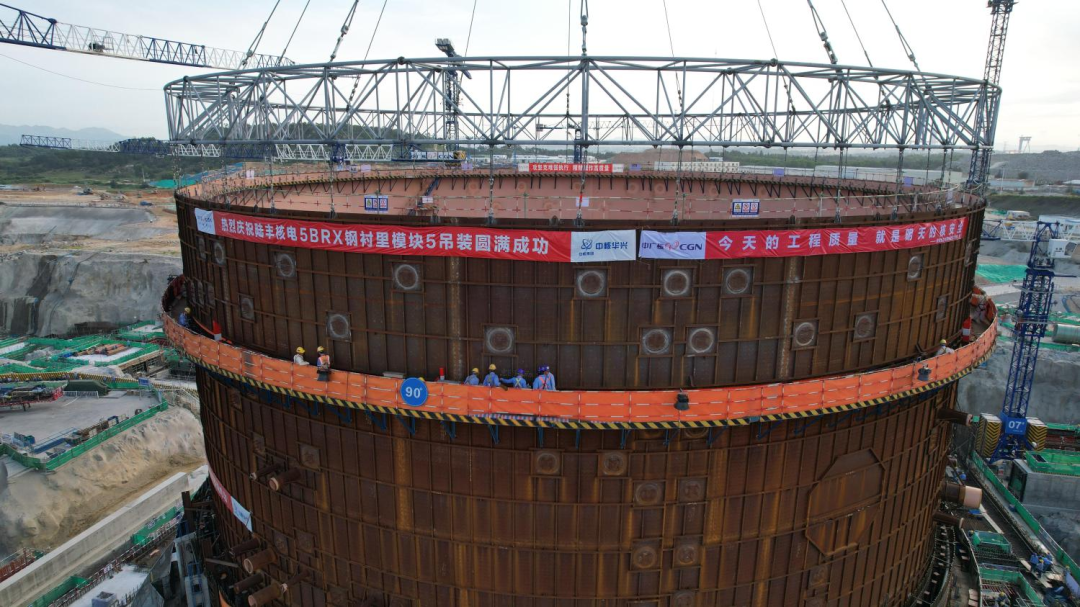

陆丰核电项目5号机组

BRX厂房钢衬里模块5顺利吊装就位

钢衬里模块5的成功安装

为5号机组BRX厂房主体结构的顺利施工

8月3日

随着核辅助厂房2台预埋设备

顺利吊装就位

陆丰核电项目5号机组

已顺利完成12台

核岛安装预埋设备的引入

在本阶段预埋设备引入过程中

完成了5BSX厂房-9.6m层预埋设备的引入

8月9日

陆丰项目5号机组

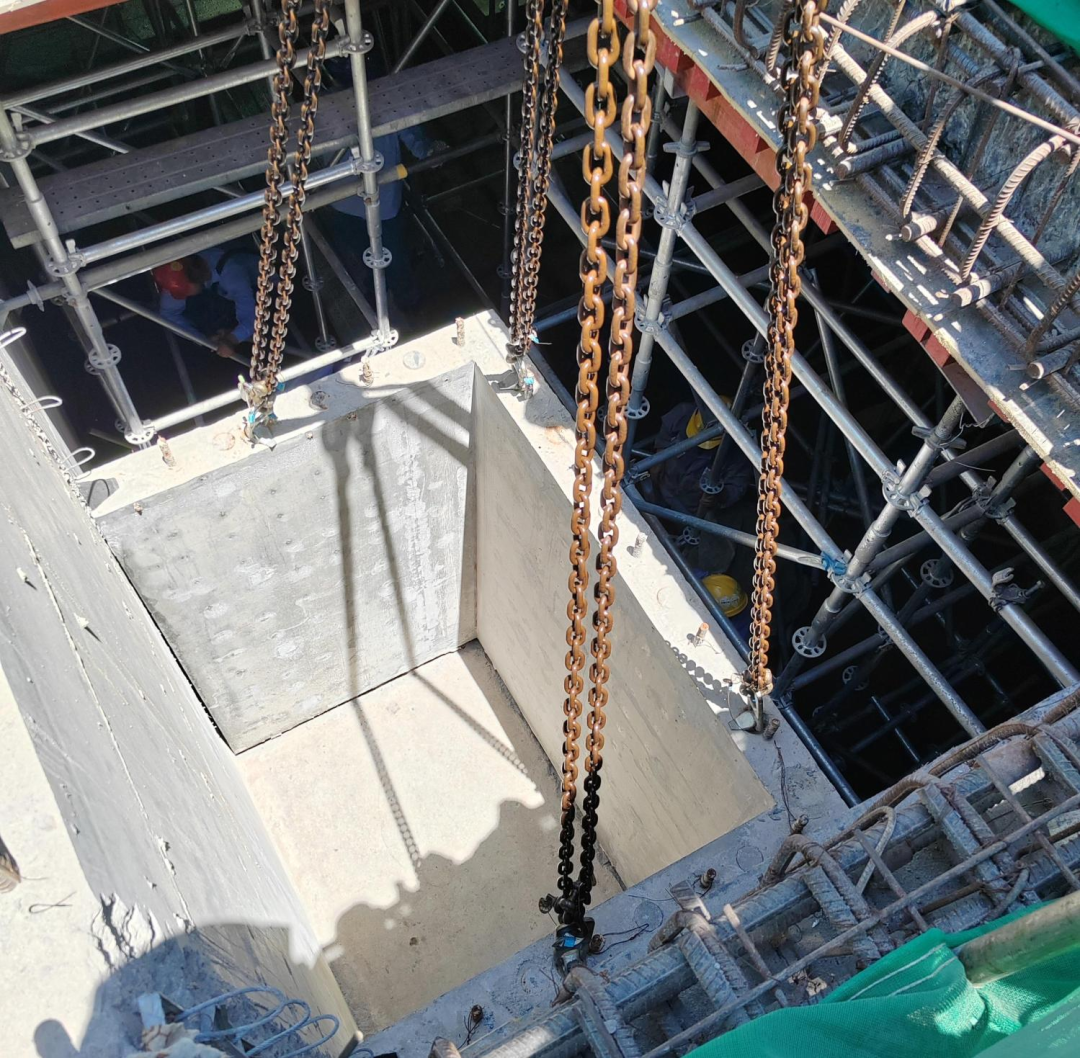

核岛首层首块预制风道墙

经过挂钩、起吊、就位、摘钩等一系列动作

顺利吊装就位

陆丰核电项目预制风道的成功应用

再次验证了混凝土预制风道先进建造技术

的可行性和先进性

为核岛厂房小截面墙体装配式施工

8月16日

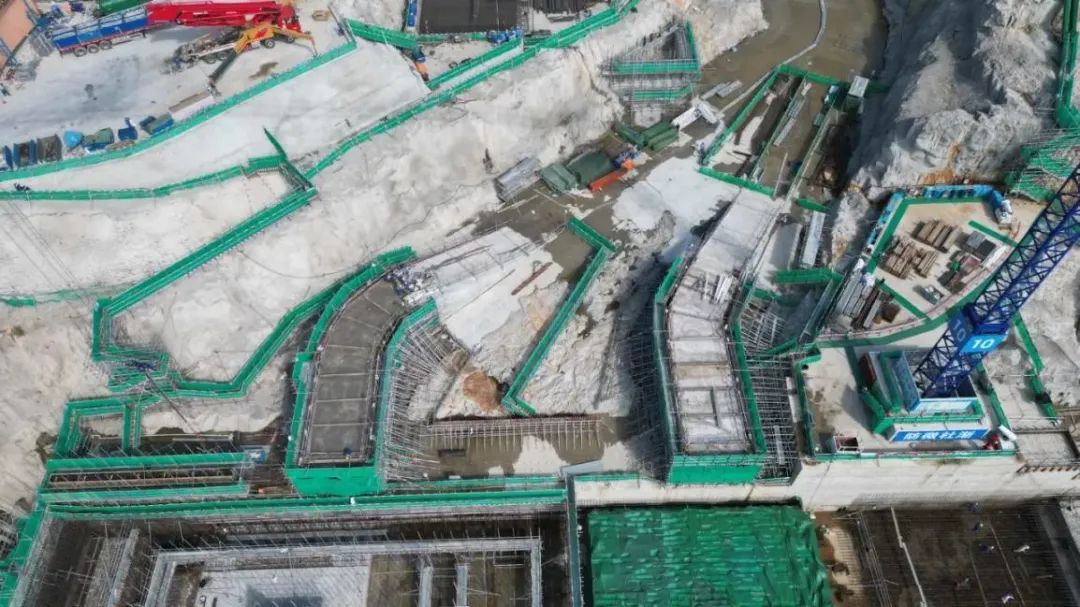

陆丰项目5号机组BGF进水廊道

最后一段顺利浇筑完成

我来说两句
网名: 您的联系方式: (电话,手机)
验证码:
查看评论(0)
网友评论请注意

遵守中华人民共和国有关法律、法规,尊重网上道德,承担一切因您的行为而直接或间接引起的法律责任。

中国核电信息网拥有管理留言的一切权利。

您在中国核电信息网留言板发表的言论,中国核电信息网有权在网站内转载或引用。

中国核电信息网留言板管理人员有权保留或删除其管辖留言中的任意内容。

如您对管理有意见请用意见反馈向网站管理员反映。
