三门一号机组屏蔽厂房主体结构施工完成

来源:中国核电信息网 发布日期:2014-04-29

      4月26日0时50分,依托项目三门一号机组非能动安全壳冷却水储水箱模块(简称CB20)的顶板混凝土顺利完成浇筑,标志着一号机组屏蔽厂房主体结构施工完成。

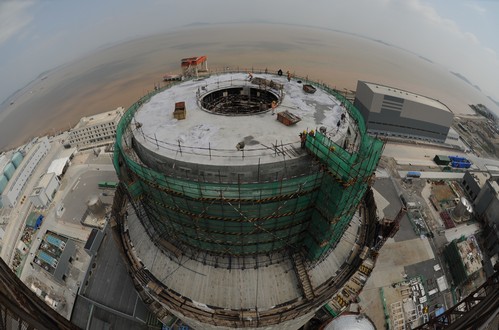

      作为反应堆厂房最外部安全屏障,屏蔽厂房在AP1000核岛非能动设计中具有重要作用,它由屏蔽厂房墙体、钢穹顶、CB20以及围绕安全壳的环形区域共同组成,总高度近70米。其中CB20模块为AP1000非能动钢制安全壳冷却系统的钢结构水箱模块,模块为钢结构筒形结构,与钢穹顶共同构成屏蔽厂房的屋面结构。
      CB20顶板标高329英尺,是核岛最高的混凝土楼板,也是一号机组最后的主体结构混凝土工程。2013年11月23日屏蔽厂房钢屋顶吊装就位后,三门SPMO积极组织参建单位协调解决各类问题,确保了2014年1月19日CB20模块顺利吊装就位。2014年3月15日,CB20底板混凝土开始浇筑,三门SPMO与各参建单位认真准备和研究方案,在40天的时间里,通力合作,日夜奋战,排除诸多困难和制约因素,完成了CB20模块周边共计7次混凝土浇筑,从质量和进度上确保了节点的顺利实现。
      目前三门项目正值移交高峰期,一号机组屏蔽厂房主体结构施工完成为后续系统移交工作奠定了良好的基础。不仅鼓舞了三门建设现场的士气,也体现了在三门SPMO的牵头带动下,三门现场各参建单位间高涨的凝聚力和协作精神。

我来说两句
网名: 您的联系方式: (电话,手机)
验证码:
查看评论(0)
网友评论请注意

遵守中华人民共和国有关法律、法规,尊重网上道德,承担一切因您的行为而直接或间接引起的法律责任。

中国核电信息网拥有管理留言的一切权利。

您在中国核电信息网留言板发表的言论,中国核电信息网有权在网站内转载或引用。

中国核电信息网留言板管理人员有权保留或删除其管辖留言中的任意内容。

如您对管理有意见请用 意见反馈 向网站管理员反映。
