田湾核电3号机组重型设备全部吊装就位
来源:中国核工业二三建设有限公司 发布日期:2015-07-21

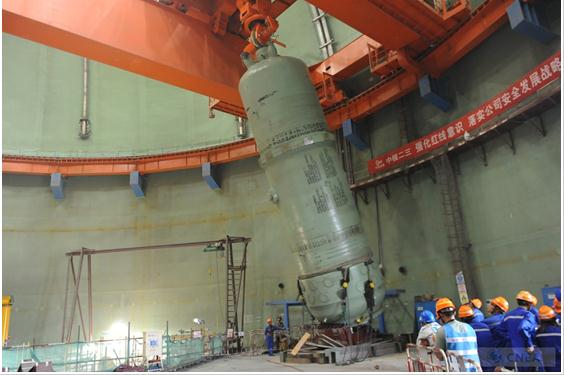

7月15日12时06分,由中国核工业二三建设有限公司负责施工的田湾核电3号机组稳压器顺利吊装就位,标志着田湾核电3号机组核岛厂房内所有重型设备已按照设计要求全部就位。

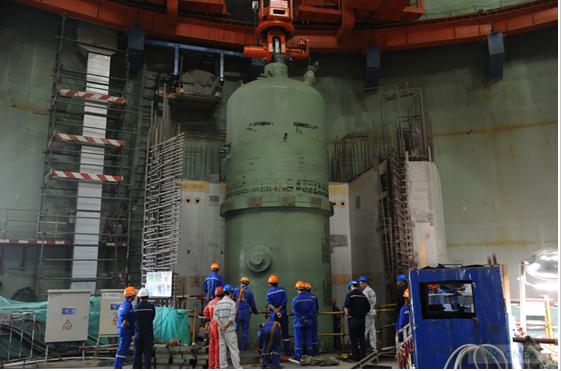

田湾核电3号机组稳压器重约190吨,长13.48米,在本堆型重型设备中单体长度最长。此次稳压器吊装采用与压力容器相似的吊装方式,在34米平台翻转竖立后,通过环吊主副起升机构的配合使之吊装就位。由于稳压器的长度比压力容器长2.3米,因此给吊装施工带来了更大的挑战。为确保吊装工作顺利完成,中国核工业二三建设有限公司连云港EM2队在充分吸收前期工作经验的基础上,优化施工方案,并通过预先模拟推演,做足吊装前准备工作,最终安全、顺利地完成了吊装工作。

在历时三个月的主设备吊装施工期间,中国核工业二三建设有限公司连云港项目部先后顺利完成了3号机组核岛内所有重型设备的吊装引入工作,其中还穿插着4个环路的主管道及主泵泵壳的引入工作,创下了田湾核电主设备吊装工期最短的新纪录,为后续施工活动的顺利推进奠定了良好的基础。
