来源:三门核电有限公司 发布日期:2010-06-01

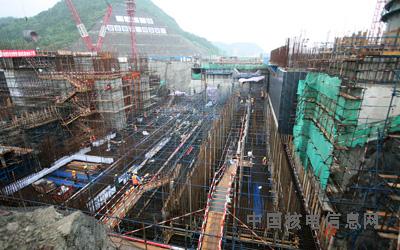

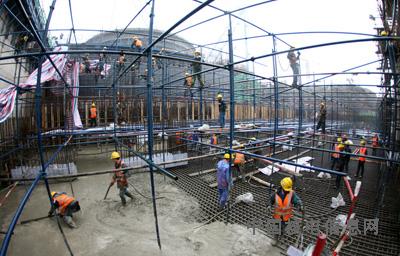

2010年5月27日21:40分,三门核电1号常规岛基础底板开始最后两块区域的混凝土浇筑;根据进度计划,本次浇筑的区块为第一跨区域BPB402和BPB403两个区块,将采取连续浇筑50个小时以完成该项工作并确保浇筑的质量。
本次BPB402和BPB403两个区块混凝土浇筑完成,标志着1号常规岛基础底板工程全部结束,1号常规岛的工作也将转入汽轮机厂房主体结构施工阶段。
在开始浇筑前,三门核电有限公司和各施工方一道,充分借鉴和吸取前几次浇筑混凝土的经验和教训,对方案、顺序等进行优化,并根据天气情况调整开始时间,以保证在连续浇筑期间的气候、温度等符合要求,从而确保混凝土的浇筑质量。
