来源: 三门核电有限公司 发布日期:2010-09-29
2010年9月26日16点38分,三门核电2号机组CA04模块顺利吊装就位至核岛安装区域。
CA04模块整体呈正八边形形状,总重量约30吨,安装于核岛钢制安全壳(CV)底封头内,起到容纳和支撑反应堆压力容器的作用。

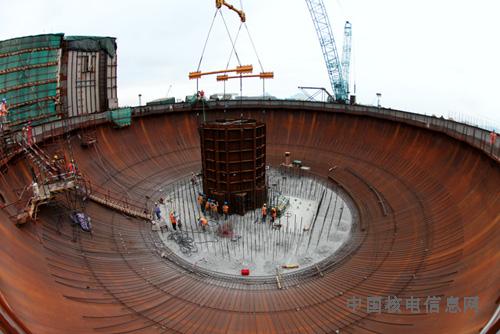

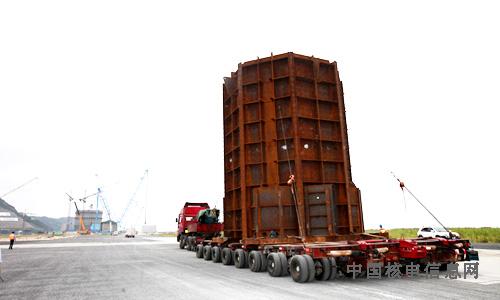

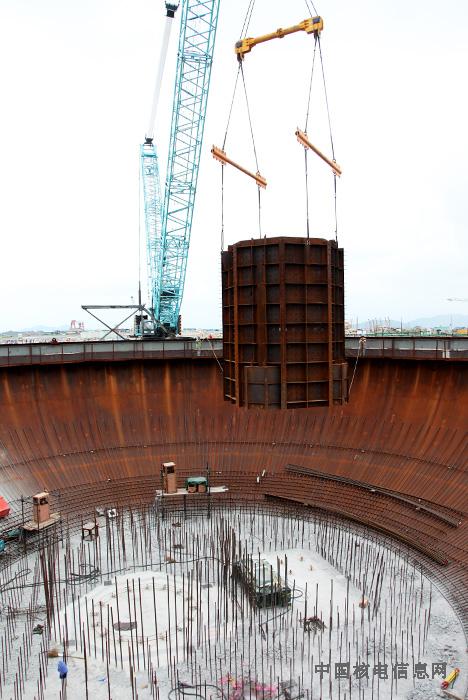

在完成CA04模块装车和封车后,CA04模块于13点50分经由重件道路运往2号核岛指定吊装区域,整个运输过程耗时20分钟。之后,由400吨级履带吊通过起钩、旋转、挂超起配重、变幅、落钩等操作,CA04模块准确完成吊装就位,整个吊装过程仅历时40分钟。
