来源:中国核电信息网 发布日期:2011-05-09

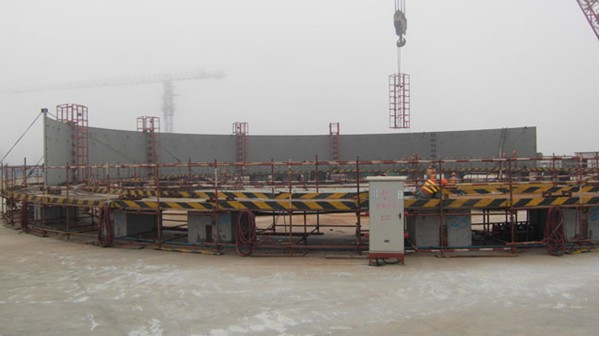

5月6日上午,1号核岛CV4环筒体板在临时拼装场地开始吊板竖立,目前已竖立6块,计划今天吊装完成,8号进行纵缝的定位焊接。
5月5日,公司工程部会同海阳SPMO、SNPEMC等管理单位,检查了筒体支墩的水平度报告,对搭设完成的筒体施工脚手架进行了检查,对4环筒体现场文明施工环境等准备工作进行了检查,各方认为4环筒体组装准备工作基本满足施工要求,4环筒体具备施工条件。(图:郗良文)
