来源: 世界核新闻网 发布日期:2013-07-19

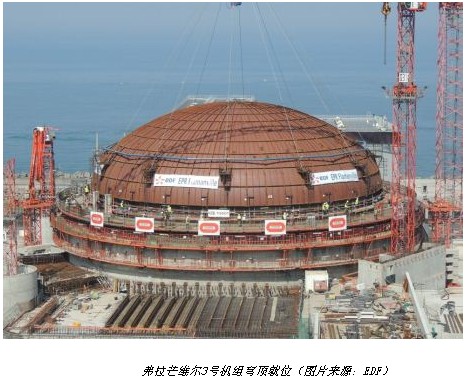

[2013年7月16日]法国第一座EPR机组——弗拉芒维尔(Flamanville)3号机组今日完成一个重大里程碑节点,即反应堆厂房穹顶就位。该机组计划于2016年投入运营。
此次吊装使用世界上额定载荷最大的起重机之一将直径43米、重260吨的穹顶缓慢降至高44米的反应堆厂房上方。 电厂业主法国电力公司(EDF)表示,目前弗拉芒维尔3号机组的土建施工已完成95%,电气与机械安装工作已完成约46%。EDF是整个项目的建筑设计方,阿海珐公司负责核蒸汽供应系统的施工,布依格建筑集团负责引领土建工程联队的工作。 目前,穹顶与反应堆厂房之间的气密性密封圈焊接工作即将开始,随后将浇筑7000吨混凝土以包裹整个厂房。与此同时,在接下来的几个月内,反应堆厂房内部还将进行包括蒸汽发生器、反应堆压力容器和稳压器在内的核蒸汽供应系统重型组件的安装工作。 2007年12月,该1650兆瓦机组的施工工作在诺曼底现场已有的两台压水反应堆附近展开。该机组原定于2013年投入商业运行,但由于工程延误,目前预计于2016年启动运行。 目前在建的EPR机组还有芬兰的奥基洛托(Olkiluoto) 3号机组和中国台山的1、2号机组。奥基洛托 3号机组于2005年开工建造,机组启动日期几经更改,目前预计将于2016年启动运行。台山1号机组于2009年破土动工, 预计2013年10月启动运行,台山2号机组计划于翌年投入运营。 翻译:国核工程有限公司翻译中心 安燕妮
遵守中华人民共和国有关法律、法规,尊重网上道德,承担一切因您的行为而直接或间接引起的法律责任。
中国核电信息网拥有管理留言的一切权利。
您在中国核电信息网留言板发表的言论,中国核电信息网有权在网站内转载或引用。
中国核电信息网留言板管理人员有权保留或删除其管辖留言中的任意内容。
如您对管理有意见请用意见反馈向网站管理员反映。
