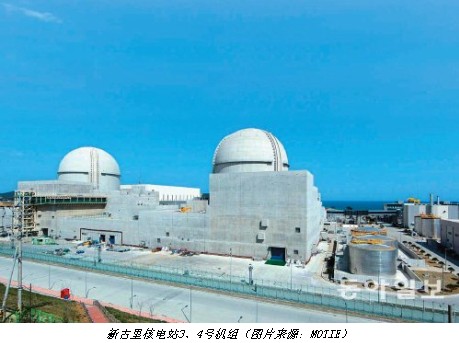

韩国新古里核电站3、4号机组因电缆问题推迟启动
来源: 世界核新闻网
发布日期:2013-10-29
[2013年10月18日] 韩国目前在建的新古里核电站(Shin Kori)3、4号机组,因其安全相关的控制电缆未通过质量测试,商业运行时间可能将再推迟一年。

10月16日,该APR-1400压水堆的业主韩国水电与核电有限公司(KHNP)发布报告,宣布施工过程中安装的控制电缆未通过阻燃测试和电缆在失水事故(LOCA)工况下的性能测试。该电缆由韩国JS电缆公司(JS Cable)生产和供货。
韩国贸易、工业和能源部(MOTIE)今日宣布两台机组的启动时间将推迟一年,在此期间会使用一家尚未公布的美国企业提供的电缆进行更换。
新古里3号机组原定于今年年底投入运行,4号机组原定于明年9月投运。但是,由于需要进行电缆测试,两台机组的运行时间已经被推迟,目前预计两台机组将分别于2015年和2016年启动。
今年五月,检查发现KHNP公司旗下的新古里1、2号机组和新月城(Shin Wolsong)1、2号机组所安装的安全相关控制电缆存在文件造假情况。KHNP公司接到指示,要求停止运行新古里2号机组和新月城1号机组,而新古里1号机组在完成计划停堆维修工作后停运至今。此外,新建成并一直等待商运批复的新月城2号机组也已经被禁止启动。监管当局告知KHNP公司,在相关电缆更换完毕之前,不得运行这四台机组。
翻译:国核工程有限公司翻译中心 贺裴
