防城港核电送出工程建设进展顺利 有望6月投运
来源:新华网 发布日期:2014-03-27

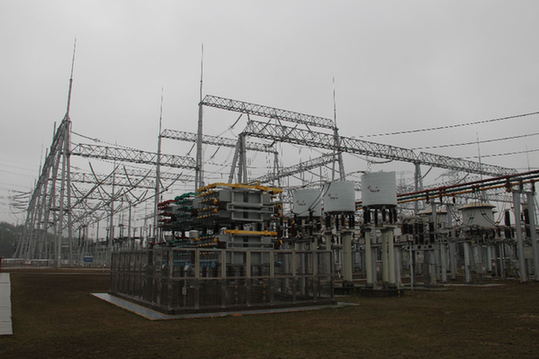

图为广西电网防城港500KV海港变电站变电设备。 (胡江/摄)
新华网南宁3月26日电(胡江 龙海芳)记者最近从广西电网防城港500KV海港变电站获悉,防城港核电厂送出工程之一的防城港核电厂~海港变电站500千伏Ⅱ回线路工程进展顺利,并有望于今年6月投运。
防城港核电厂~海港变电站500千伏Ⅰ、Ⅱ回线路工程是广西壮族自治区重点工程项目,是防城港核电厂500千伏送出工程两条双回线路之一(另一条为防城港核电厂~邕州变电站),起自500千伏防城港核电厂,终至500千伏海港变电站,线路长度约50千米,需新建铁塔135基。
广西电网防城港供电局基建部主任裴成军介绍,截至3月20日,防城港核电厂~海港变电站Ⅱ回线路工程项目已完成基础开挖60基、基础浇制56基、杆塔组立26基。目前他们正在增加施工力量,加强施工管理,确保今年6月30日前投运。
2010年7月30日正式动工的防城港核电站是我国西部的第一座核电站,一期工程首台机组预计于2015年建成投入商业运行,每年将可为广西提供电力150亿千瓦时,将极大缓解广西电力缺口问题。
