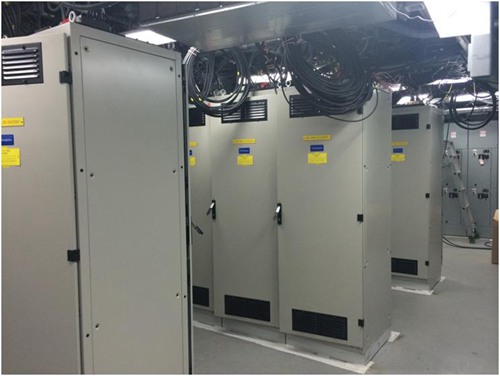

三门核电1#机组辅助厂房PMS盘柜安装完成

来源: 三门核电工程施工总承包部 发布日期:2014-09-11

      8月29日,三门核电1#机组辅助厂房共计39台PMS盘柜全部安装完成,并同步完成了西屋要求的电缆敷设、端接工作,成功移交西屋进行相关试验工作。

      PMS 系统(保护和安全监视系统)在电站运行中,起到保护电站、关闭电站以及将电站维持在安全关闭状态的功能,在主控室或远操停堆工作站可操作电站的PMS 相关安全元件。

      在PMS盘柜安装过程中,电仪队遇到了三大难题,分别是西屋极其苛刻的环境要求、技术要求及人员要求,尤其是西屋提出的房间内需达到“白手套摸过后无灰尘”的环境要求及后来突然提出的不能倾斜盘柜的吊装要求,一度导致现场长时间无法引入设备及后续运至现场的PMS盘柜又运回仓库等情况。

      面对上述情况,电仪队在总包部经理部领导的指导下,在各部门特别是吊运队、综合队的大力支持与配合下,三门核电工程施工总该承包部用一尘不染的房间满足了西屋的环境要求,用创新的盘柜吊装运输工装满足了西屋的吊装要求,最终让PMS顺利进入了厂房开始安装。

      与此同时,电仪队在经理部领导的指导下,积极与西屋进行沟通,确定盘柜安装后的电缆敷设、端接工作计划。在此期间为保证现场的施工进度,电仪队负责PMS房间电缆施工的班组采取两班倒的方式,满足了西屋所设定的严苛的电缆端接进度要求。1#机组辅助厂房PMS盘柜的成功移交,标志着1#核岛辅助厂房向整体完工迈出了一大步。

三门核电工程施工总承包部:戴迪生

我来说两句
网名: 您的联系方式: (电话,手机)
验证码:
查看评论(0)
网友评论请注意

遵守中华人民共和国有关法律、法规,尊重网上道德,承担一切因您的行为而直接或间接引起的法律责任。

中国核电信息网拥有管理留言的一切权利。

您在中国核电信息网留言板发表的言论,中国核电信息网有权在网站内转载或引用。

中国核电信息网留言板管理人员有权保留或删除其管辖留言中的任意内容。

如您对管理有意见请用意见反馈向网站管理员反映。
