来源:核岛主系统安装分公司 发布日期:2015-07-03

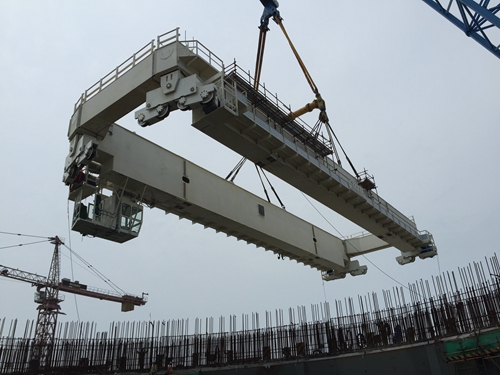

6月29日至30日,三门主系统队和三门核电工程施工总承包部机械队施工人员将环吊大车、承载小车、主小车依次引入核岛并成功安装就位,按期完成施工任务。至此,三门主系统队完成了2#机组CVTH就位前最后一件大件的引入。
从2015年的2月开始至6月30日,三门主系统队先后完成主管道的坡口加工、安装、吊装和50%的焊接、2台蒸汽发生器、堆内构件、一体化顶盖和环吊等主设备的吊装和安装任务,在短短的4个月时间内,连续完成诸多设备的吊装和安装,体现了三门主系统队是一支技术过硬,能打硬仗的施工队,同时也为2#机组CVTH节点顺利的实现提供了有力保障。
核岛主系统安装分公司:黄昊
