【田湾6号穹顶吊装】倒计时,大件设备全部吊装完成!

来源: 中国核电信息网 发布日期:2018-05-03

    田湾6号穹顶吊装倒计时

    整装待发

    今天下午13点36分,田湾6号机组环吊检修门架吊装完成。自此,穹顶吊装前大件设备吊装全部完成,田湾6号机组向着穹顶吊装目标又迈进一大步。


    2018.04.01

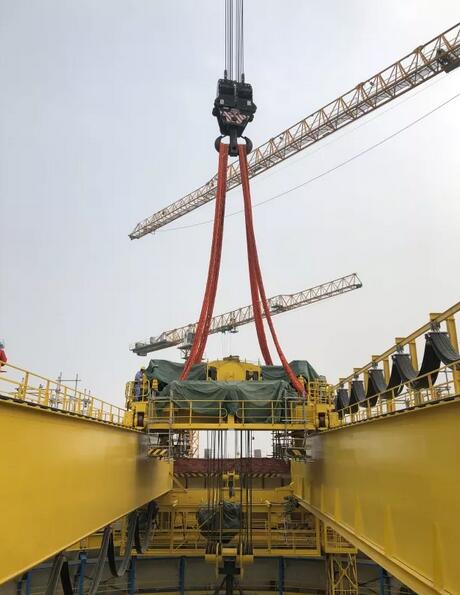

    完成九根承轨梁的吊装就位,单根环承粱12.4mX0.8mX0.9m,重10.6吨。

    2018.04.21

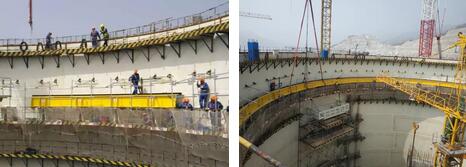

    两根环吊端梁的吊装就位,端梁尺寸分别为9.030m×0.533m×1.220m、6.970m×0.533m×1.220m,重量分别为32.5吨、31.0吨。

    2018.04.24

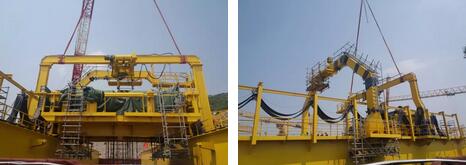

    环吊非电气梁吊装就位,长宽高尺寸为:35.07m×2.24m×2.988m,重75.9吨。


    2018.04.25

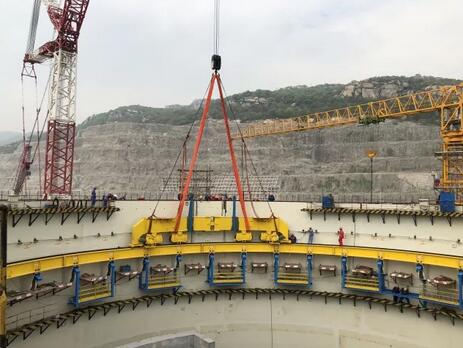

    设备闸门内封头吊装就位,内封头直径10.22m×2.29m,重37.4吨。

    2018.04.26

    环吊电气梁吊装就位,长宽高尺寸为:35.07m×2.24m×2.988m,重94吨。

    2018.04.30

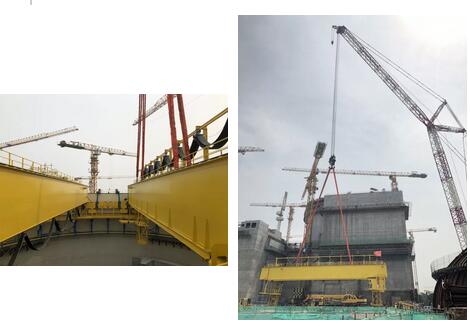

    环吊运行小车吊装就位,长宽高尺寸为:9.64m×6.50m×3.505m,重6.7吨。

    2018.05.03

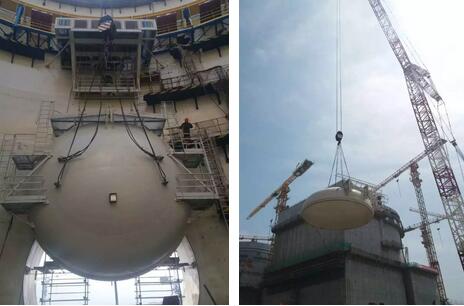

    环吊中央拱架、检修拱架吊装就位,中央拱架尺寸为13.4m×8.47m×1.44m,重11.2吨,检修拱架12.6m×6.42m×1.56m,重8.2吨。

    齐备吊装

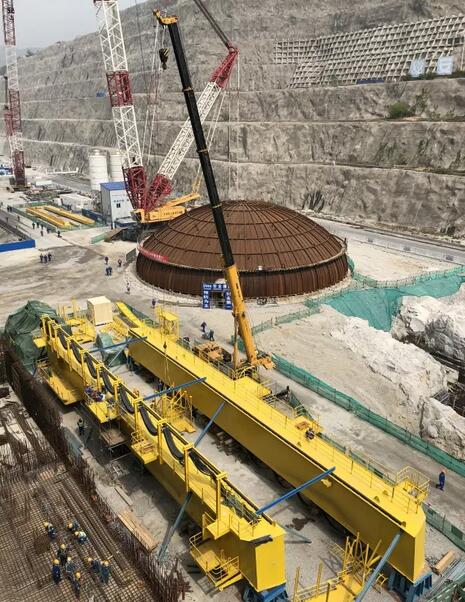

    面对众多吊装工作,公司田湾项目部提前准备,统筹规划。最终通过各参建单位、厂家代表通力合作,6号机组环吊地面组装时间比5号机组缩短25天;累计完成了20余次大件设备吊装,历时34天,比5号机组缩短4天,为6号机组穹顶提前实现吊装奠定了坚实基础!

我来说两句
网名: 您的联系方式: (电话,手机)
验证码:
查看评论(0)
网友评论请注意

遵守中华人民共和国有关法律、法规,尊重网上道德,承担一切因您的行为而直接或间接引起的法律责任。

中国核电信息网拥有管理留言的一切权利。

您在中国核电信息网留言板发表的言论,中国核电信息网有权在网站内转载或引用。

中国核电信息网留言板管理人员有权保留或删除其管辖留言中的任意内容。

如您对管理有意见请用意见反馈向网站管理员反映。
