田湾核电6号机组穹顶整体吊装圆满成功

来源: 中国核电信息网 发布日期:2018-05-06

    2018年5月5日下午3点49分,田湾核电6号机组安全壳穹顶与筒体上口精准就位,穹顶吊装圆满完成,提前计划26天,标志着土建阶段主要任务圆满完成。田湾6号机组从FCD至穹顶吊装工期仅20个月,按照工程安排,核岛穹顶吊装后,核电站重要的核岛主设备安装工作将在核岛内逐步展开。

    聚焦田湾

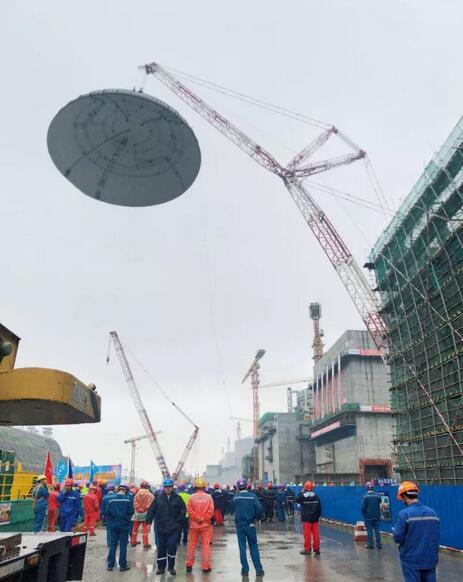

    下午2点56分,随着中国核电工程有限公司田湾项目部总经理陈建民一声“吊装开始”,吊机准时起钩,经过起吊、移动、旋转、对接等一系列高精度动作,净重148.38吨,起吊重量180.57吨的6号机组穹顶精准就位。

    田湾核电6号机组于2016年9月7日正式开工建设,5、6号机组采用M310改进型核电机组,是我国“十二五”期间新建核电机组的收官之作。穹顶吊装是6号机组建设的一级里程碑节点,为按时实现节点目标,作为田湾5、6号机组的总承包方,中国核电工程有限公司田湾项目部提前策划穹顶吊装相关工作,开展了先决条件梳理、成立穹顶吊装委员会,专项例会和日例会、重大方案评审等多项工作,集中调配优势资源打攻坚战,牛腿可用、设备闸门内封头引入、反应堆厂房内部结构完工、环吊吊装完成等一系列关键节点均提前完成,保障了穹顶吊装节点的提前实现。

    中国核电工程有限公司副总经理袁旭,江苏核电有限公司总经理助理严立,中核咨询、中核华兴、中核机械、二三公司等参建单位领导和数百名员工共同见证了这一时刻。

我来说两句
网名: 您的联系方式: (电话,手机)
验证码:
查看评论(0)
网友评论请注意

遵守中华人民共和国有关法律、法规,尊重网上道德,承担一切因您的行为而直接或间接引起的法律责任。

中国核电信息网拥有管理留言的一切权利。

您在中国核电信息网留言板发表的言论,中国核电信息网有权在网站内转载或引用。

中国核电信息网留言板管理人员有权保留或删除其管辖留言中的任意内容。

如您对管理有意见请用意见反馈向网站管理员反映。
