巴基斯坦卡拉奇时间8月28日16时12分,“华龙一号”海外首堆主蒸汽管道核岛与常规岛之间最后六道焊缝完美收弧,标志着主蒸汽、主给水管道安装焊接全部完成。

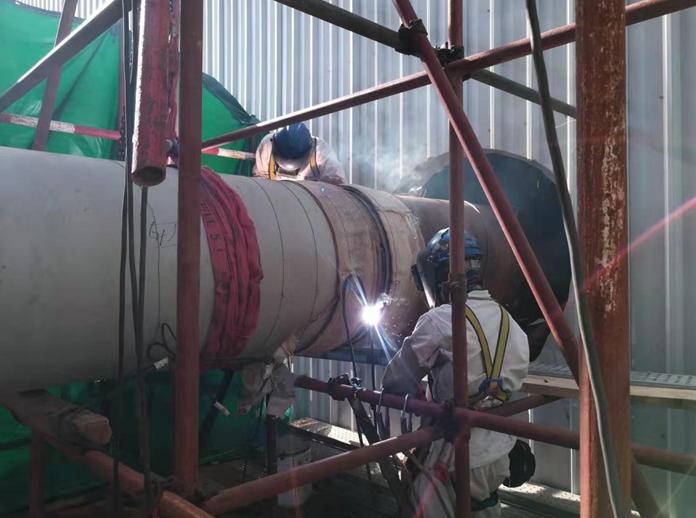

主蒸汽、主给水管道作为核电站安全级别最高的碳钢管道系统,是核电站二回路的“大动脉”。主蒸汽管道安装焊口共计53道,主给水管道安装焊口共计76道,管径大、管壁厚,采用全手工焊接方法。过程中需进行焊前预热,焊中层间温度控制,焊后热处理等步骤。施工强度高、质量要求严、工期安排紧,在卡拉奇高达40℃的炎热环境下,无疑为主蒸汽、主给水管道安装焊接工作增加难度。
为保质保量完成主蒸汽、主给水管道安装焊接工作,中核五公司K2/K3项目部组织专业技术人员分析技术难点,先后攻克吊装引入难、大壁厚管道焊接变形量大、组对困难、施工环境复杂等系列难题,在48天内完成48道主蒸汽管道焊口、16道主给水管道焊口的焊接施工,为K2机组冷试节点的实现提供有力保障。
