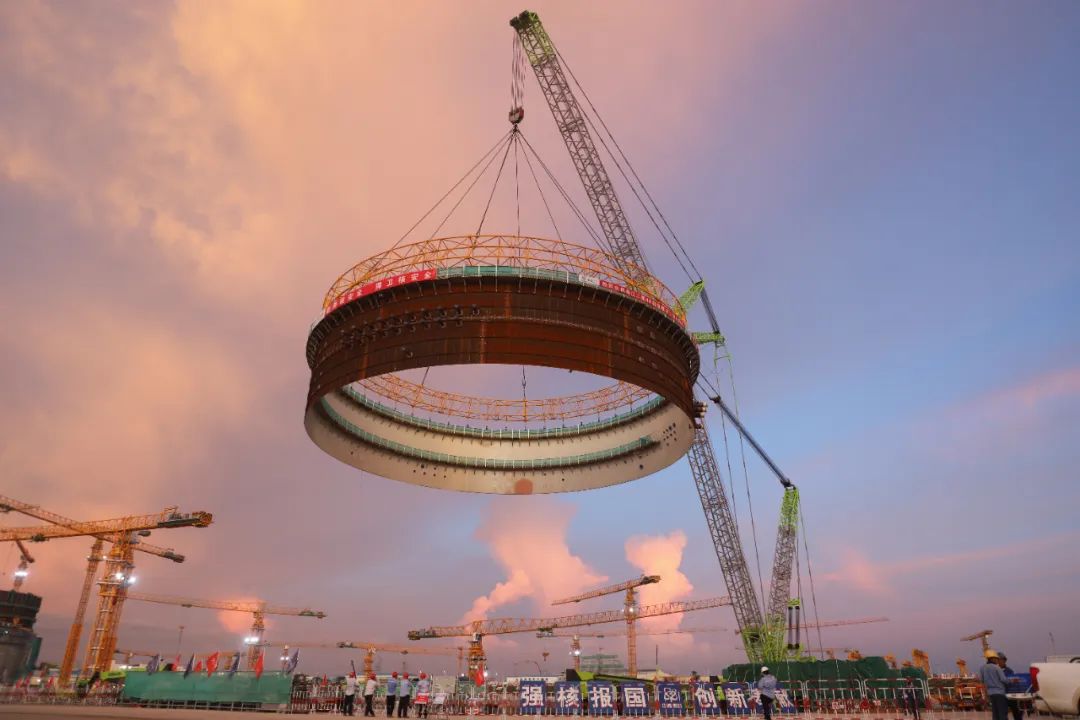

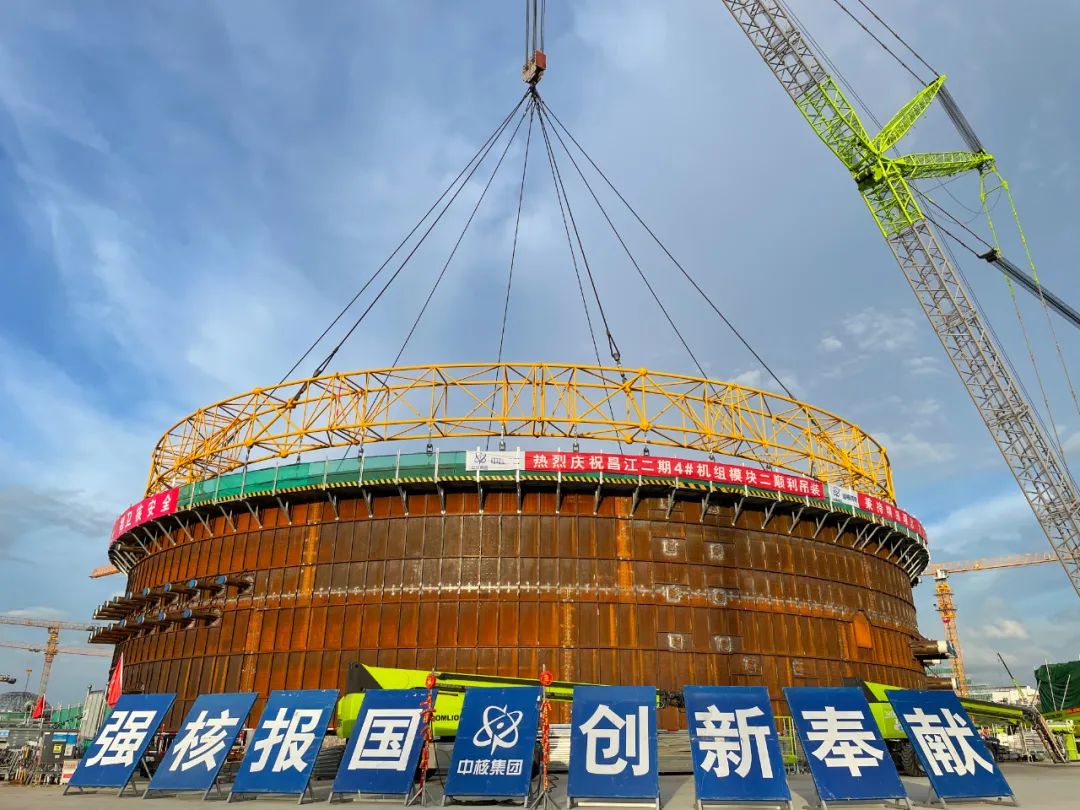

7月16日21时16分,“华龙一号”海南昌江核电4号机组钢衬里模块二顺利吊装就位。钢衬里模块二由筒壁2段、筒壁3段以及贯穿件、锚固件组成,筒体直径为46.8米,总高度为9.96米,吊装总重量约215.25吨。
面对工期紧、任务重、疫情和酷暑高温的影响,中核二二昌江项目建设团队优化施工工序,每天组织现场人员召开碰头会,第一时间解决制约问题,最终克服重重难关,在保证质量和安全的前提下,仅用45天完成了模块二拼装,创造了“华龙一号”模块拼装用时最短纪录,并提前完成三级进度计划节点目标,得到了上游单位的认可。
