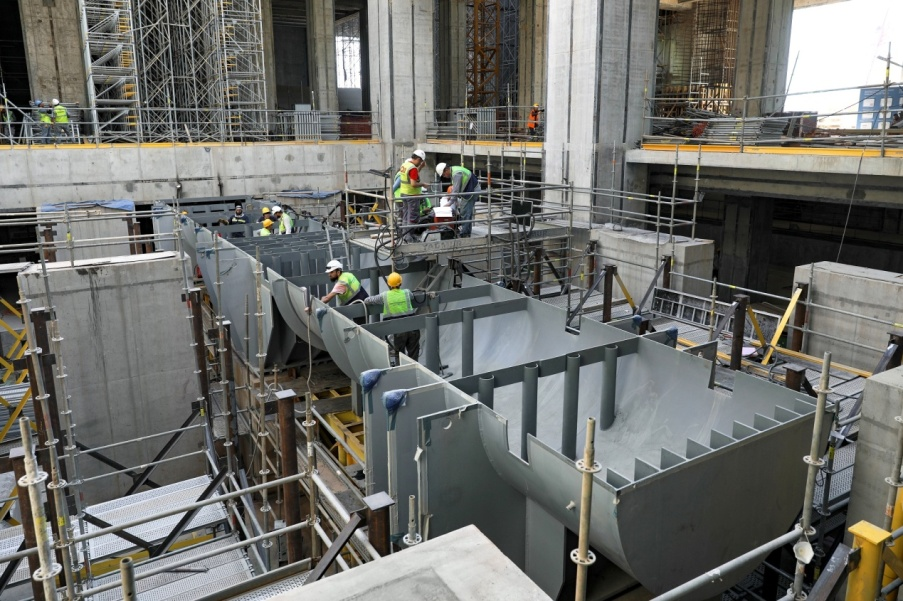

【据俄罗斯国家原子能集团阿库尤核电网站2022年8月17日报道】阿库尤核电厂1号机组汽轮机厂房内的冷凝器安装工作已于近日开始。
冷凝器以散件形式运抵阿库尤现场,包括十余个大型部件,其中一个即冷凝水排放管道,由4段组成,总重量42吨。安装的第一阶段即冷凝水排放管道的安装和焊接准备工作已完成,共耗时32天。焊接预计耗时10天,随后将进行辅助结构的组装。组装后的冷凝器长25米,宽16米,高17米,总重量超过1000吨。
阿库尤核电厂1号机组采用俄罗斯VVER-1200反应堆设计,2018年4月启动建设,计划于2023年投运。目前阿库尤核电厂所有4台机组的建设和安装工作正在同时进行。
